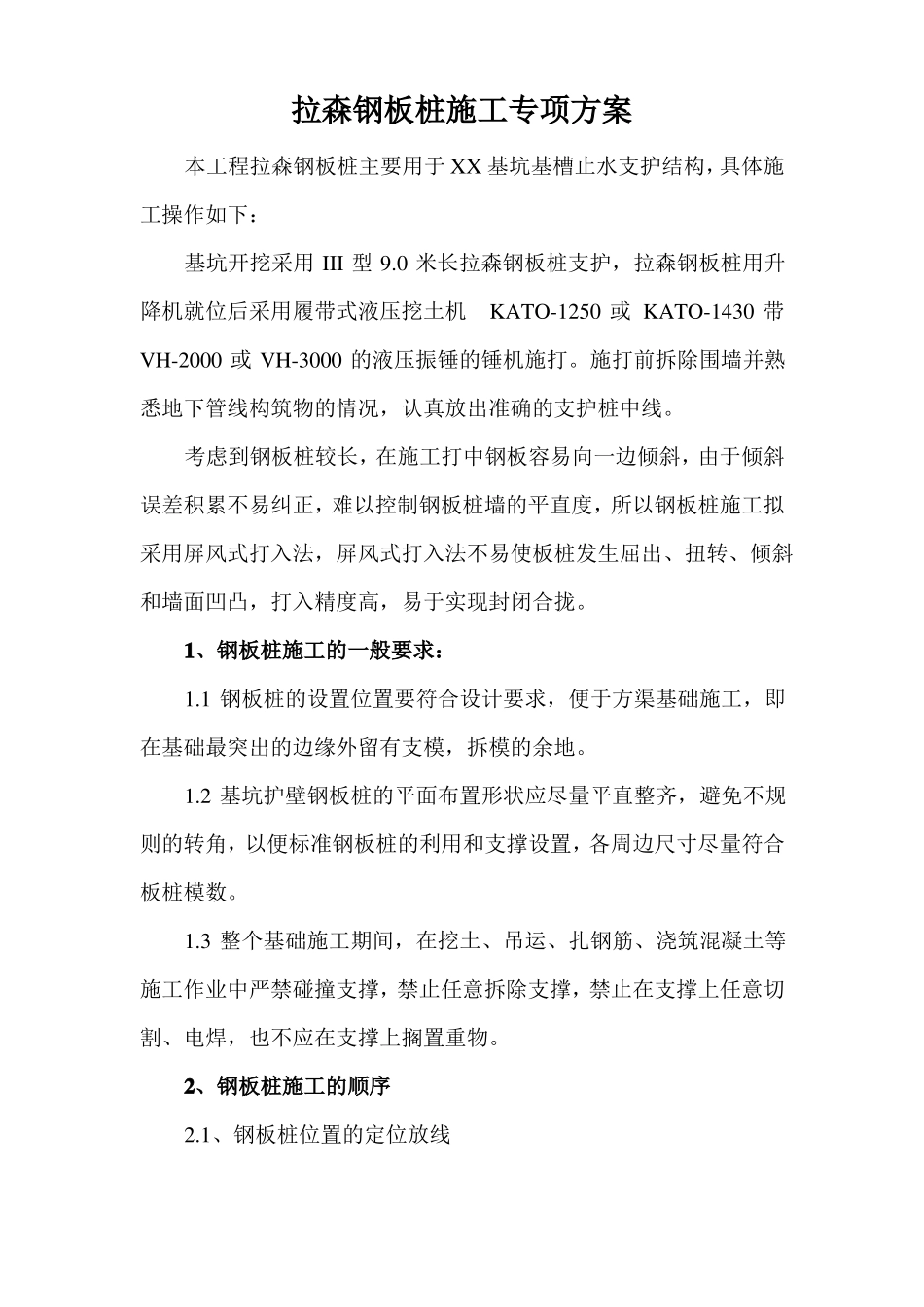

拉森钢板桩施工专项方案本工程拉森钢板桩主要用于 XX 基坑基槽止水支护结构,具体施工操作如下:基坑开挖采用 III 型 9
0 米长拉森钢板桩支护,拉森钢板桩用升降机就位后采用履带式液压挖土机KATO-1250 或 KATO-1430 带VH-2000 或 VH-3000 的液压振锤的锤机施打
施打前拆除围墙并熟悉地下管线构筑物的情况,认真放出准确的支护桩中线
考虑到钢板桩较长,在施工打中钢板容易向一边倾斜,由于倾斜误差积累不易纠正,难以控制钢板桩墙的平直度,所以钢板桩施工拟采用屏风式打入法,屏风式打入法不易使板桩发生屈出、扭转、倾斜和墙面凹凸,打入精度高,易于实现封闭合拢
1、钢板桩施工的一般要求:1
1 钢板桩的设置位置要符合设计要求,便于方渠基础施工,即在基础最突出的边缘外留有支模,拆模的余地
2 基坑护壁钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置,各周边尺寸尽量符合板桩模数
3 整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物
2、钢板桩施工的顺序2
1、钢板桩位置的定位放线2
2 挖沟槽(由于室内空间高度不能满足桩机施工要求,故从自然土面向下开挖 2 米,并采用 III 型 6
0 米长拉森钢板桩支护
3 安装导梁2
4 施打钢板桩墙2
5 拆除导梁2
6 清理锚杆处标高的土方2
7 挖土(第一次掘土,从自然土面向下挖 1 米至第一层内支撑安装位置,第二次掘土
从第一层内支撑安装位置向下挖至坑底,并预留人工清理土层厚度约 20cm
8 渠箱施工2
10 拔除钢板桩3、钢板桩的检验、吊装、堆放3
1 钢桩板的检验对钢板桩,一般有材质检验和外观检验,以便对不符合要求的钢板桩进行矫正,以减少打桩过程中的困
