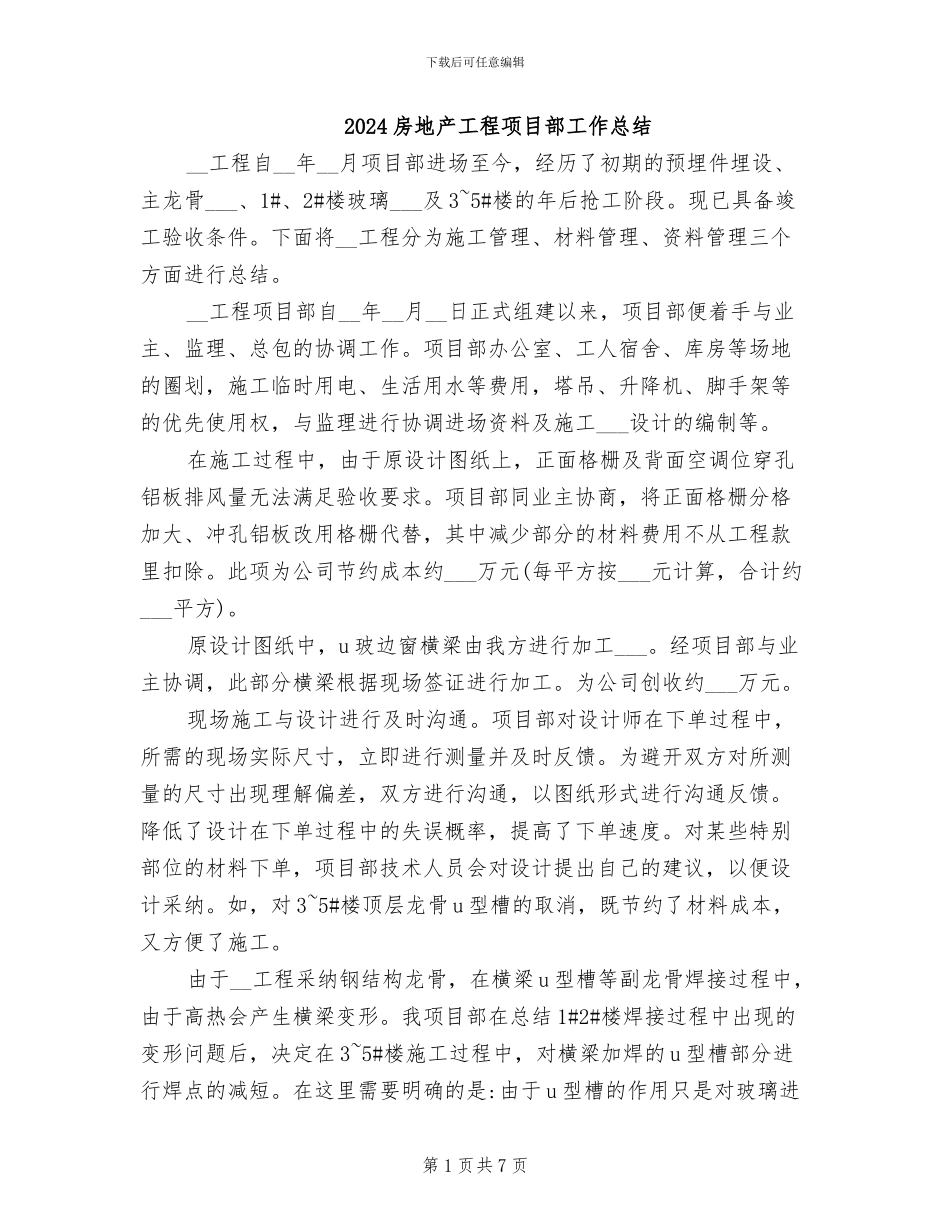

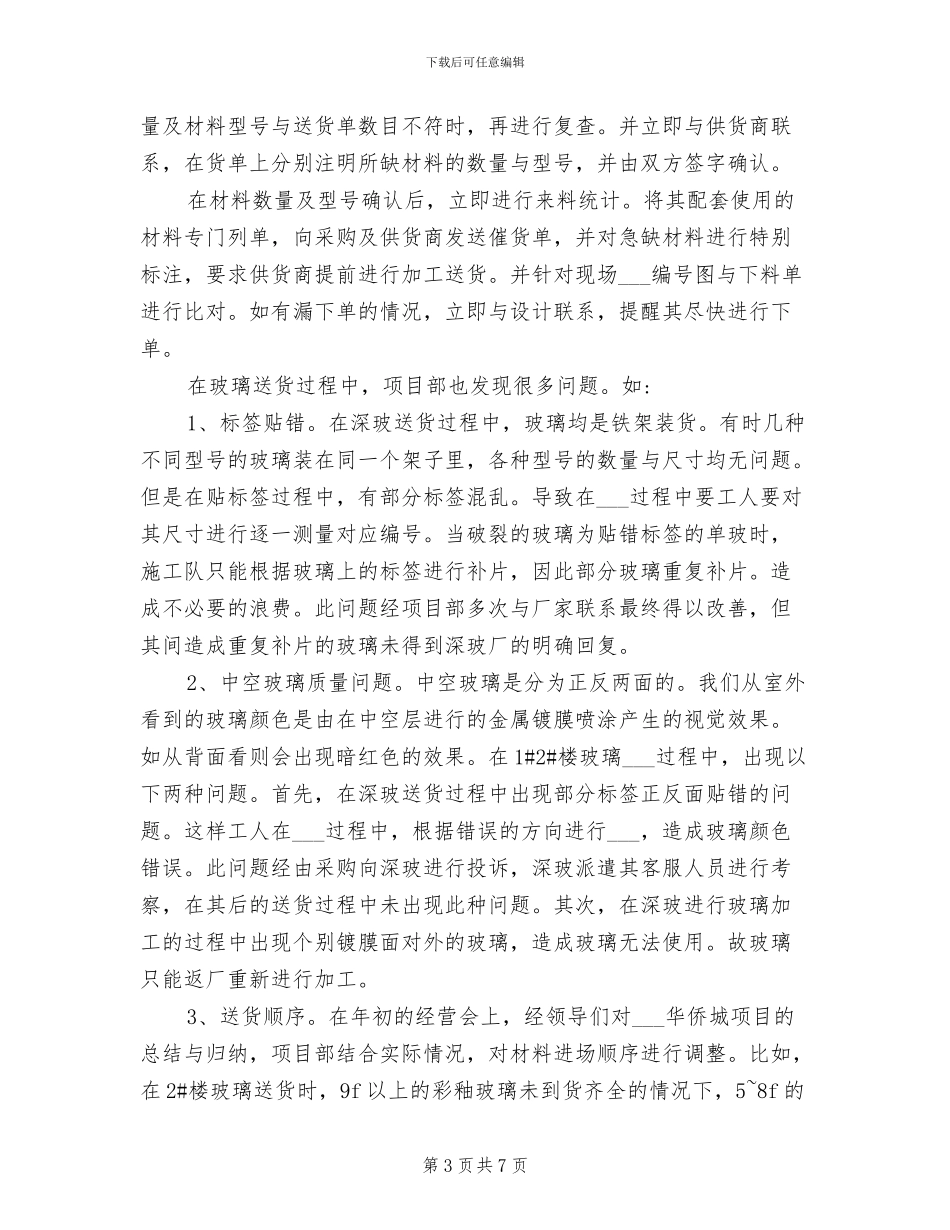

下载后可任意编辑2024 房地产工程项目部工作总结__工程自__年__月项目部进场至今,经历了初期的预埋件埋设、主龙骨___、1#、2#楼玻璃___及 3~5#楼的年后抢工阶段。现已具备竣工验收条件。下面将__工程分为施工管理、材料管理、资料管理三个方面进行总结。__工程项目部自__年__月__日正式组建以来,项目部便着手与业主、监理、总包的协调工作。项目部办公室、工人宿舍、库房等场地的圈划,施工临时用电、生活用水等费用,塔吊、升降机、脚手架等的优先使用权,与监理进行协调进场资料及施工___设计的编制等。在施工过程中,由于原设计图纸上,正面格栅及背面空调位穿孔铝板排风量无法满足验收要求。项目部同业主协商,将正面格栅分格加大、冲孔铝板改用格栅代替,其中减少部分的材料费用不从工程款里扣除。此项为公司节约成本约___万元(每平方按___元计算,合计约___平方)。原设计图纸中,u 玻边窗横梁由我方进行加工___。经项目部与业主协调,此部分横梁根据现场签证进行加工。为公司创收约___万元。现场施工与设计进行及时沟通。项目部对设计师在下单过程中,所需的现场实际尺寸,立即进行测量并及时反馈。为避开双方对所测量的尺寸出现理解偏差,双方进行沟通,以图纸形式进行沟通反馈。降低了设计在下单过程中的失误概率,提高了下单速度。对某些特别部位的材料下单,项目部技术人员会对设计提出自己的建议,以便设计采纳。如,对 3~5#楼顶层龙骨 u 型槽的取消,既节约了材料成本,又方便了施工。由于__工程采纳钢结构龙骨,在横梁 u 型槽等副龙骨焊接过程中,由于高热会产生横梁变形。我项目部在总结 1#2#楼焊接过程中出现的变形问题后,决定在 3~5#楼施工过程中,对横梁加焊的 u 型槽部分进行焊点的减短。在这里需要明确的是:由于 u 型槽的作用只是对玻璃进第 1 页共 7 页下载后可任意编辑出位进行找平,故减短焊接长度不会对结构稳定性及安全造成影响。焊点的减短,提高了焊接的速率,为抢工阶段争取了宝贵的时间。__工程在铝合金开模的过程中,可能由于考虑不周。在对原设计模图进行修改后,铝材装饰线的契合程度虽然有所提高,但是在___过程中,由于钢结构横梁上焊点较多,造成横梁变形较为严重。装饰线压板刚度不足,在螺栓顶紧的情况下会发生变形,使装饰线扣盖契合不完全,甚至可能造成脱落。在施工过程中,现场对装饰线对应的螺丝空位进行预打孔,将装饰线预拼后将其刚度提高,然后再进行___。在此,希望设计师们今...
