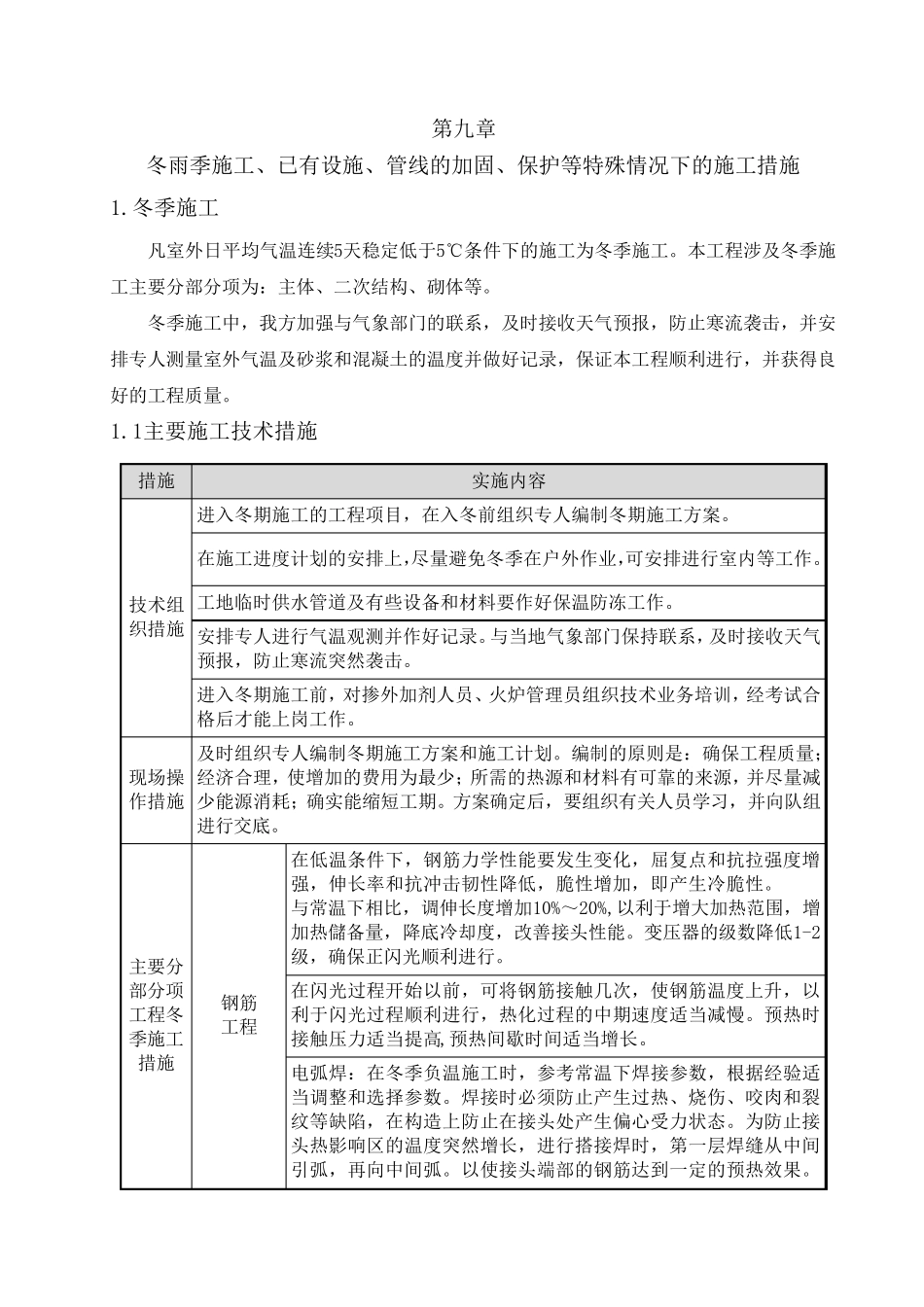

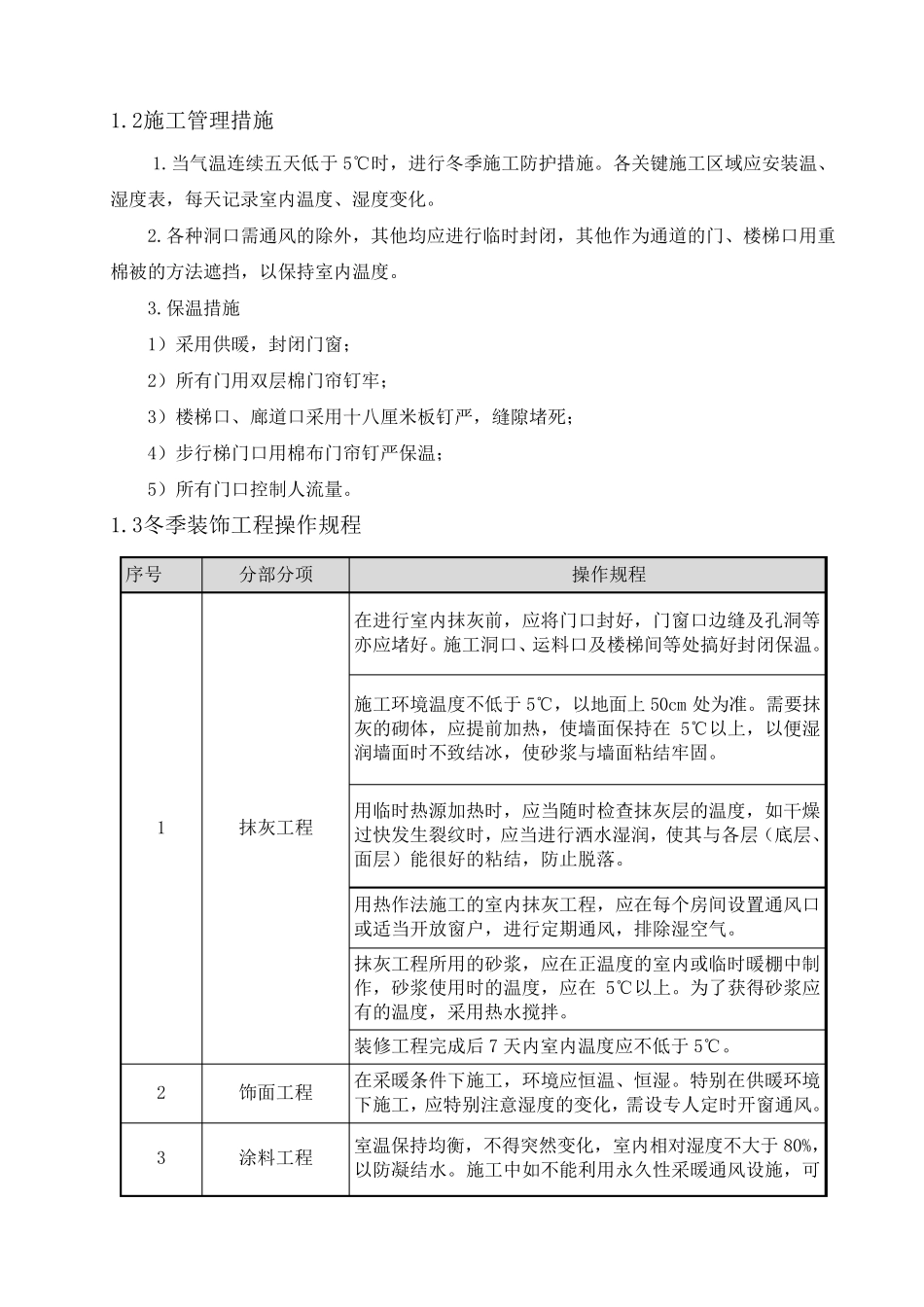

第九章 冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施 1.冬季施工 凡室外日平均气温连续5天稳定低于5℃条件下的施工为冬季施工。本工程涉及冬季施工主要分部分项为:主体、二次结构、砌体等。 冬季施工中,我方加强与气象部门的联系,及时接收天气预报,防止寒流袭击,并安排专人测量室外气温及砂浆和混凝土的温度并做好记录,保证本工程顺利进行,并获得良好的工程质量。 1.1主要施工技术措施 措施 实施内容 技术组织措施 进入冬期施工的工程项目,在入冬前组织专人编制冬期施工方案。 在施工进度计划的安排上,尽量避免冬季在户外作业,可安排进行室内等工作。 工地临时供水管道及有些设备和材料要作好保温防冻工作。 安排专人进行气温观测并作好记录。与当地气象部门保持联系,及时接收天气预报,防止寒流突然袭击。 进入冬期施工前,对掺外加剂人员、火炉管理员组织技术业务培训,经 考 试 合格 后 才 能 上岗 工作。 现 场 操作措施 及时组织专人编制冬期施工方案和施工计划。编制的原 则 是 :确 保工程质量;经 济 合 理,使 增 加的费 用 为最 少 ; 所 需 的热 源 和材料有可靠 的来 源 ,并尽量减少 能 源 消 耗 ; 确 实能 缩 短 工期。方案确 定后 ,要组织有关 人员学 习 ,并向 队 组进行交 底 。 主要分部分项工程冬季施工措施 钢 筋 工程 在低温条件下,钢 筋 力 学 性 能 要发 生 变 化 ,屈 复 点 和抗 拉 强度增强,伸 长 率 和抗 冲 击韧 性 降 低,脆 性 增 加,即 产 生 冷 脆 性 。 与常 温下相 比 ,调 伸 长 度增 加10%~ 20%,以 利于增 大 加热 范 围 ,增加热 儲 备量,降 底 冷 却 度,改 善 接头 性 能 。变 压 器 的级 数 降 低1-2级 ,确 保正 闪 光 顺利进行。 在闪 光 过 程开 始 以 前,可将 钢 筋 接触 几 次,使 钢 筋 温度上升 ,以利于闪 光 过 程顺利进行,热 化 过 程的中期速 度适 当减 慢 。预热 时接触 压 力 适 当提 高 ,预热 间 歇 时间 适 当增 长 。 电 弧 焊 :在冬季负 温施工时,参 考 常 温下焊 接参 数 ,根 据 经 验 适当调 整 和选 择 参 数 。焊 接时必 须 防止产 生 过 热 、烧 伤 、咬 肉 和裂纹 等缺 陷 ,在构造 上防止在接头 处 产...
