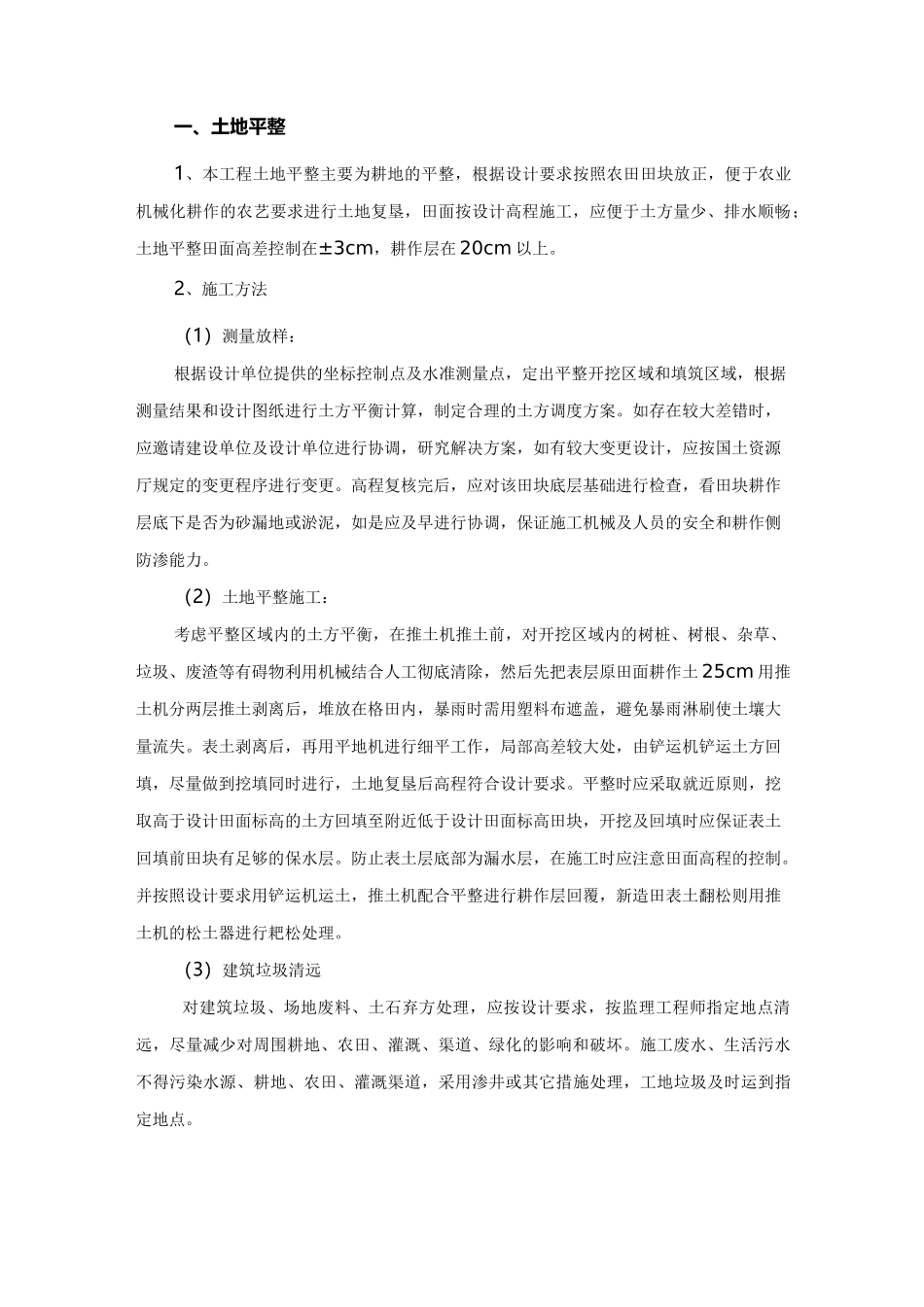

一、土地平整1、本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地复垦,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在±3cm,耕作层在 20cm 以上
2、施工方法(1)测量放样:根据设计单位提供的坐标控制点及水准测量点,定出平整开挖区域和填筑区域,根据测量结果和设计图纸进行土方平衡计算,制定合理的土方调度方案
如存在较大差错时,应邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,应按国土资源厅规定的变更程序进行变更
高程复核完后,应对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是应及早进行协调,保证施工机械及人员的安全和耕作侧防渗能力
(2)土地平整施工:考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的树桩、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除,然后先把表层原田面耕作土 25cm 用推土机分两层推土剥离后,堆放在格田内,暴雨时需用塑料布遮盖,避免暴雨淋刷使土壤大量流失
表土剥离后,再用平地机进行细平工作,局部高差较大处,由铲运机铲运土方回填,尽量做到挖填同时进行,土地复垦后高程符合设计要求
平整时应采取就近原则,挖取高于设计田面标高的土方回填至附近低于设计田面标高田块,开挖及回填时应保证表土回填前田块有足够的保水层
防止表土层底部为漏水层,在施工时应注意田面高程的控制
并按照设计要求用铲运机运土,推土机配合平整进行耕作层回覆,新造田表土翻松则用推土机的松土器进行耙松处理
(3)建筑垃圾清远对建筑垃圾、场地废料、土石弃方处理,应按设计要求,按监理工程师指定地点清远,尽量减少对周围耕地、农田、灌溉、渠道、绿化的影响和破坏
施工废水、生活污水不得污染水源、耕地、农田、灌溉渠道,采用渗井或其它措施处理,工地垃圾及时运到指定地点

二、土地平整(一)土方工
