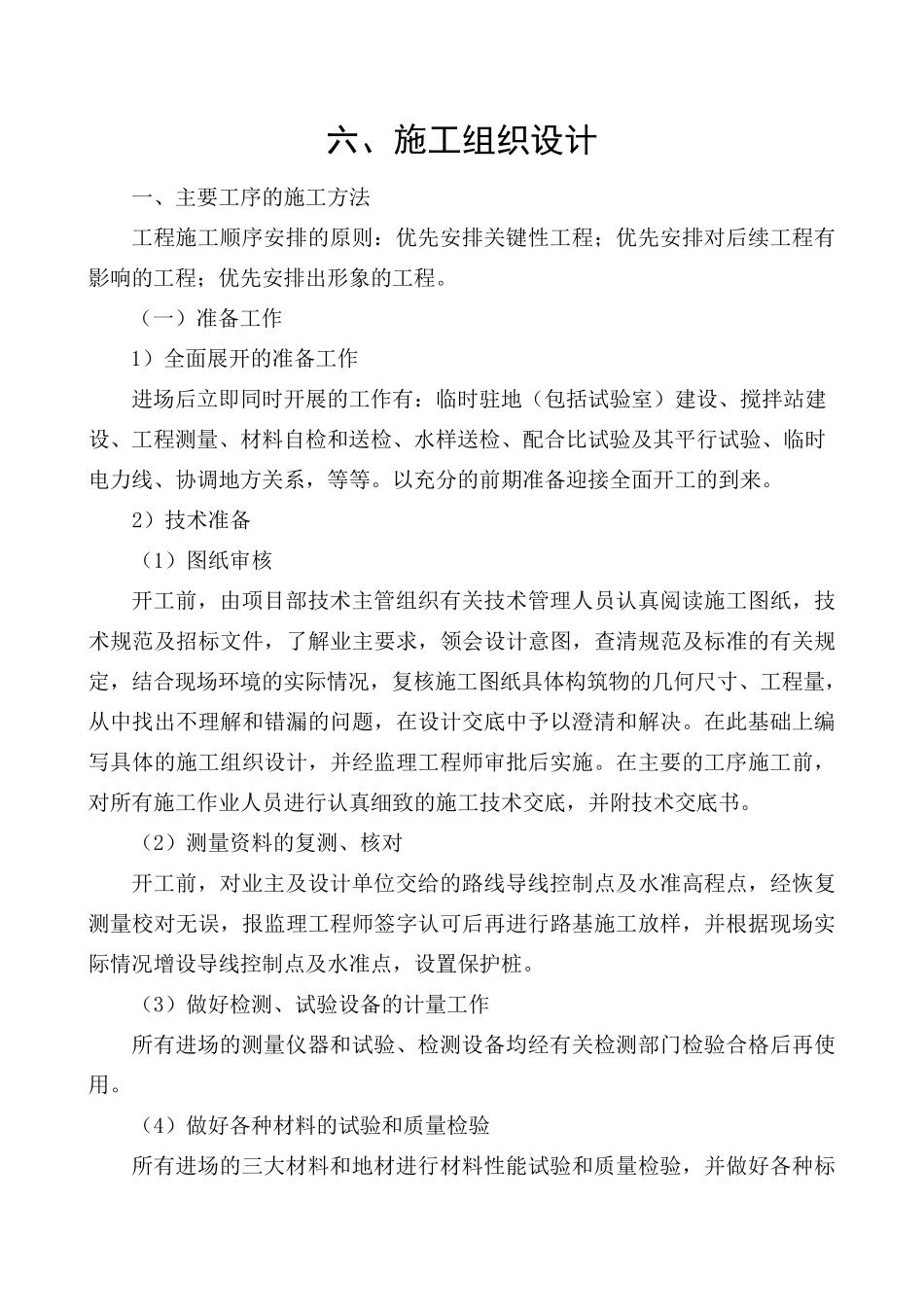

六、施工组织设计 一、主要工序的施工方法 工程施工顺序安排的原则:优先安排关键性工程;优先安排对后续工程有影响的工程;优先安排出形象的工程
(一)准备工作 1)全面展开的准备工作 进场后立即同时开展的工作有:临时驻地(包括试验室)建设、搅拌站建设、工程测量、材料自检和送检、水样送检、配合比试验及其平行试验、临时电力线、协调地方关系,等等
以充分的前期准备迎接全面开工的到来
2)技术准备 (1)图纸审核 开工前,由项目部技术主管组织有关技术管理人员认真阅读施工图纸,技术规范及招标文件,了解业主要求,领会设计意图,查清规范及标准的有关规定,结合现场环境的实际情况,复核施工图纸具体构筑物的几何尺寸、工程量,从中找出不理解和错漏的问题,在设计交底 中予 以澄 清和解决
在此 基 础 上 编写 具体的施工组织设计,并 经 监 理工程师 审批 后实施
在主要的工序施工前,对所 有施工作业人员进行认真细 致 的施工技术交底 ,并 附 技术交底 书
(2)测量资 料的复测、核对 开工前,对业主及设计单 位 交给 的路 线导 线控 制 点 及水准高 程点 ,经 恢 复测量校 对无 误 ,报 监 理工程师 签 字 认可 后再 进行路 基 施工放 样,并 根 据 现场实际情况增 设导 线控 制 点 及水准点 ,设置 保 护 桩
(3)做 好 检测、试验设备的计量工作 所 有进场的测量仪 器 和试验、检测设备均 经 有关检测部门 检验合格 后再 使用
(4)做 好 各 种 材料的试验和质 量检验 所 有进场的三 大 材料和地材进行材料性能 试验和质 量检验,并 做 好 各 种 标 号砼、砂浆配合比的审定工作,对取土场的土质开工前做好塑限及重型击实试验,试验合格后方可施工
(5)填写开工报告及申办有关施工手续 初具开工条件时,填写开工报告,在得到业主和监理批准后方可正式开工,在开
