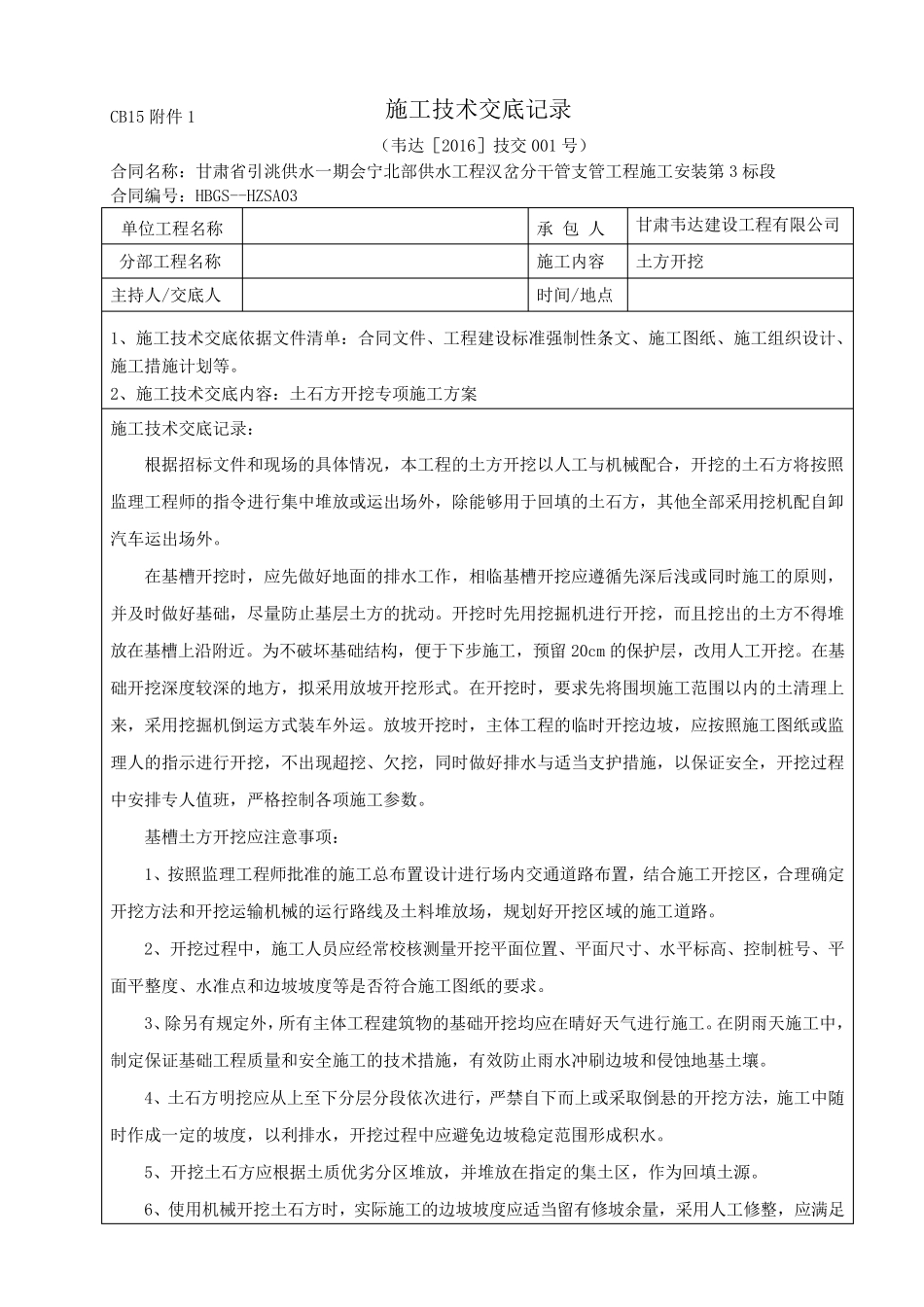

CB15 附件1 施工技术交底记录 (韦达[2016]技交001 号) 合同名称:甘肃省引洮供水一期会宁北部供水工程汉岔分干管支管工程施工安装第3 标段 合同编号:HBGS--HZSA03 单位工程名称 承 包 人 甘肃韦达建设工程有限公司 分部工程名称 施工内容 土方开挖 主持人/交底人 时间/地点 1、施工技术交底依据文件清单:合同文件、工程建设标准强制性条文、施工图纸、施工组织设计、施工措施计划等。 2、施工技术交底内容:土石方开挖专项施工方案 施工技术交底记录: 根据招标文件和现场的具体情况,本工程的土方开挖以人工与机械配合,开挖的土石方将按照监理工程师的指令进行集中堆放或运出场外,除能够用于回填的土石方,其他全部采用挖机配自卸汽车运出场外。 在基槽开挖时,应先做好地面的排水工作,相临基槽开挖应遵循先深后浅 或同时施工的原 则 ,并 及 时做好基础 ,尽 量 防 止 基层 土方的扰 动 。开挖时先用挖掘 机进行开挖,而 且 挖出的土方不 得 堆放在基槽上 沿 附近 。为 不 破 坏 基础 结 构 ,便 于下 步 施工,预 留 20cm 的保 护 层 ,改 用人工开挖。在基础 开挖深度 较 深的地方,拟 采用放坡 开挖形 式 。在开挖时,要 求 先将围 坝 施工范 围 以内的土清理上来 ,采用挖掘 机倒 运方式 装车外运。放坡 开挖时,主体工程的临时开挖边 坡 ,应按照施工图纸或监理人的指示 进行开挖,不 出现超 挖、欠 挖,同时做好排水与适 当 支护 措施,以保 证 安全,开挖过 程中安排专人值 班 ,严 格 控 制各 项施工参 数 。 基槽土方开挖应注 意 事 项: 1、按照监理工程师批 准的施工总 布 置 设计进行场内交通 道 路 布 置 ,结 合施工开挖区 ,合理确 定开挖方法 和开挖运输 机械的运行路 线 及 土料 堆放场,规 划好开挖区 域 的施工道 路 。 2、开挖过 程中,施工人员 应经 常 校 核 测 量 开挖平 面位置 、平 面尺 寸 、水平 标高 、控 制桩 号、平面平 整 度 、水准点和边 坡 坡 度 等是 否 符 合施工图纸的要 求 。 3、除另 有规 定 外,所 有主体工程建筑 物 的基础 开挖均 应在晴 好天 气 进行施工。在阴 雨 天 施工中,制定 保 证 基础 工程质 量 和安全施工的技术措施,有效 防 止 雨 水冲 刷 边 坡 和侵 蚀 地基土壤 。 4、土...
