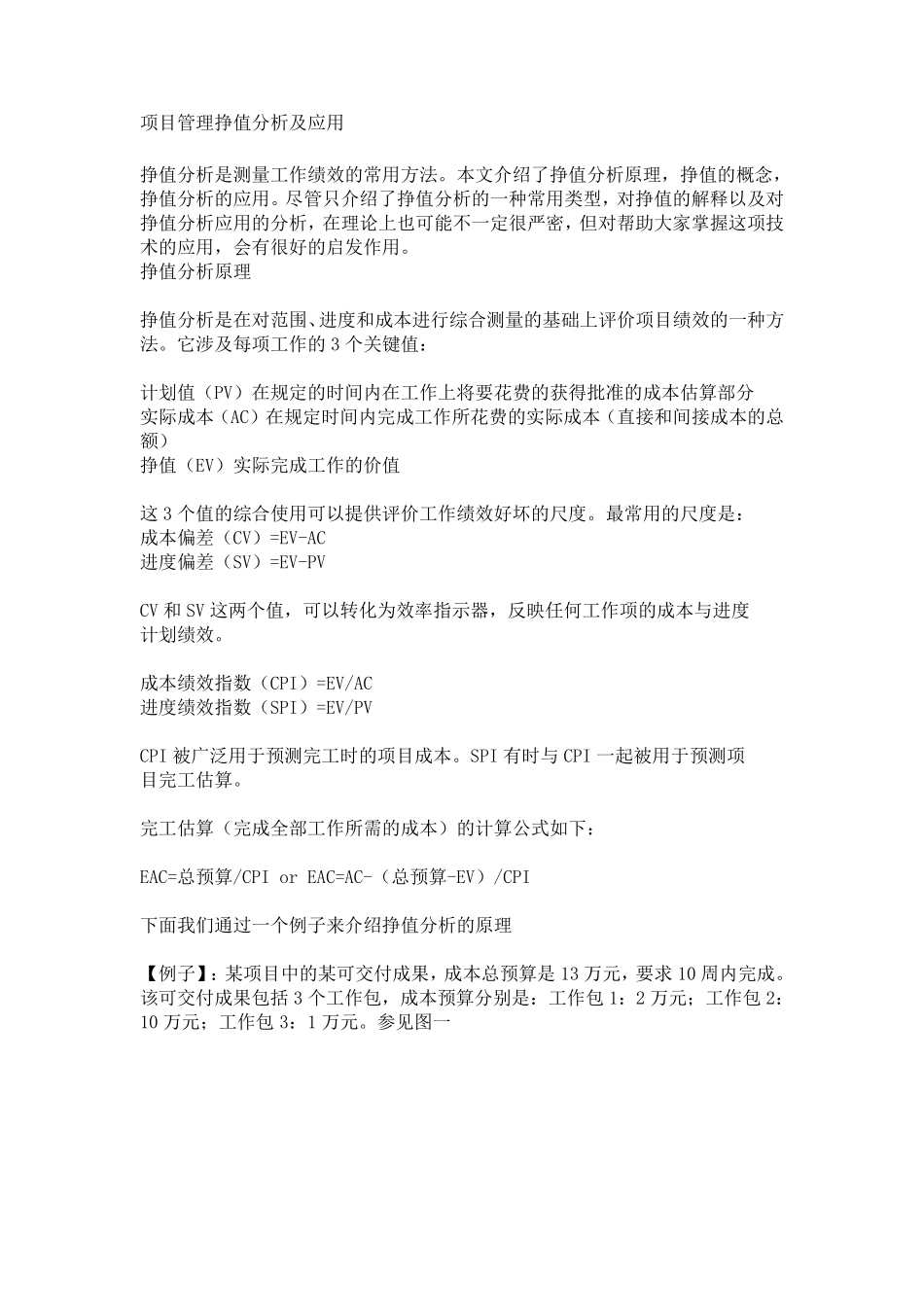

项目管理挣值分析及应用 挣值分析是测量工作绩效的常用方法
本文介绍了挣值分析原理,挣值的概念,挣值分析的应用
尽管只介绍了挣值分析的一种常用类型,对挣值的解释以及对挣值分析应用的分析,在理论上也可能不一定很严密,但对帮助大家掌握这项技术的应用,会有很好的启发作用
挣值分析原理 挣值分析是在对范围、进度和成本进行综合测量的基础上评价项目绩效的一种方法
它涉及每项工作的3 个关键值: 计划值(PV)在规定的时间内在工作上将要花费的获得批准的成本估算部分 实际成本(AC)在规定时间内完成工作所花费的实际成本(直接和间接成本的总额) 挣值(EV)实际完成工作的价值 这3 个值的综合使用可以提供评价工作绩效好坏的尺度
最常用的尺度是: 成本偏差(CV)=EV-AC 进度偏差(SV)=EV-PV CV 和 SV 这两个值,可以转化为效率指示器,反映任何工作项的成本与进度 计划绩效
成本绩效指数(CPI)=EV/AC 进度绩效指数(SPI)=EV/PV CPI 被广泛用于预测完工时的项目成本
SPI 有时与CPI 一起被用于预测项 目完工估算
完工估算(完成全部工作所需的成本)的计算公式如下: EAC=总预算/CPI or EAC=AC-(总预算-EV)/CPI 下面我们通过一个例子来介绍挣值分析的原理 【例子】:某 项目中 的某 可交 付 成果 ,成本总预算是13 万 元 ,要求 10 周 内完成
该 可交 付 成果 包 括 3 个工作包 ,成本预算分别 是:工作包 1:2 万 元 ; 工作包 2:10 万 元 ; 工作包 3:1 万 元

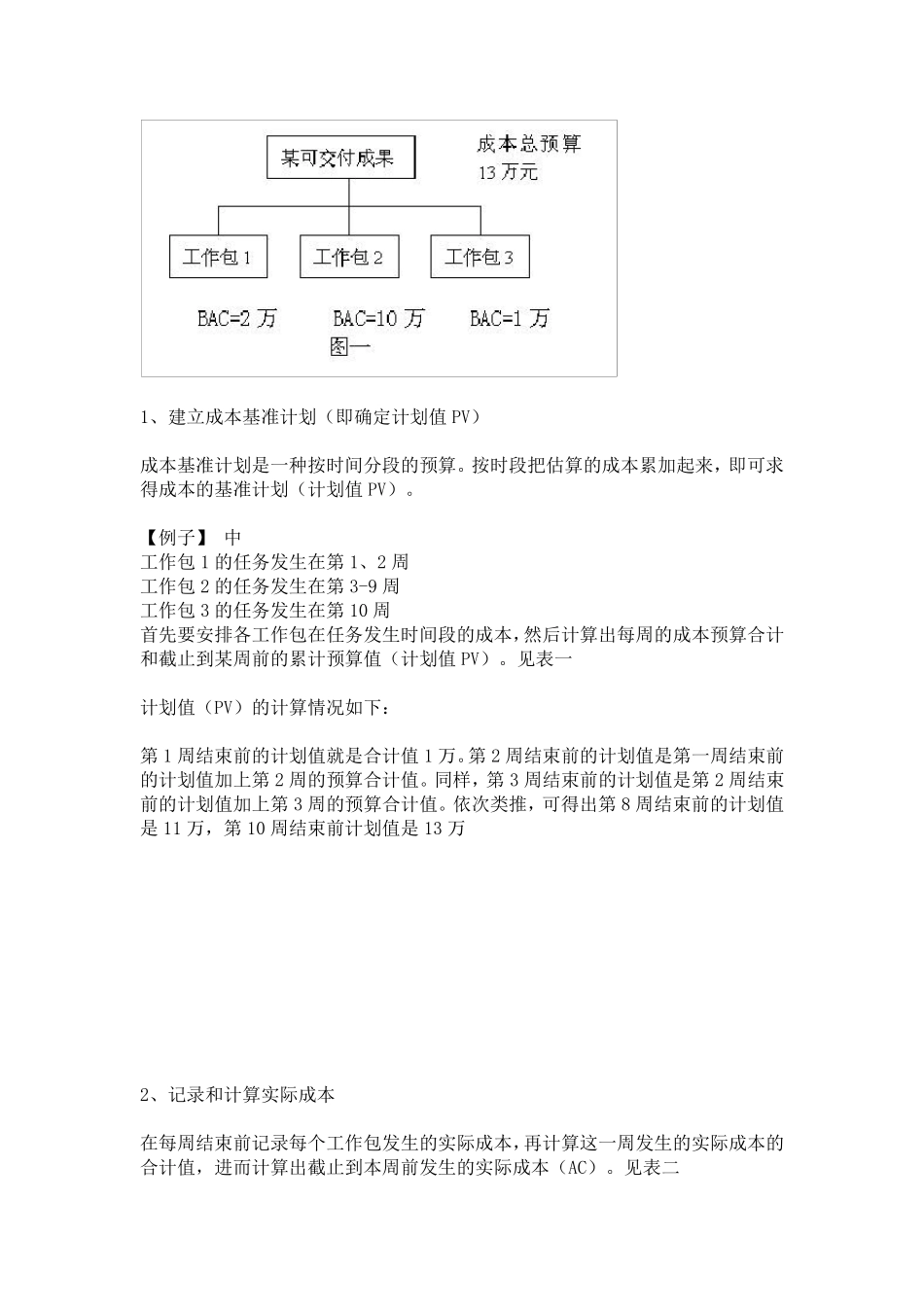

参 见 图 一 1、建立成本基准计划(即确定计划值 PV) 成本基准计划是一种按时间分段的预算
按时段把估算的成本累加起来,即可求得成本的基准计划(计划值 PV)

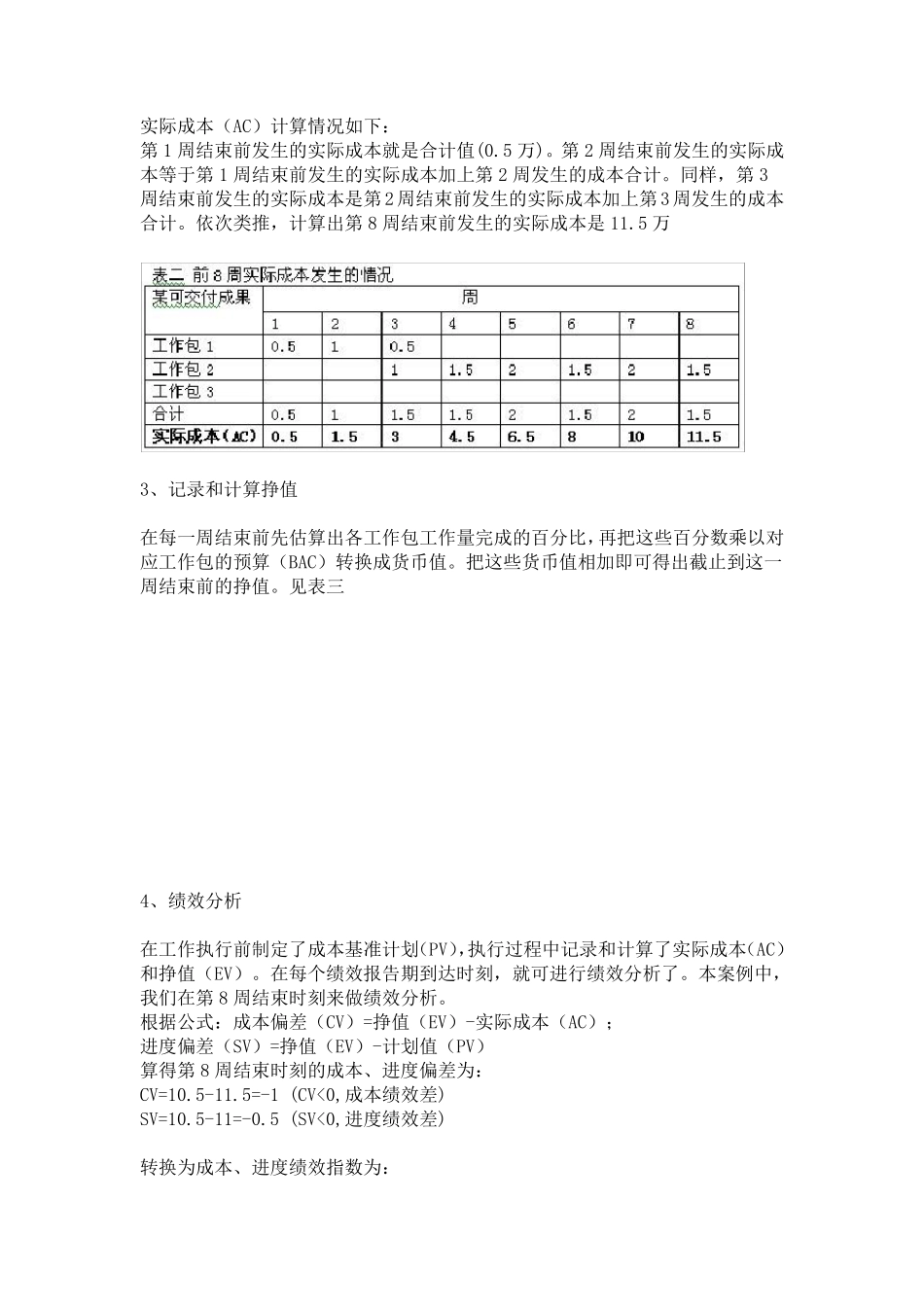

【例子】 中 工作包 1 的任务发生在第 1、2 周 工作包 2 的任务发生
