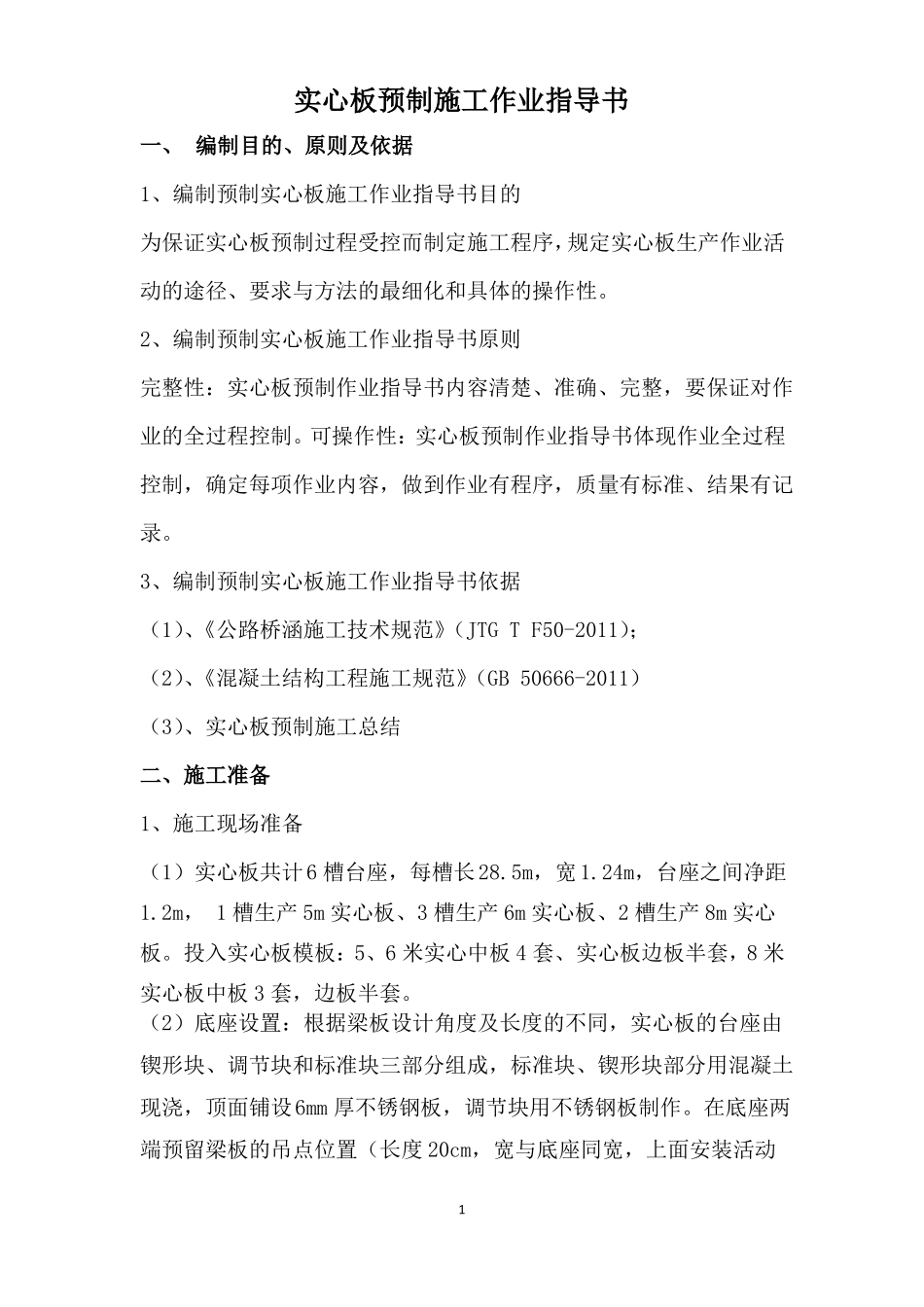

实心板预制施工作业指导书一、 编制目的、原则及依据1、编制预制实心板施工作业指导书目的为保证实心板预制过程受控而制定施工程序,规定实心板生产作业活动的途径、要求与方法的最细化和具体的操作性
2、编制预制实心板施工作业指导书原则完整性:实心板预制作业指导书内容清楚、准确、完整,要保证对作业的全过程控制
可操作性:实心板预制作业指导书体现作业全过程控制,确定每项作业内容,做到作业有程序,质量有标准、结果有记录
3、编制预制实心板施工作业指导书依据(1)、《公路桥涵施工技术规范》(JTG T F50-2011);(2)、《混凝土结构工程施工规范》(GB 50666-2011)(3)、实心板预制施工总结二、施工准备1、施工现场准备(1)实心板共计6 槽台座,每槽长28
5m,宽 1
24m,台座之间净距1
2m, 1 槽生产 5m 实心板、3 槽生产 6m 实心板、2 槽生产 8m 实心板
投入实心板模板:5、6 米实心中板 4 套、实心板边板半套,8 米实心板中板 3 套,边板半套
(2)底座设置:根据梁板设计角度及长度的不同,实心板的台座由锲形块、调节块和标准块三部分组成,标准块、锲形块部分用混凝土现浇,顶面铺设6mm 厚不锈钢板,调节块用不锈钢板制作

在底座两端预留梁板的吊点位置(长度 20cm,宽与底座同宽,上面安装活动1底模板)底模布置图见下图
实心板底座平面图(3)存梁区布置:实心板总计 6 列、14 排,每列净空 1m、每排净空0
3m, 1 列存放 5m 实心板、3 列存放 6m 实心板、2 列存放 8m 实心板,均存放 3 层
总计5m 实心板存放42 片,6m 实心板存放126 片,8m 实心板存放60 片
(4)钢筋加工区布置钢筋加工区按标准化要求搭建加工棚,本梁场实心板钢筋总计约717吨;按制梁区 20 天生产梁板数量所需钢筋存储,需存储 177 吨螺纹钢、
