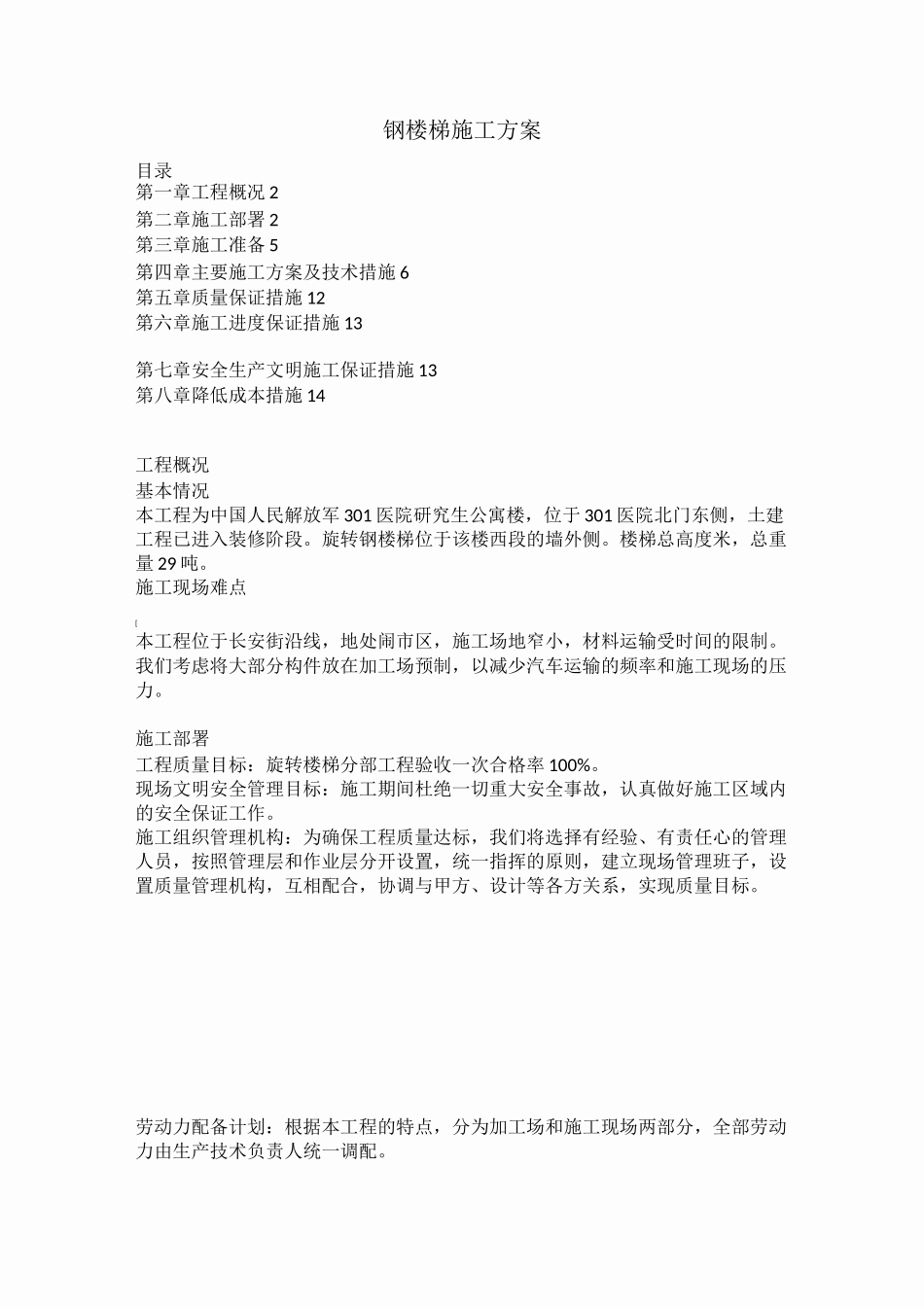

钢楼梯施工方案目录第一章工程概况 2第二章施工部署 2第三章施工准备 5第四章主要施工方案及技术措施 6第五章质量保证措施 12第六章施工进度保证措施 13第七章安全生产文明施工保证措施 13第八章降低成本措施 14工程概况基本情况本工程为中国人民解放军 301 医院研究生公寓楼,位于 301 医院北门东侧,土建工程已进入装修阶段
旋转钢楼梯位于该楼西段的墙外侧
楼梯总高度米,总重量 29 吨
施工现场难点[本工程位于长安街沿线,地处闹市区,施工场地窄小,材料运输受时间的限制
我们考虑将大部分构件放在加工场预制,以减少汽车运输的频率和施工现场的压力

施工部署工程质量目标:旋转楼梯分部工程验收一次合格率 100%
现场文明安全管理目标:施工期间杜绝一切重大安全事故,认真做好施工区域内的安全保证工作
施工组织管理机构:为确保工程质量达标,我们将选择有经验、有责任心的管理人员,按照管理层和作业层分开设置,统一指挥的原则,建立现场管理班子,设置质量管理机构,互相配合,协调与甲方、设计等各方关系,实现质量目标
劳动力配备计划:根据本工程的特点,分为加工场和施工现场两部分,全部劳动力由生产技术负责人统一调配
序号1234567量数 2134位单 4 台台台 24吨序号工程名称人数备注1土建施工人员15负责砼基础等土建工程2气
电焊工10必须持证3起重、安装工6负责钢结构安装4油漆工25测量工16普工2现场搬运、打扫、清理机械设备配备名称电焊机台气焊设备砂轮切割机角线磨光机烘箱台保温桶个倒链 2 吨8倒链 5 吨吨 19台钻台 1施工中执行的规范、规定钢结构工程施工质量验收规范 GB50205-2001建筑钢结构焊接规程 JGJ81-91建筑安装工程质量评定统一标准 GB50300-2001北京市建设工程现场管理环境保护工作基本标准第 126 号京建施(1991)南通四建质量手册、环保手
