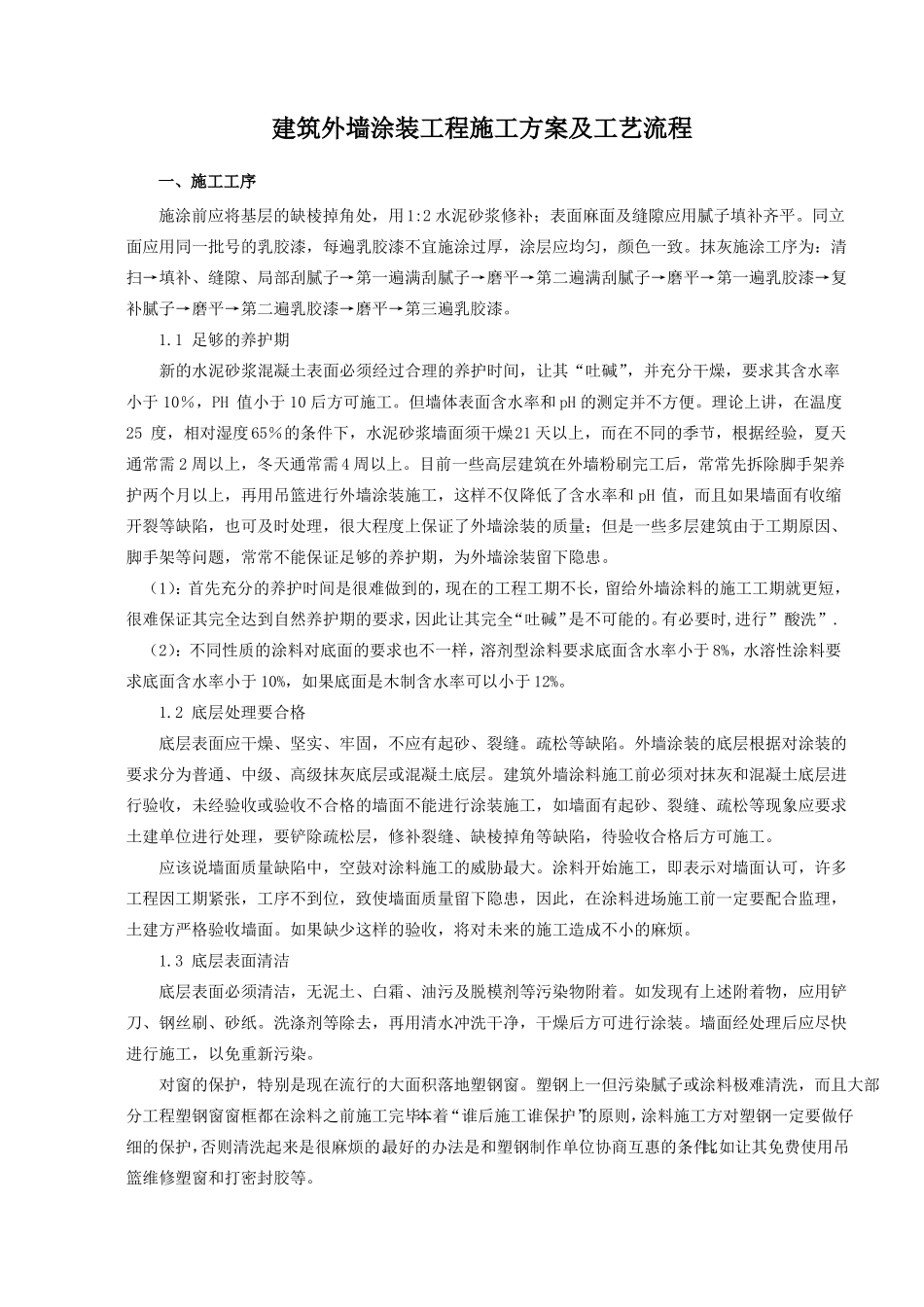

建筑外墙涂装工程施工方案及工艺流程一、施工工序施涂前应将基层的缺棱掉角处,用1:2 水泥砂浆修补;表面麻面及缝隙应用腻子填补齐平。同立面应用同一批号的乳胶漆,每遍乳胶漆不宜施涂过厚,涂层应均匀,颜色一致。抹灰施涂工序为:清扫→填补、缝隙、局部刮腻子→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍乳胶漆→复补腻子→磨平→第二遍乳胶漆→磨平→第三遍乳胶漆。1.1 足够的养护期新的水泥砂浆混凝土表面必须经过合理的养护时间,让其“吐碱”,并充分干燥,要求其含水率小于 10%,PH 值小于 10 后方可施工。但墙体表面含水率和 pH 的测定并不方便。理论上讲,在温度25 度,相对湿度65%的条件下,水泥砂浆墙面须干燥21 天以上,而在不同的季节,根据经验,夏天通常需 2 周以上,冬天通常需 4 周以上。目前一些高层建筑在外墙粉刷完工后,常常先拆除脚手架养护两个月以上,再用吊篮进行外墙涂装施工,这样不仅降低了含水率和 pH 值,而且如果墙面有收缩开裂等缺陷,也可及时处理,很大程度上保证了外墙涂装的质量;但是一些多层建筑由于工期原因、脚手架等问题,常常不能保证足够的养护期,为外墙涂装留下隐患。(1):首先充分的养护时间是很难做到的,现在的工程工期不长,留给外墙涂料的施工工期就更短,很难保证其完全达到自然养护期的要求,因此让其完全“吐碱”是不可能的。有必要时,进行”酸洗”.(2):不同性质的涂料对底面的要求也不一样,溶剂型涂料要求底面含水率小于 8%,水溶性涂料要求底面含水率小于 10%,如果底面是木制含水率可以小于 12%。 1.2 底层处理要合格底层表面应干燥、坚实、牢固,不应有起砂、裂缝。疏松等缺陷。外墙涂装的底层根据对涂装的要求分为普通、中级、高级抹灰底层或混凝土底层。建筑外墙涂料施工前必须对抹灰和混凝土底层进行验收,未经验收或验收不合格的墙面不能进行涂装施工,如墙面有起砂、裂缝、疏松等现象应要求土建单位进行处理,要铲除疏松层,修补裂缝、缺棱掉角等缺陷,待验收合格后方可施工。应该说墙面质量缺陷中,空鼓对涂料施工的威胁最大。涂料开始施工,即表示对墙面认可,许多工程因工期紧张,工序不到位,致使墙面质量留下隐患,因此,在涂料进场施工前一定要配合监理,土建方严格验收墙面。如果缺少这样的验收,将对未来的施工造成不小的麻烦。 1.3 底层表面清洁底层表面必须清洁,无泥土、白霜、油污及脱模剂等污染物附着。如发现有上述附着...
