1 工程概况、施工组织方案;1
2 施工机械设备、劳动力投入计划;1
3 质量、工期、投资控制方案;1
4 文明施工措施;1
5 施工总进度计划(附图);1
6 施工现场平面布置(附图);2
1 施工措施及计划;2
2 施工现场流水段的划分;2
3 施工现场流水作业;2
4 施工现场交叉作业;2
5 施工现场机具配置和布置;3
1 施工的重点和关键部位处理3
2 质保体系;3
3 安保体系;3
4 创优措施;3
5 安全措施;3
6 文明施工和防止扰民措施
1 采用的新工艺、新技术、新设备;4
2 在确保工程质量前提下,有降低成本、缩短工期、减轻劳动强度、提高进度的方案;4
3 在执行国家强制性条文前提下体现施工的先进性措施
1 防治质量通病的措施;5
2 行国家强制性条文的保证措施6
1 保修承诺和违约经济处罚承诺;6
2 工程质量争优承诺及保证质量措施

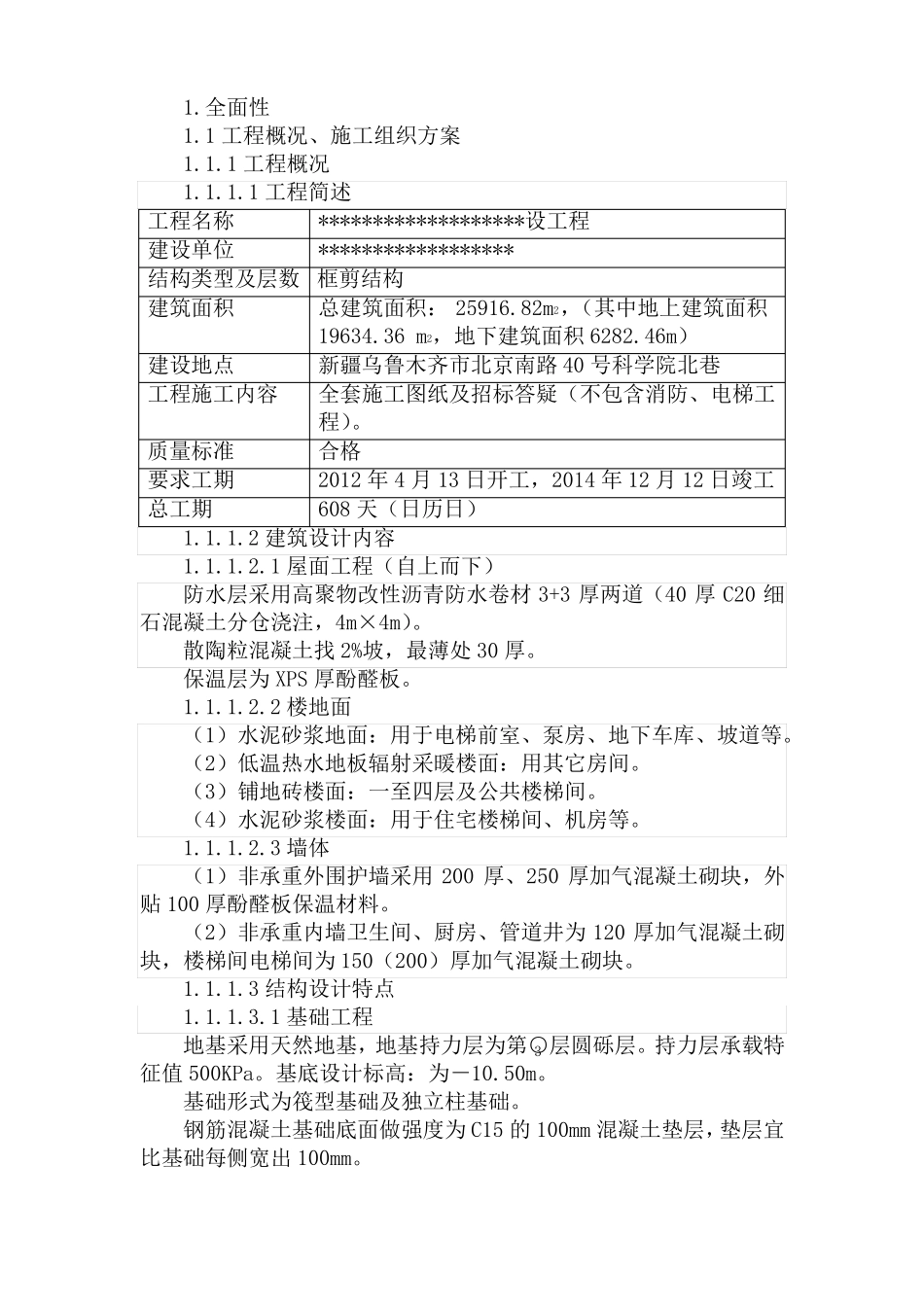

1 工程概况、施工组织方案1
1 工程概况1
1 工程简述工程名称*******************设工程建设单位******************结构类型及层数 框剪结构建筑面积总建筑面积: 25916
82m2,(其中地上建筑面积19634
36 m2,地下建筑面积 6282
46m)建设地点新疆乌鲁木齐市北京南路 40 号科学院北巷工程施工内容全套施工图纸及招标答疑(不包含消防、电梯工程)
质量标准合格要求工期2012 年 4 月 13 日开工,2014 年 12 月 12 日竣工总工期608 天(日历日)1
2 建筑设计内容1
1 屋面工程(自上而下)防水层采用高聚物改性沥青防水卷材 3+3 厚两道(40 厚 C20 细石混凝土分仓浇注,4m×4m)
散陶粒混凝土找 2%坡,最
