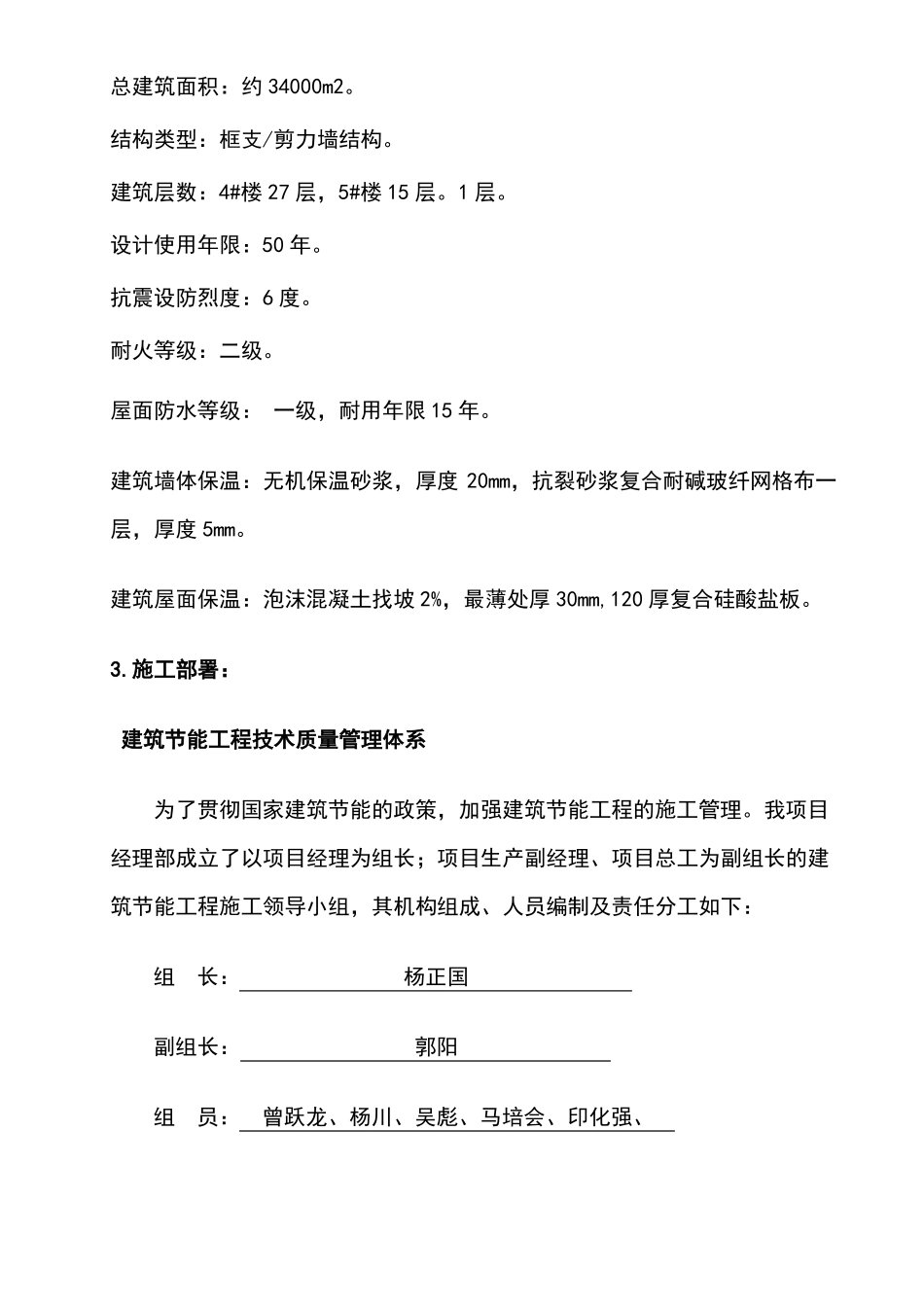

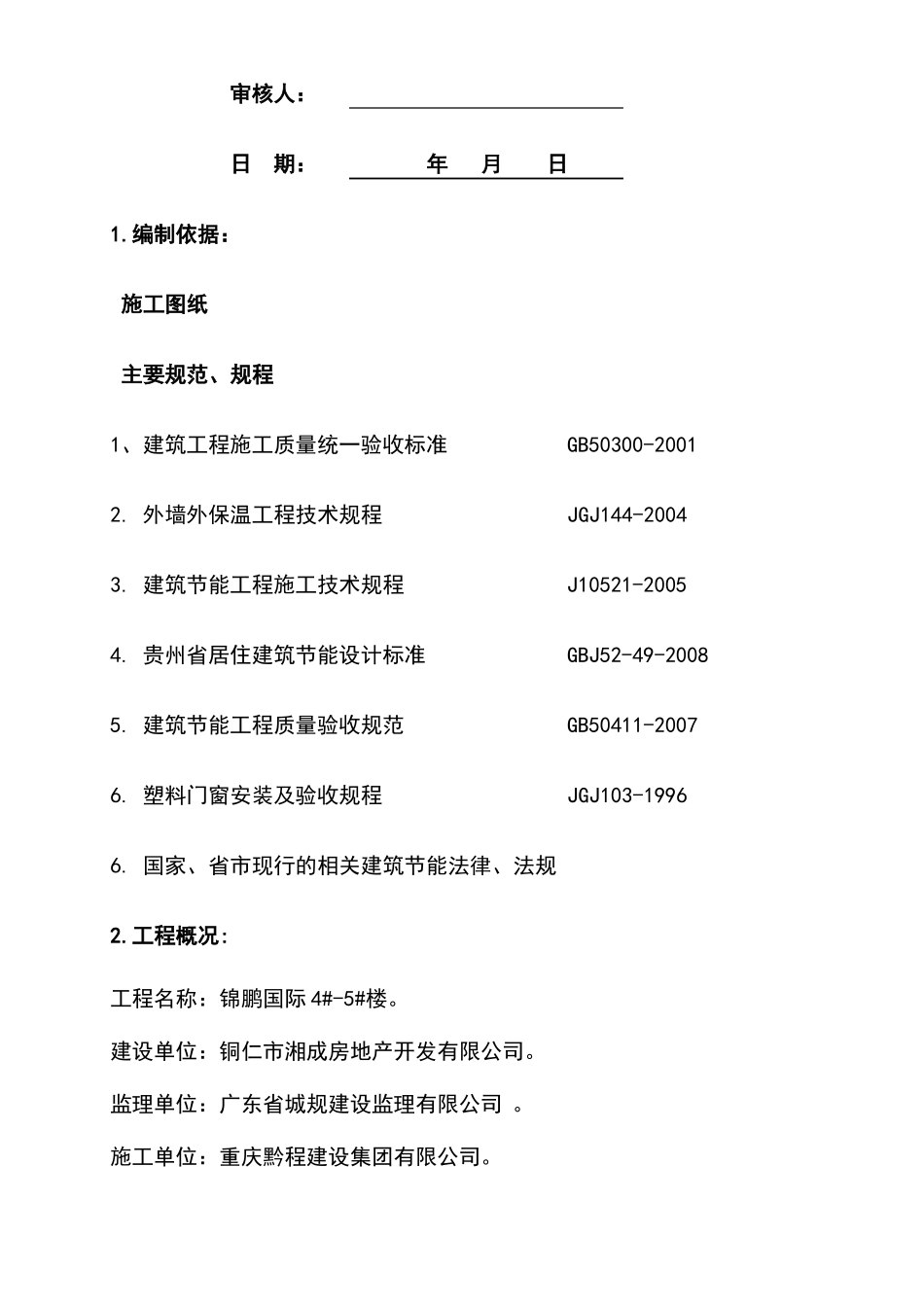

铜仁市锦鹏国际 4#-5#楼工程建筑节能施工方案编制单位:编制人:重庆黔程建设集团有限公司审核人:日期:年月日1.编制依据:施工图纸主要规范、规程1、建筑工程施工质量统一验收标准 GB50300-20012. 外墙外保温工程技术规程 JGJ144-20043. 建筑节能工程施工技术规程 J10521-20054. 贵州省居住建筑节能设计标准 GBJ52-49-20085. 建筑节能工程质量验收规范 GB50411-20076. 塑料门窗安装及验收规程 JGJ103-19966. 国家、省市现行的相关建筑节能法律、法规2.工程概况:工程名称:锦鹏国际 4#-5#楼。建设单位:铜仁市湘成房地产开发有限公司。监理单位:广东省城规建设监理有限公司 。施工单位:重庆黔程建设集团有限公司。总建筑面积:约 34000m2。结构类型:框支/剪力墙结构。建筑层数:4#楼 27 层,5#楼 15 层。1 层。设计使用年限:50 年。抗震设防烈度:6 度。耐火等级:二级。屋面防水等级: 一级,耐用年限 15 年。建筑墙体保温:无机保温砂浆,厚度 20mm,抗裂砂浆复合耐碱玻纤网格布一层,厚度 5mm。建筑屋面保温:泡沫混凝土找坡 2%,最薄处厚 30mm,120 厚复合硅酸盐板。3.施工部署:建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。我项目经理部成立了以项目经理为组长;项目生产副经理、项目总工为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:杨正国副组长:郭阳组员:曾跃龙、杨川、吴彪、马培会、印化强、质量保证体系以质量生存、求发展是我公司的质量方针。我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:(1)分包单位的选择:建筑节能工程应选择有施工经验的队伍,并对其在施工的工程(或已完工的工程)进行考察。(2)建筑节能材料的检验建筑节能材料须有材料准用证、检验报告及出厂合格证,材料使用前必须经复试合格后方能使用。对特殊材料须进行放射性物质及有害气体的环保检验。(3)制定相应技术措施,作好工序过程控制。施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。施工过程中...
