开槽埋管施工方法在本标段的工程中,管网工程开槽埋管施工占整个干管工程量的绝大部分,是污水干管管网的主力铺设方法,必须精心安排施工
(一)开槽埋管施工方法根据现场实际情况,每段开槽长度 40-100 米

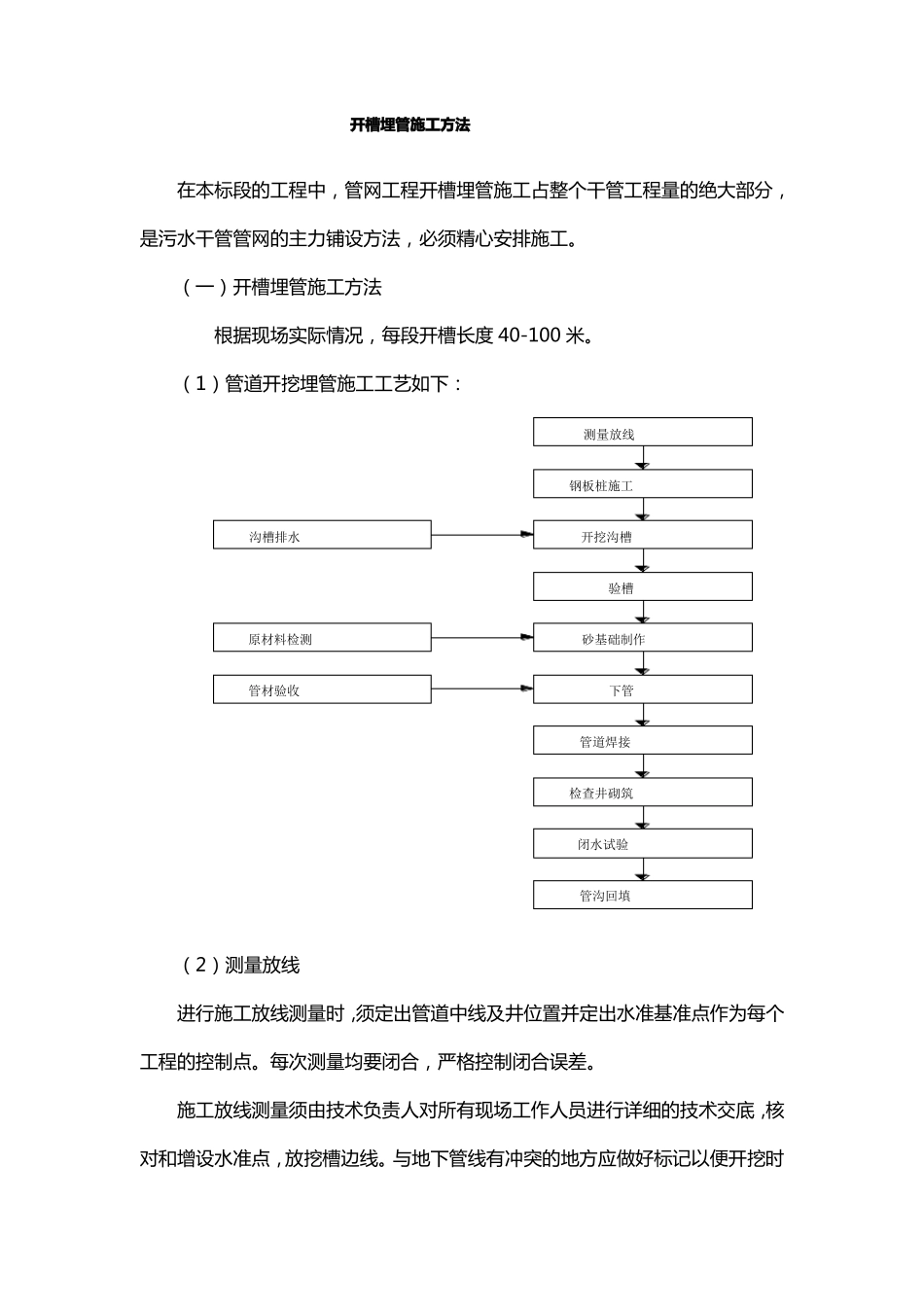

(1)管道开挖埋管施工工艺如下:测量放线钢板桩施工沟槽排水开挖沟槽验槽原材料检测砂基础制作管材验收下管管道焊接检查井砌筑闭水试验管沟回填(2)测量放线进行施工放线测量时,须定出管道中线及井位置并定出水准基准点作为每个工程的控制点
每次测量均要闭合,严格控制闭合误差
施工放线测量须由技术负责人对所有现场工作人员进行详细的技术交底,核对和增设水准点,放挖槽边线
与地下管线有冲突的地方应做好标记以便开挖时注意

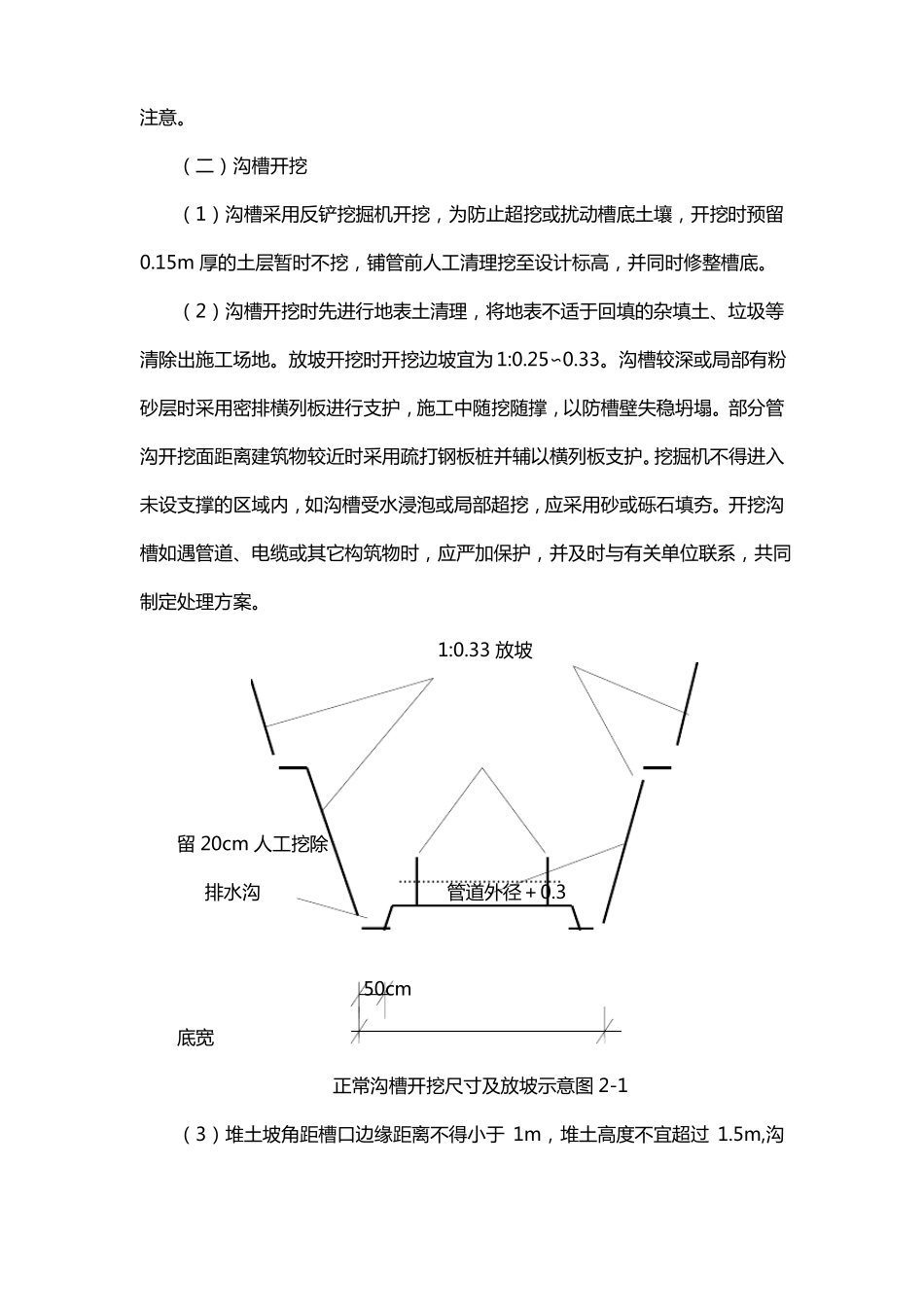

(二)沟槽开挖(1)沟槽采用反铲挖掘机开挖,为防止超挖或扰动槽底土壤,开挖时预留0
15m 厚的土层暂时不挖,铺管前人工清理挖至设计标高,并同时修整槽底
(2)沟槽开挖时先进行地表土清理,将地表不适于回填的杂填土、垃圾等清除出施工场地
放坡开挖时开挖边坡宜为 1:0
沟槽较深或局部有粉砂层时采用密排横列板进行支护,施工中随挖随撑,以防槽壁失稳坍塌
部分管沟开挖面距离建筑物较近时采用疏打钢板桩并辅以横列板支护
挖掘机不得进入未设支撑的区域内,如沟槽受水浸泡或局部超挖,应采用砂或砾石填夯
开挖沟槽如遇管道、电缆或其它构筑物时,应严加保护,并及时与有关单位联系,共同制定处理方案
33 放坡留 20cm 人工挖除排水沟管道外径+0
350cm底宽正常沟槽开挖尺寸及放坡示意图 2-1(3)堆土坡角距槽口边缘距离不得小于 1m,堆土高度不宜超过 1
5m,沟槽弃土尽量堆在沟槽一侧,且不得影响建筑物及各种管线的安全,不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,以免影响正常使用

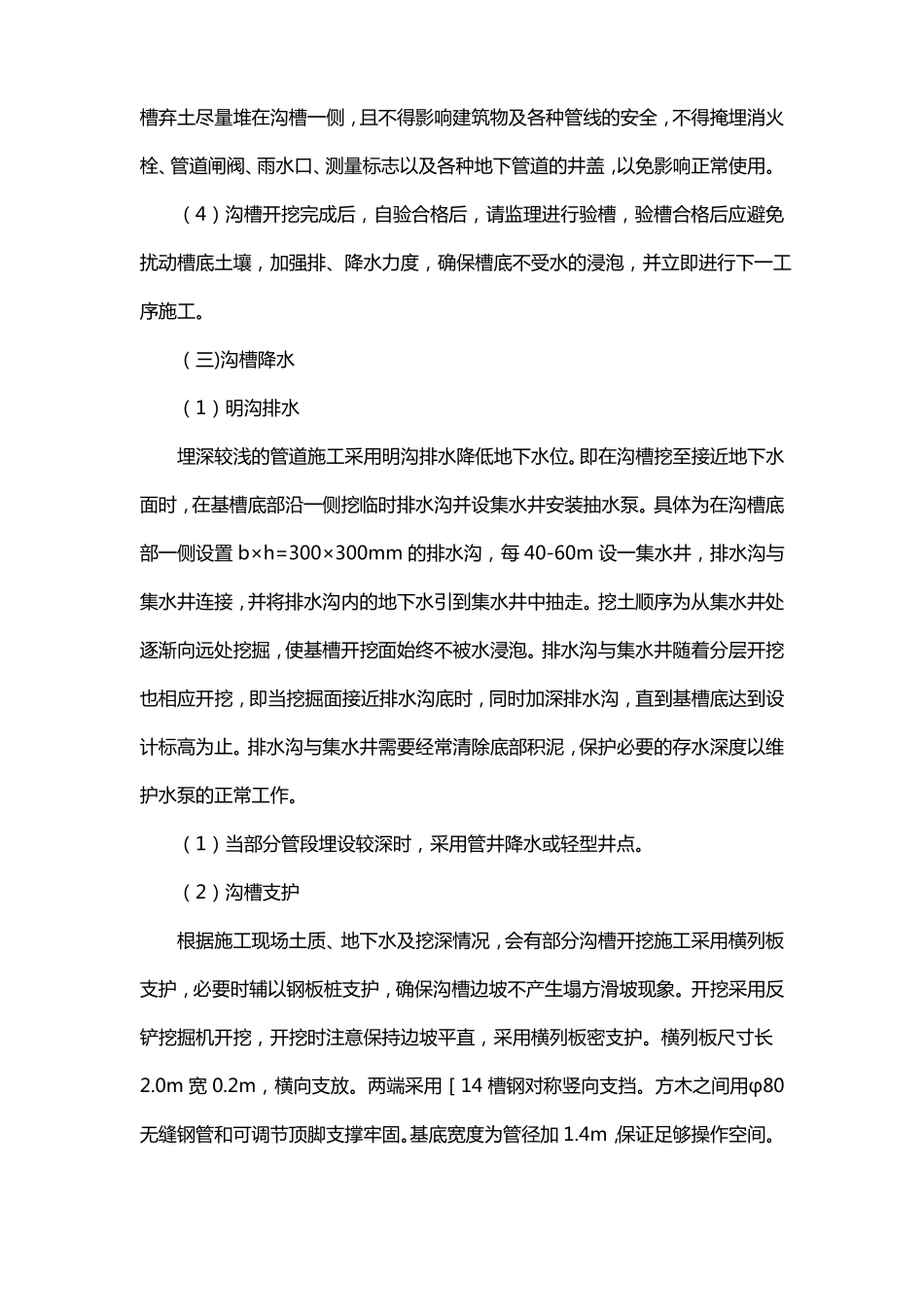

(4)沟槽开挖完成后,自验合格后,请监理进行验槽,验槽合格后应避免扰
