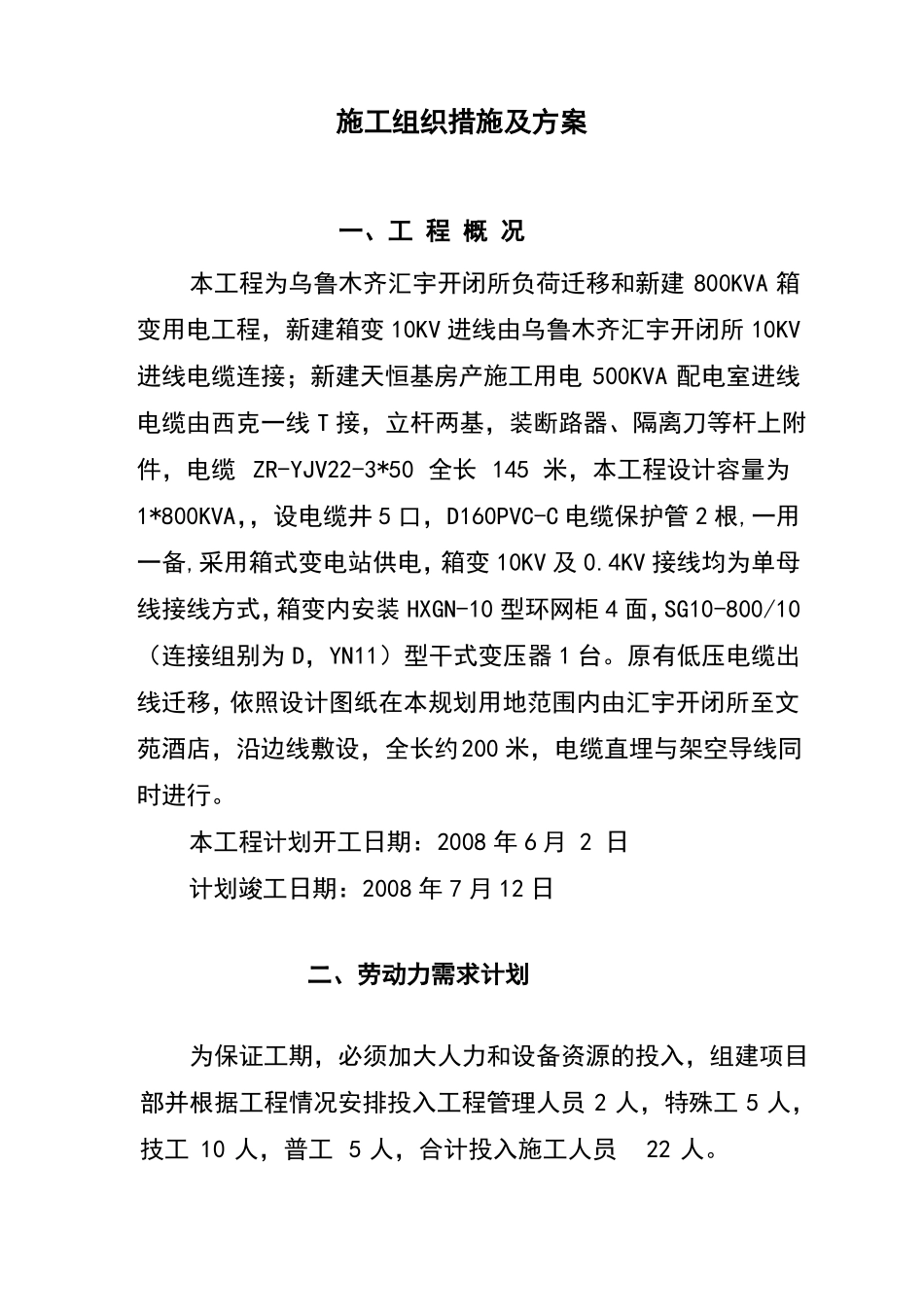

施工组织措施及方案一、工 程 概 况本工程为乌鲁木齐汇宇开闭所负荷迁移和新建 800KVA 箱变用电工程,新建箱变 10KV 进线由乌鲁木齐汇宇开闭所 10KV进线电缆连接;新建天恒基房产施工用电 500KVA 配电室进线电缆由西克一线 T 接,立杆两基,装断路器、隔离刀等杆上附件,电缆 ZR-YJV22-3*50 全长 145 米,本工程设计容量为1*800KVA,,设电缆井 5 口,D160PVC-C 电缆保护管 2 根,一用一备,采用箱式变电站供电,箱变 10KV 及 0
4KV 接线均为单母线接线方式,箱变内安装 HXGN-10 型环网柜 4 面,SG10-800/10(连接组别为 D,YN11)型干式变压器 1 台
原有低压电缆出线迁移,依照设计图纸在本规划用地范围内由汇宇开闭所至文苑酒店,沿边线敷设,全长约200 米,电缆直埋与架空导线同时进行
本工程计划开工日期:2008 年 6 月 2 日计划竣工日期:2008 年 7 月 12 日二、劳动力需求计划为保证工期,必须加大人力和设备资源的投入,组建项目部并根据工程情况安排投入工程管理人员 2 人,特殊工 5 人,技工 10 人,普工 5 人,合计投入施工人员22 人
