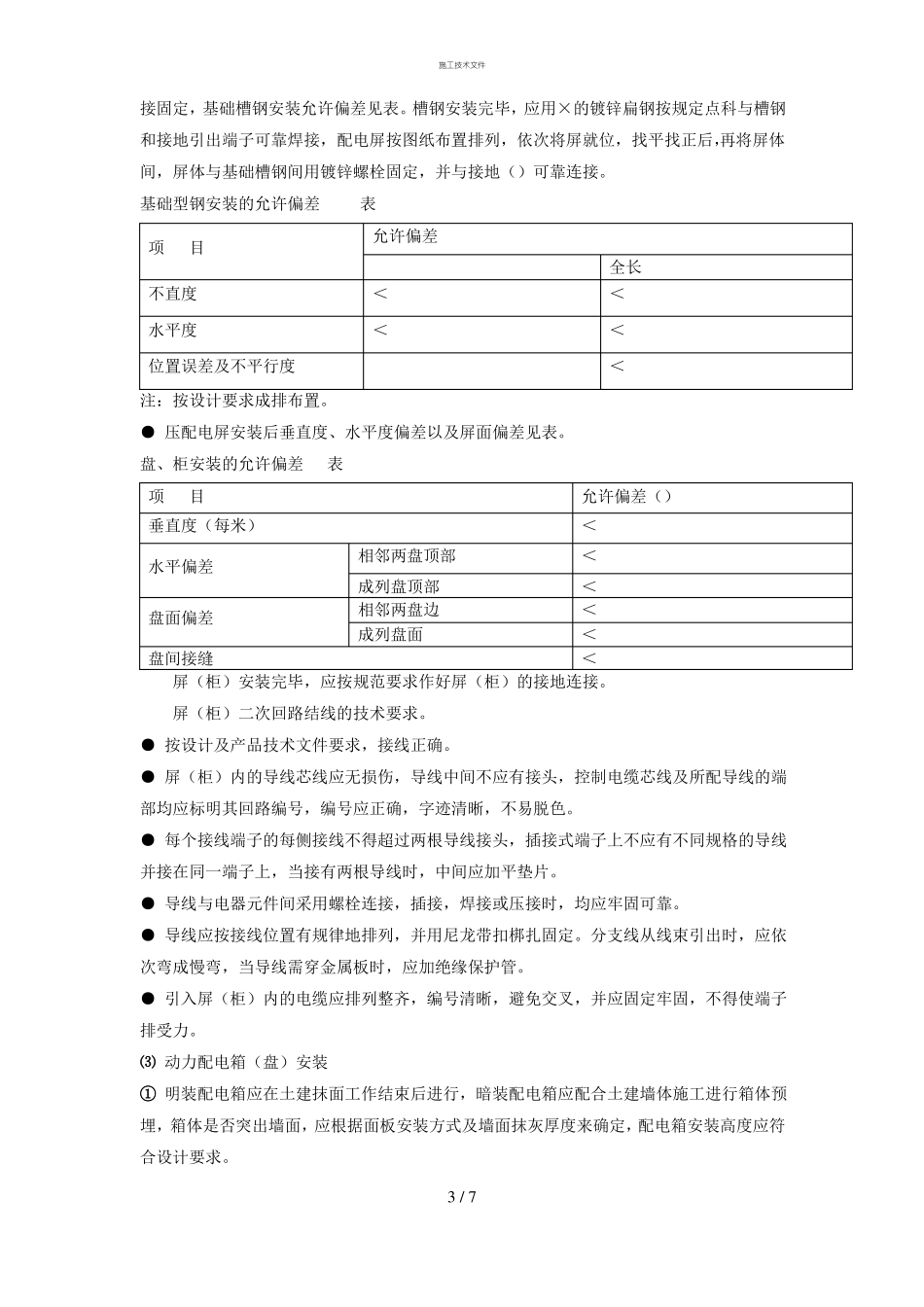

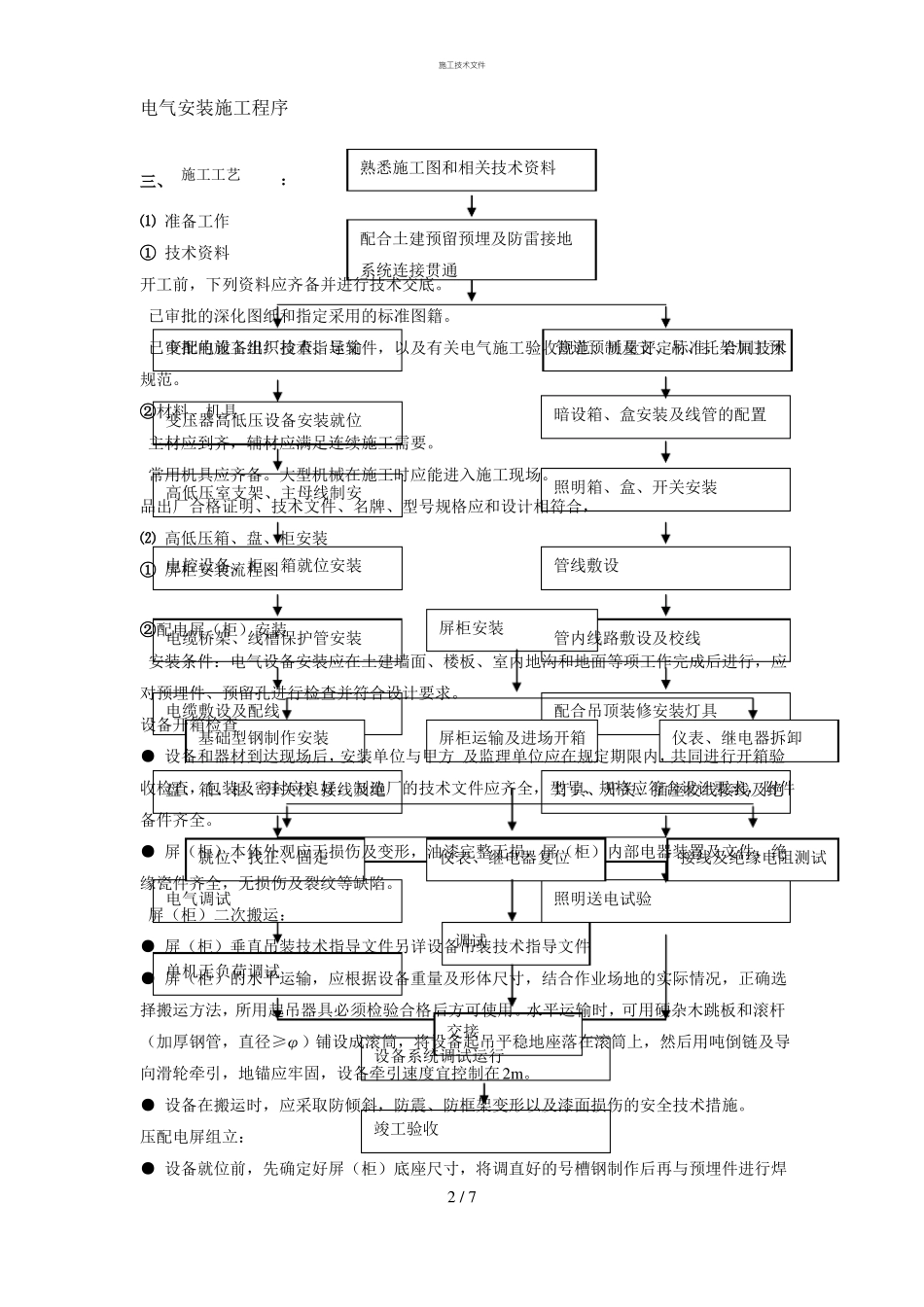

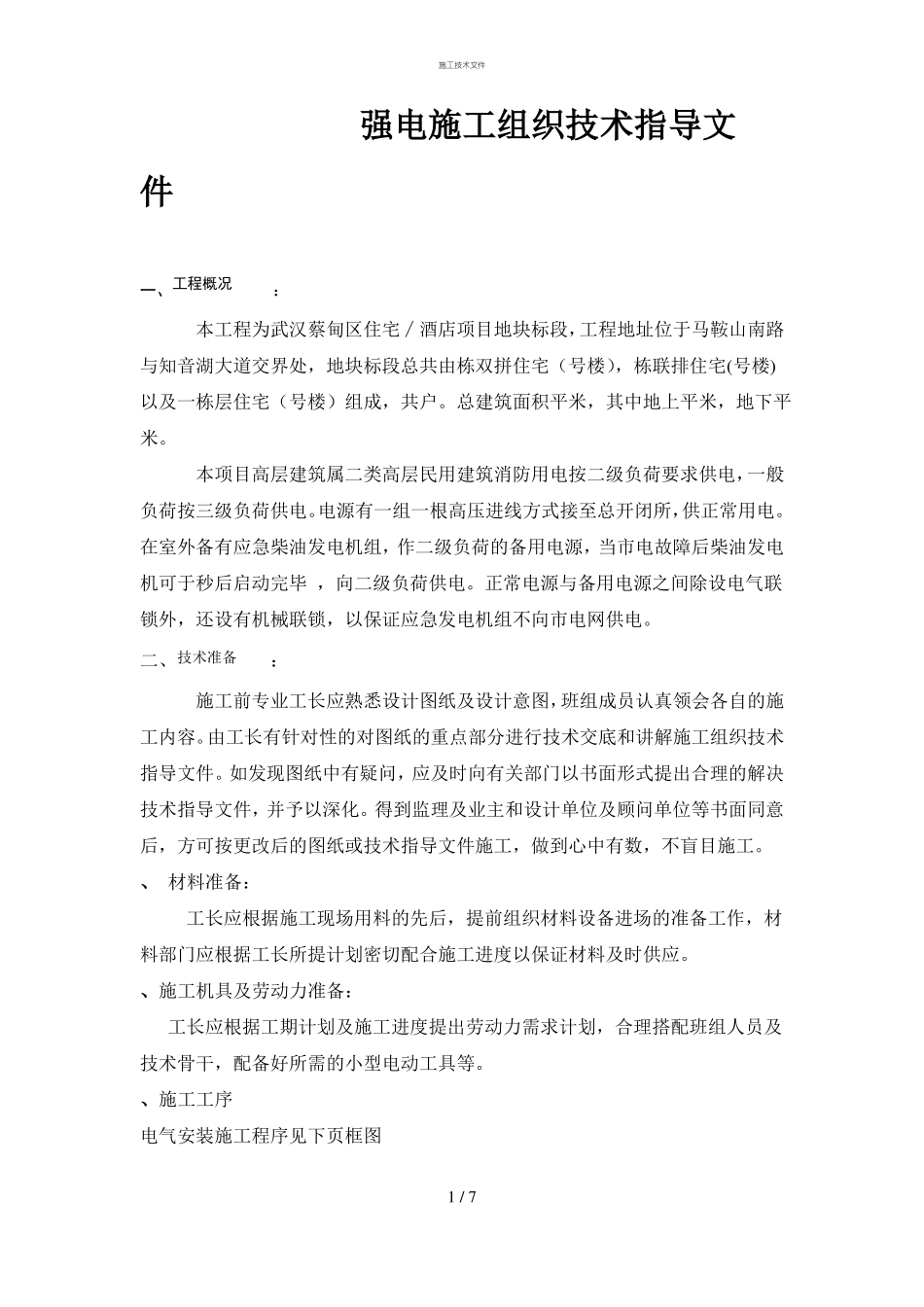

施工技术文件强电施工组织技术指导文件一、工程概况:本工程为武汉蔡甸区住宅∕酒店项目地块标段,工程地址位于马鞍山南路与知音湖大道交界处,地块标段总共由栋双拼住宅(号楼),栋联排住宅(号楼)以及一栋层住宅(号楼)组成,共户。总建筑面积平米,其中地上平米,地下平米。本项目高层建筑属二类高层民用建筑消防用电按二级负荷要求供电,一般负荷按三级负荷供电。电源有一组一根高压进线方式接至总开闭所,供正常用电。在室外备有应急柴油发电机组,作二级负荷的备用电源,当市电故障后柴油发电机可于秒后启动完毕 ,向二级负荷供电。正常电源与备用电源之间除设电气联锁外,还设有机械联锁,以保证应急发电机组不向市电网供电。二、技术准备:施工前专业工长应熟悉设计图纸及设计意图,班组成员认真领会各自的施工内容。由工长有针对性的对图纸的重点部分进行技术交底和讲解施工组织技术指导文件。如发现图纸中有疑问,应及时向有关部门以书面形式提出合理的解决技术指导文件,并予以深化。得到监理及业主和设计单位及顾问单位等书面同意后,方可按更改后的图纸或技术指导文件施工,做到心中有数,不盲目施工。、 材料准备:工长应根据施工现场用料的先后,提前组织材料设备进场的准备工作,材料部门应根据工长所提计划密切配合施工进度以保证材料及时供应。、施工机具及劳动力准备:工长应根据工期计划及施工进度提出劳动力需求计划,合理搭配班组人员及技术骨干,配备好所需的小型电动工具等。、施工工序电气安装施工程序见下页框图1 / 7施工技术文件电气安装施工程序三、 施工工艺:⑴ 准备工作① 技术资料配合土建预留预埋及防雷接地系统连接贯通开工前,下列资料应齐备并进行技术交底。已审批的深化图纸和指定采用的标准图籍。变配电设备出厂检查、运输管道预制及支、吊、托架加工预已审批的施工组织技术指导文件,以及有关电气施工验收规范、质量评定标准,合同技术规范。②材料、机具变压器高低压设备安装就位主材应到齐,辅材应满足连续施工需要。暗设箱、盒安装及线管的配置熟悉施工图和相关技术资料常用机具应齐备。大型机械在施工时应能进入施工现场。照明箱、盒、开关安装高低压室支架、主母线制安品出厂合格证明、技术文件、名牌、型号规格应和设计相符合,⑵ 高低压箱、盘、柜安装电控设备、柜、箱就位安装① 屏柜安装流程图屏柜安装②配电屏(柜)安装电缆桥架、线槽保护管安装管内线路敷设及校线安装条件:电气设备...
