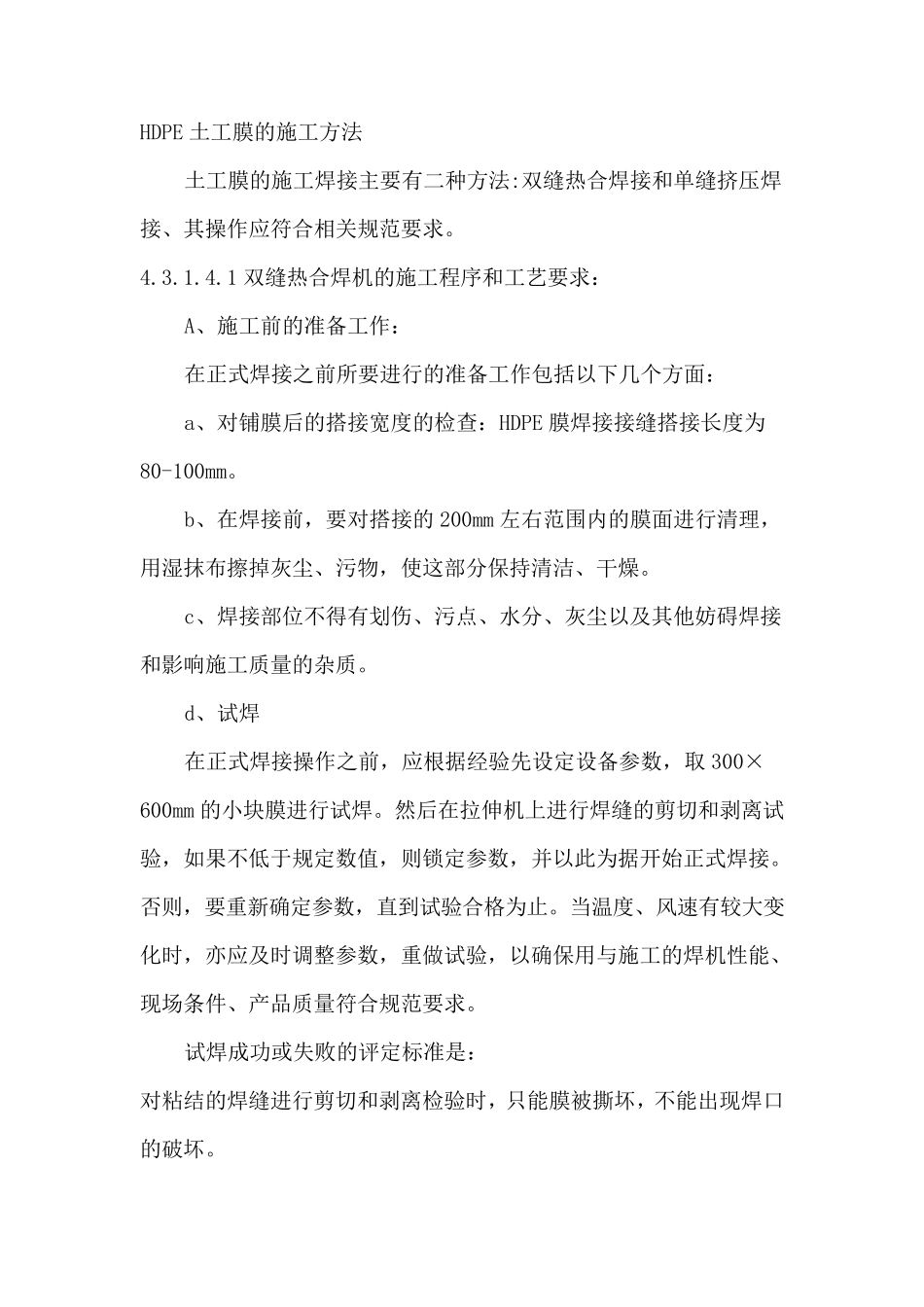

HDPE 土工膜的施工方法 土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接、其操作应符合相关规范要求
1 双缝热合焊机的施工程序和工艺要求: A、施工前的准备工作: 在正式焊接之前所要进行的准备工作包括以下几个方面: a、对铺膜后的搭接宽度的检查:HDPE 膜焊接接缝搭接长度为80-100mm
b、在焊接前,要对搭接的200mm 左右范围内的膜面进行清理,用湿抹布擦掉灰尘、污物,使这部分保持清洁、干燥
c、焊接部位不得有划伤、污点、水分、灰尘以及其他妨碍焊接和影响施工质量的杂质
d、试焊 在正式焊接操作之前,应根据经验先设定设备参数,取300×600mm 的小块膜进行试焊
然后在拉伸机上进行焊缝的剪切和剥离试验,如果不低于规定数值,则锁定参数,并以此为据开始正式焊接
否则,要重新确定参数,直到试验合格为止
当温度、风速有较大变化时,亦应及时调整 参数,重做 试验,以确保用与 施工的焊机性 能 、现 场 条 件 、产 品 质量符合规范要求
试焊成 功 或 失 败 的评 定标 准是 : 对粘 结 的焊缝进行剪切和剥离检验时,只 能 膜被 撕 坏 ,不能 出 现 焊口的破 坏

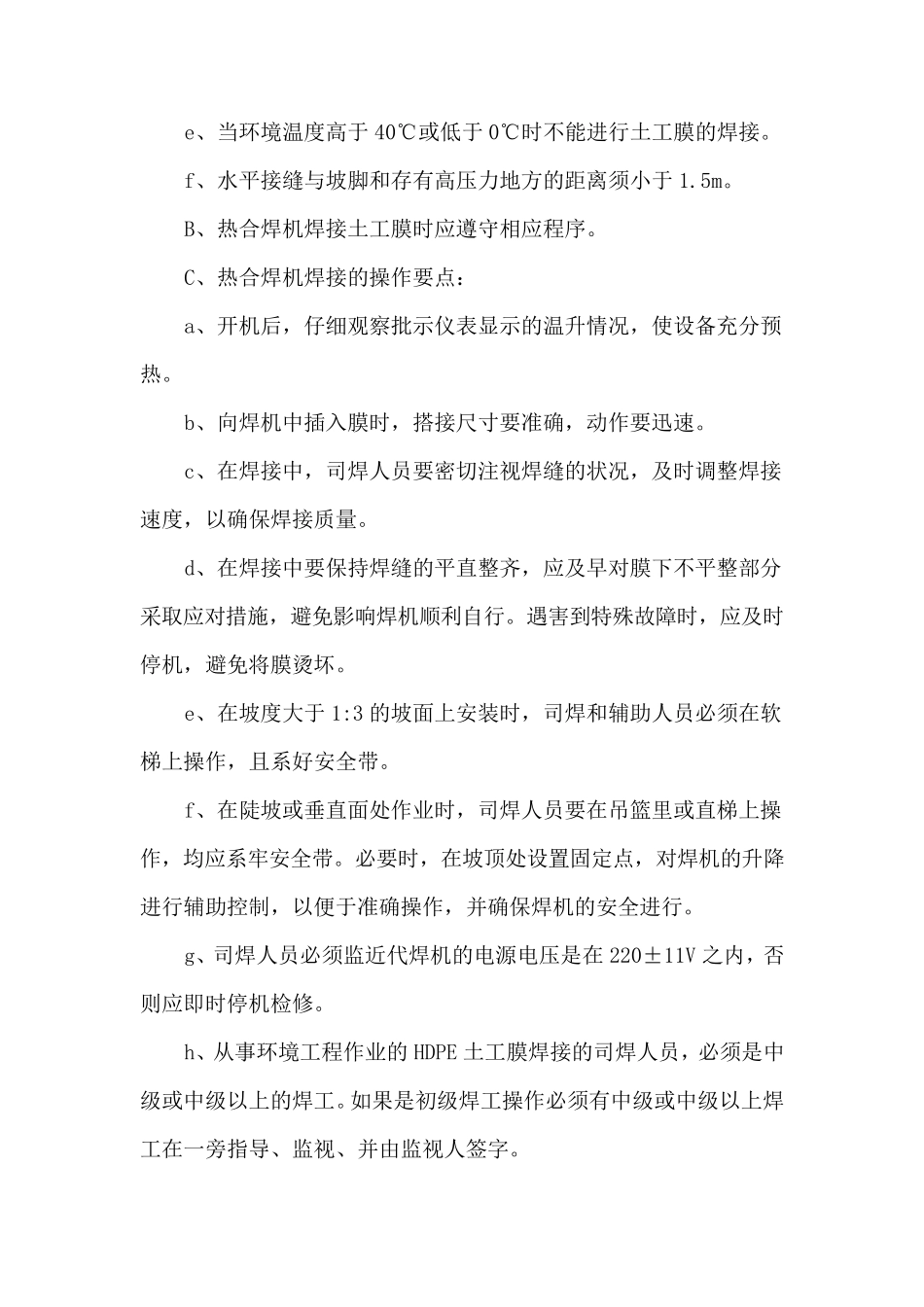

e、 当 环 境 温 度 高 于 40℃ 或 低 于 0℃ 时 不 能 进 行 土 工 膜 的 焊 接
f、 水 平 接 缝 与 坡 脚 和 存 有 高 压 力 地 方 的 距 离 须 小 于 1
B、 热 合 焊 机 焊 接 土 工 膜 时 应 遵 守 相 应 程 序
C、 热 合 焊 机 焊 接 的 操 作 要 点 : a、 开 机 后 , 仔 细 观 察 批 示 仪 表 显 示 的 温 升 情 况 , 使 设 备 充 分 预热
b、 向 焊 机 中 插 入 膜 时 , 搭 接 尺 寸 要 准 确 , 动 作 要 迅 速

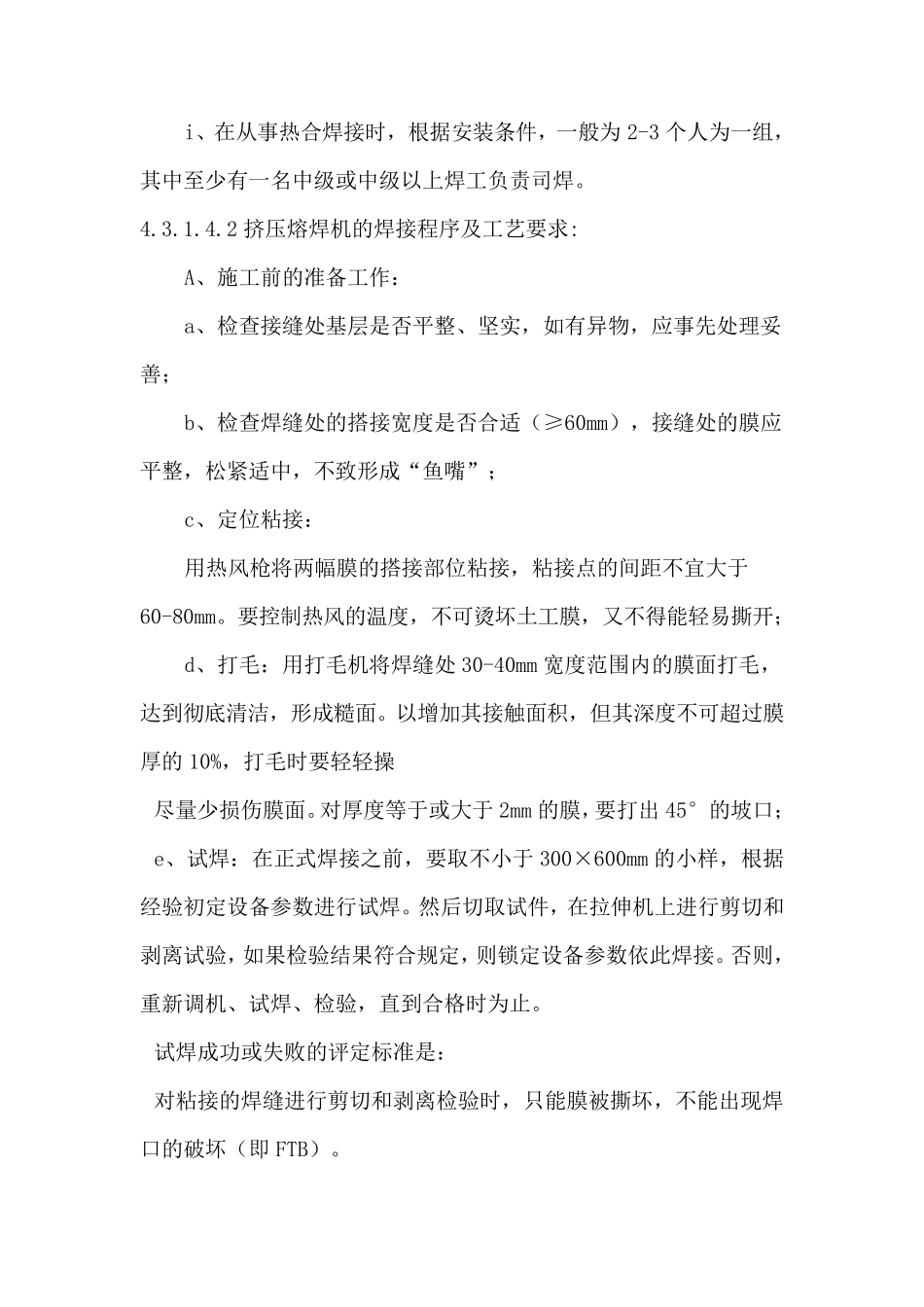

c、 在 焊 接
