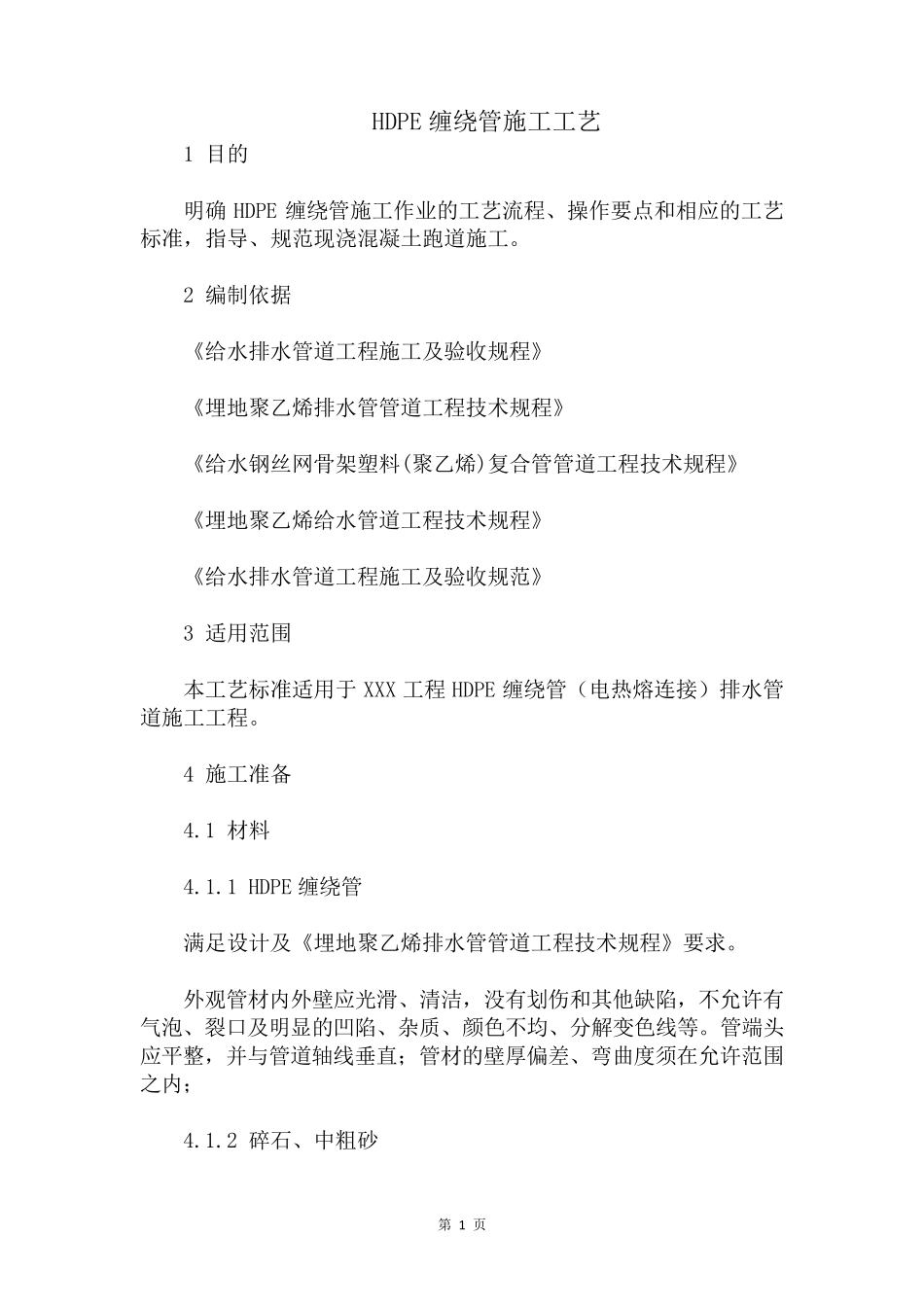

第 1 页 HDPE 缠绕管施工工艺 1 目的 明确HDPE 缠绕管施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范现浇混凝土跑道施工。 2 编制依据 《给水排水管道工程施工及验收规程》 《埋地聚乙烯排水管管道工程技术规程》 《给水钢丝网骨架塑料(聚乙烯)复合管管道工程技术规程》 《埋地聚乙烯给水管道工程技术规程》 《给水排水管道工程施工及验收规范》 3 适用范围 本工艺标准适用于 XXX 工程HDPE 缠绕管(电热熔连接)排水管道施工工程。 4 施工准备 4.1 材料 4.1.1 HDPE 缠绕管 满足设计及《埋地聚乙烯排水管管道工程技术规程》要求。 外观管材内外壁应光滑、清洁,没有划伤和其他缺陷,不允许有气泡、裂口及明显的凹陷、杂质、颜色不均、分解变色线等。管端头应平整,并与管道轴线垂直;管材的壁厚偏差、弯曲度须在允许范围之内; 4.1.2 碎石、中粗砂 第 2 页 碎石:继配良好,不均匀系数大于10,颗粒粒径5~32mm;中粗砂:颗粒级配良好、质地坚硬 4.2 作业条件 在开工之前,先查明施工区域内原有地下管线的埋设情况,并以书面报告的形式提出具体的解决办法,报请监理工程师批准后方可开工。 4.3 测量准备 施测前测量人员先校核施工图纸,按图纸确定排水工程的位置和标高。施工放样记录以书面形式上报监理工程师,待监理工程师检查认可后方进行下一道工序施工。 5 施工方法及工艺流程 5.1 施工方法 5.1.1 测量放样 1)、测量控制点 ① 每百米左右设置一个水准高程参照点,建立起准确的水准高程控制网,便于对管道施工进行测量。但须经闭合检验测量正确无误符合国标方可使用。 ②高程基准控制点采用混凝土材料,设于不受碾压且 地质条件良好的位置,基准点用三 点定位法定位并经常 校核水准精 度 。 2)、放样 地面可见 障 碍 排除 后,即 可照图打 桩 撤 灰 放线。要 考 虑 中心 线、边 坡 系数加 宽 后因 开挖 受限 制,开挖 面非 变 窄 不可就 要 考 虑 沟 槽 内设置支 撑 保 证 安 全 施工,以免 塌 方伤 人造 成 事 故 。 5.1.2 沟 槽 开挖 第 3 页 除 特 殊 地 段 外 ,沟 槽 开 挖 均 采 取 以 机 械 为 主 、 人 工 相 配 合 的 开 挖方 式 。 当 基 坑 开 挖 深 度 超 过 1.5 米 时 , 应 按 土 质 深 度 放 坡 , 当 采 取 不放 坡 开 挖 , 应 设 置...
