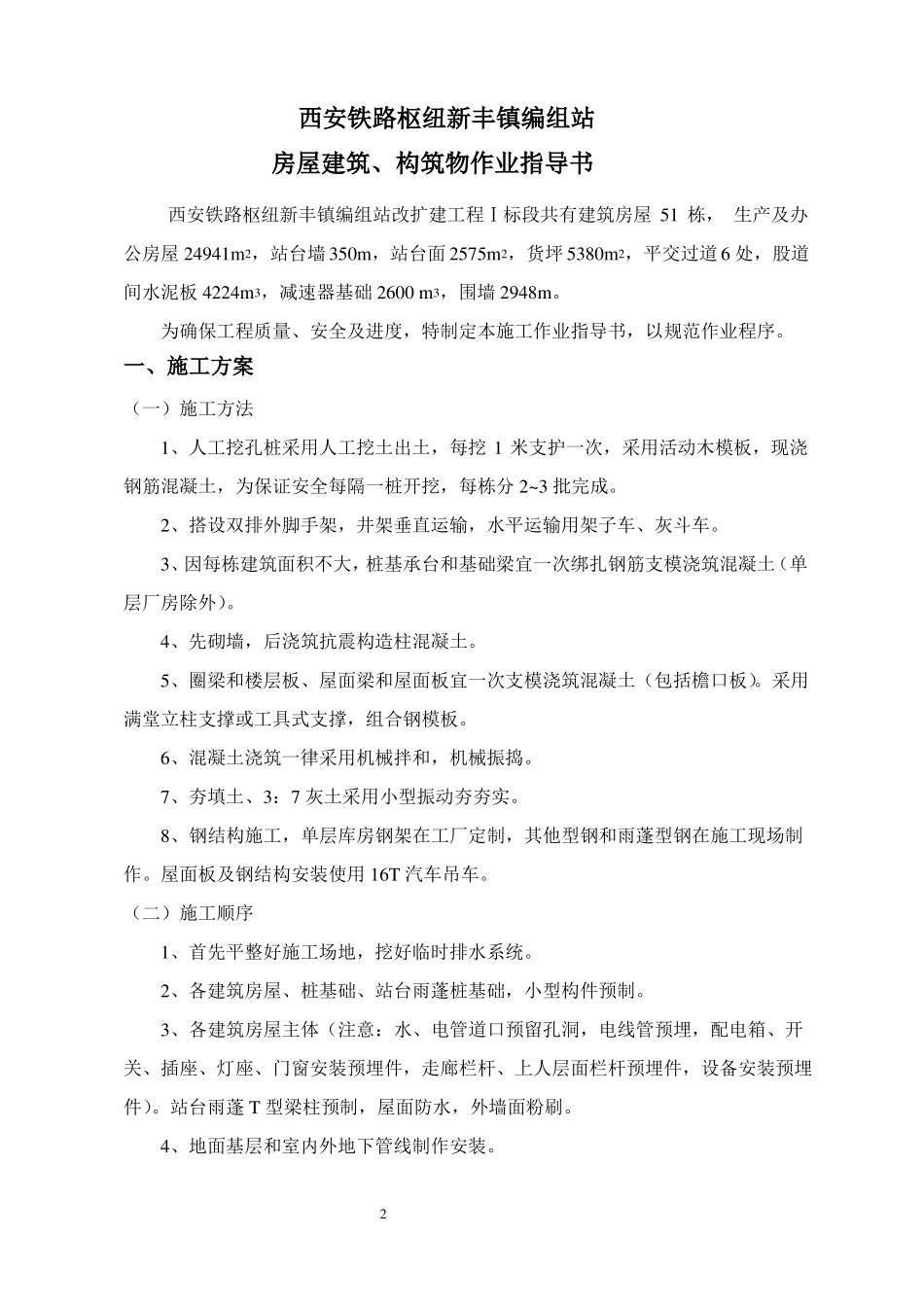

西安铁路枢纽新丰镇编组站改扩建工程房建工程作业指导书中铁电气化局集团新丰镇编组站改扩建工程指挥部西安铁路枢纽新丰镇编组站房屋建筑、构筑物作业指导书西安铁路枢纽新丰镇编组站改扩建工程Ⅰ标段共有建筑房屋 51 栋, 生产及办公房屋 24941m2,站台墙 350m,站台面 2575m2,货坪 5380m2,平交过道 6 处,股道间水泥板 4224m3,减速器基础 2600 m3,围墙 2948m
为确保工程质量、安全及进度,特制定本施工作业指导书,以规范作业程序
一、施工方案(一)施工方法1、人工挖孔桩采用人工挖土出土,每挖 1 米支护一次,采用活动木模板,现浇钢筋混凝土,为保证安全每隔一桩开挖,每栋分 2~3 批完成
2、搭设双排外脚手架,井架垂直运输,水平运输用架子车、灰斗车
3、因每栋建筑面积不大,桩基承台和基础梁宜一次绑扎钢筋支模浇筑混凝土(单层厂房除外)
4、先砌墙,后浇筑抗震构造柱混凝土
5、圈梁和楼层板、屋面梁和屋面板宜一次支模浇筑混凝土(包括檐口板)
采用满堂立柱支撑或工具式支撑,组合钢模板
6、混凝土浇筑一律采用机械拌和,机械振捣
7、夯填土、3:7 灰土采用小型振动夯夯实
8、钢结构施工,单层库房钢架在工厂定制,其他型钢和雨蓬型钢在施工现场制作
屋面板及钢结构安装使用 16T 汽车吊车
(二)施工顺序1、首先平整好施工场地,挖好临时排水系统
2、各建筑房屋、桩基础、站台雨蓬桩基础,小型构件预制
3、各建筑房屋主体(注意:水、电管道口预留孔洞,电线管预埋,配电箱、开关、插座、灯座、门窗安装预埋件,走廊栏杆、上人层面栏杆预埋件,设备安装预埋件)
站台雨蓬 T 型梁柱预制,屋面防水,外墙面粉刷
4、地面基层和室内外地下管线制作安装

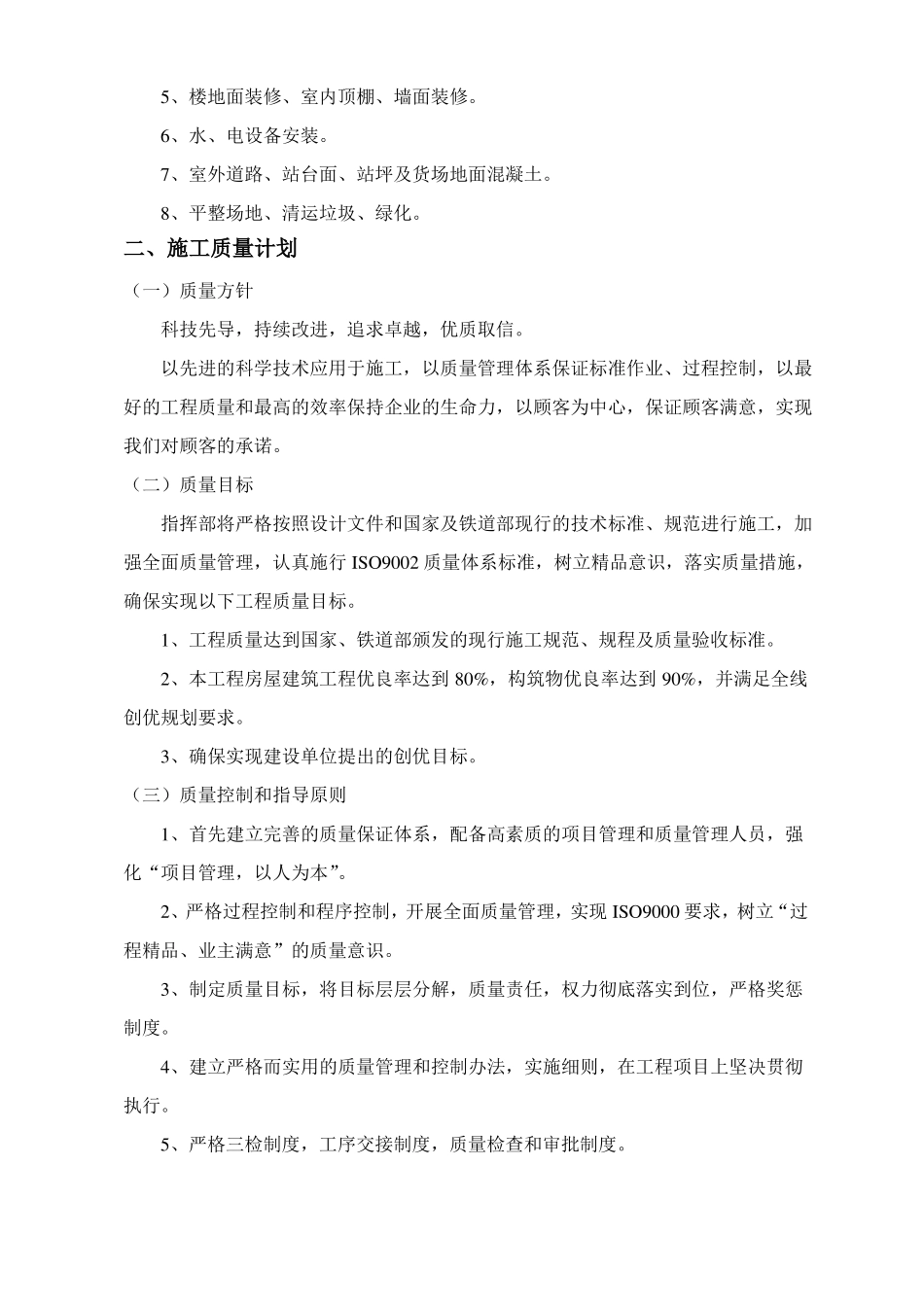

25、楼地面装修、室内顶棚、墙面装修
6、水、电设备安装
7、室外道路、站台面、站坪及货场地面混凝土
8、平整场地、清运垃圾、绿化
