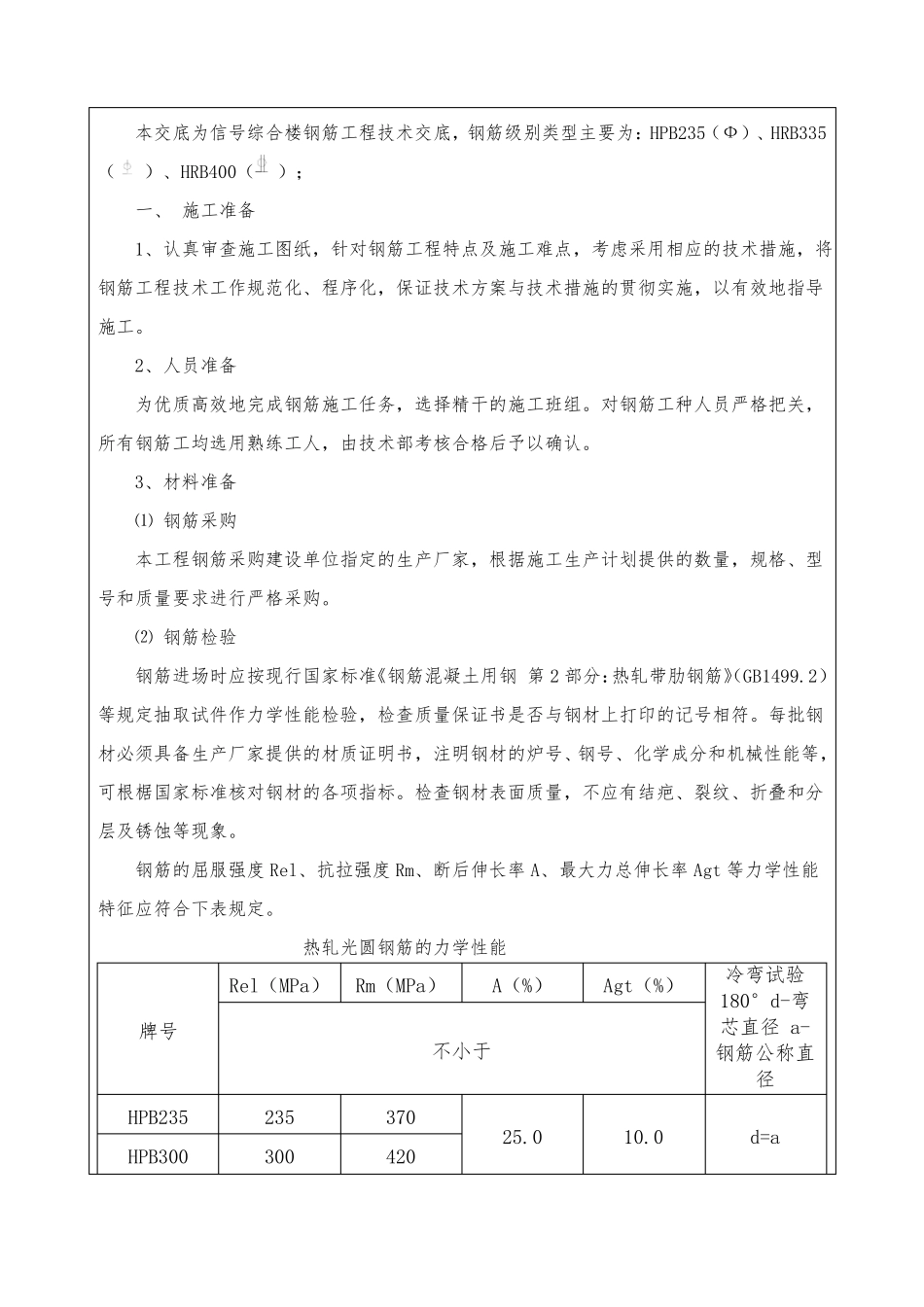

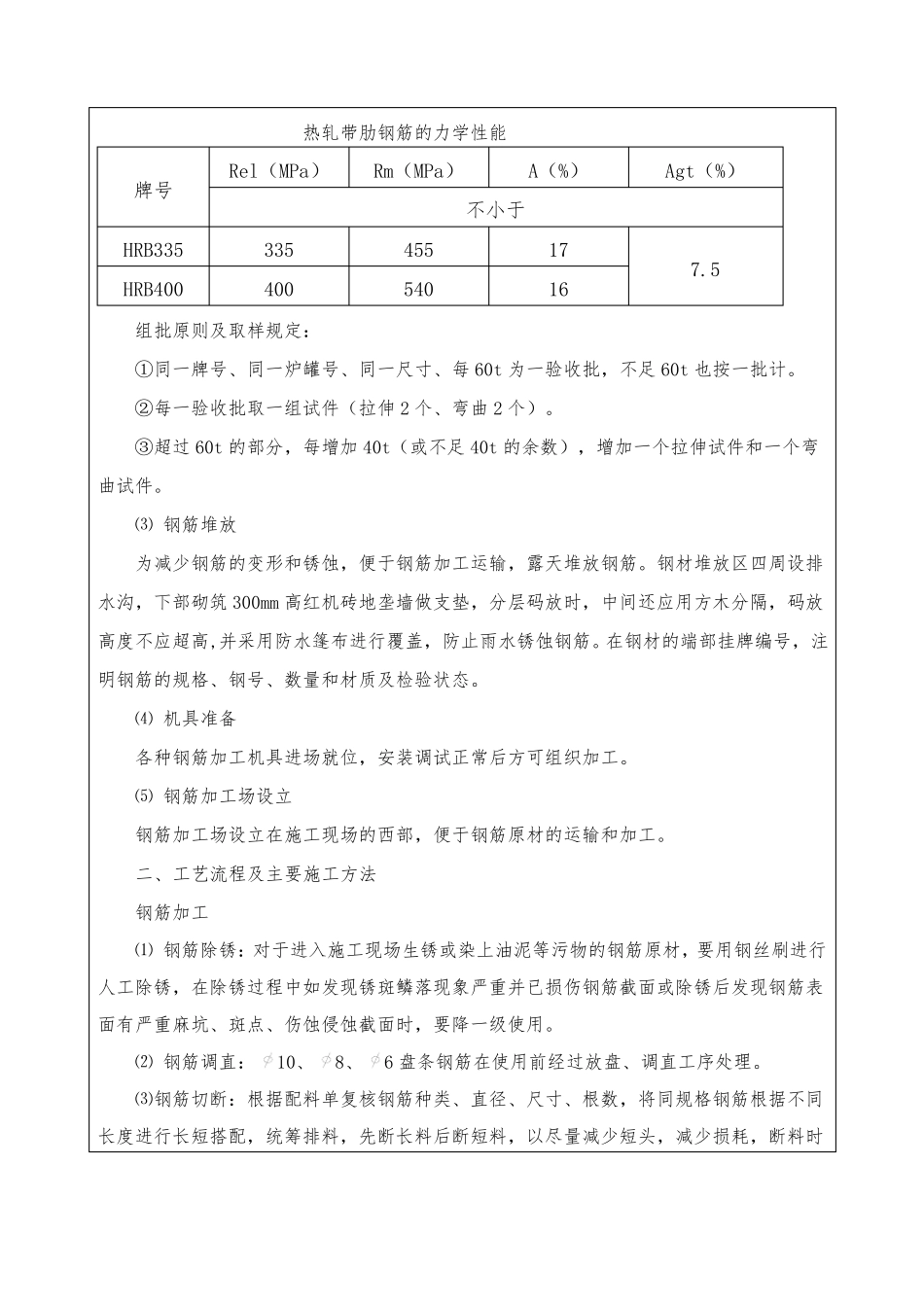

技 术 交 底 书编号:工程项目***作业队伍房建施工队年月日交底内容信号综合楼钢筋工程技术交底交底日期本交底为信号综合楼钢筋工程技术交底,钢筋级别类型主要为:HPB235(Ф)、HRB335()、HRB400(一、 施工准备1、认真审查施工图纸,针对钢筋工程特点及施工难点,考虑采用相应的技术措施,将钢筋工程技术工作规范化、程序化,保证技术方案与技术措施的贯彻实施,以有效地指导施工。2、人员准备为优质高效地完成钢筋施工任务,选择精干的施工班组。对钢筋工种人员严格把关,所有钢筋工均选用熟练工人,由技术部考核合格后予以确认。3、材料准备⑴ 钢筋采购本工程钢筋采购建设单位指定的生产厂家,根据施工生产计划提供的数量,规格、型号和质量要求进行严格采购。⑵ 钢筋检验钢筋进场时应按现行国家标准《钢筋混凝土用钢 第 2 部分:热轧带肋钢筋》(GB1499.2)等规定抽取试件作力学性能检验,检查质量保证书是否与钢材上打印的记号相符。每批钢材必须具备生产厂家提供的材质证明书,注明钢材的炉号、钢号、化学成分和机械性能等,可根椐国家标准核对钢材的各项指标。检查钢材表面质量,不应有结疤、裂纹、折叠和分层及锈蚀等现象。钢筋的屈服强度 Rel、抗拉强度 Rm、断后伸长率 A、最大力总伸长率 Agt 等力学性能特征应符合下表规定。热轧光圆钢筋的力学性能);Rel(MPa)Rm(MPa)牌号A(%)Agt(%)不小于235300370420冷弯试验180°d-弯芯直径 a-钢筋公称直径d=aHPB235HPB30025.010.0热轧带肋钢筋的力学性能牌号HRB335HRB400Rel(MPa)Rm(MPa)A(%)Agt(%)不小于33540045554017167.5组批原则及取样规定:①同一牌号、同一炉罐号、同一尺寸、每 60t 为一验收批,不足 60t 也按一批计。②每一验收批取一组试件(拉伸 2 个、弯曲 2 个)。③超过 60t 的部分,每增加 40t(或不足 40t 的余数),增加一个拉伸试件和一个弯曲试件。⑶ 钢筋堆放为减少钢筋的变形和锈蚀,便于钢筋加工运输,露天堆放钢筋。钢材堆放区四周设排水沟,下部砌筑 300mm 高红机砖地垄墙做支垫,分层码放时,中间还应用方木分隔,码放高度不应超高,并采用防水篷布进行覆盖,防止雨水锈蚀钢筋。在钢材的端部挂牌编号,注明钢筋的规格、钢号、数量和材质及检验状态。⑷ 机具准备各种钢筋加工机具进场就位,安装调试正常后方可组织加工。⑸ 钢筋加工场设立钢筋加工场设立在施工现场的西部,便于钢筋原材的运输和加工。二、工艺流程及...
