承台基坑钢板桩支护施工工法初定稿

承台基坑钢板桩支护施工工法初定稿_第1页
1/16
承台基坑钢板桩支护施工工法初定稿_第2页
2/16
承台基坑钢板桩支护施工工法初定稿_第3页
3/16

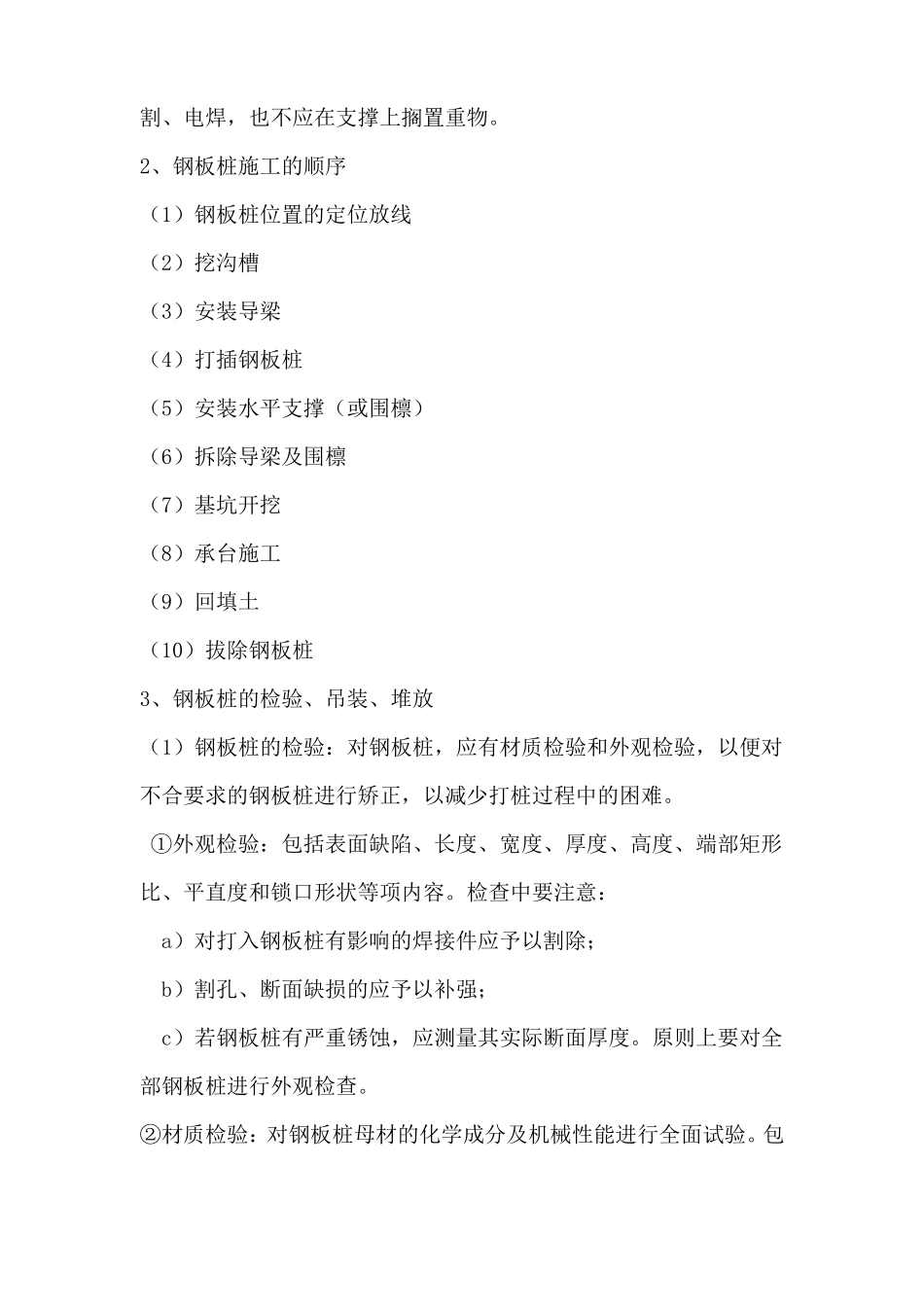

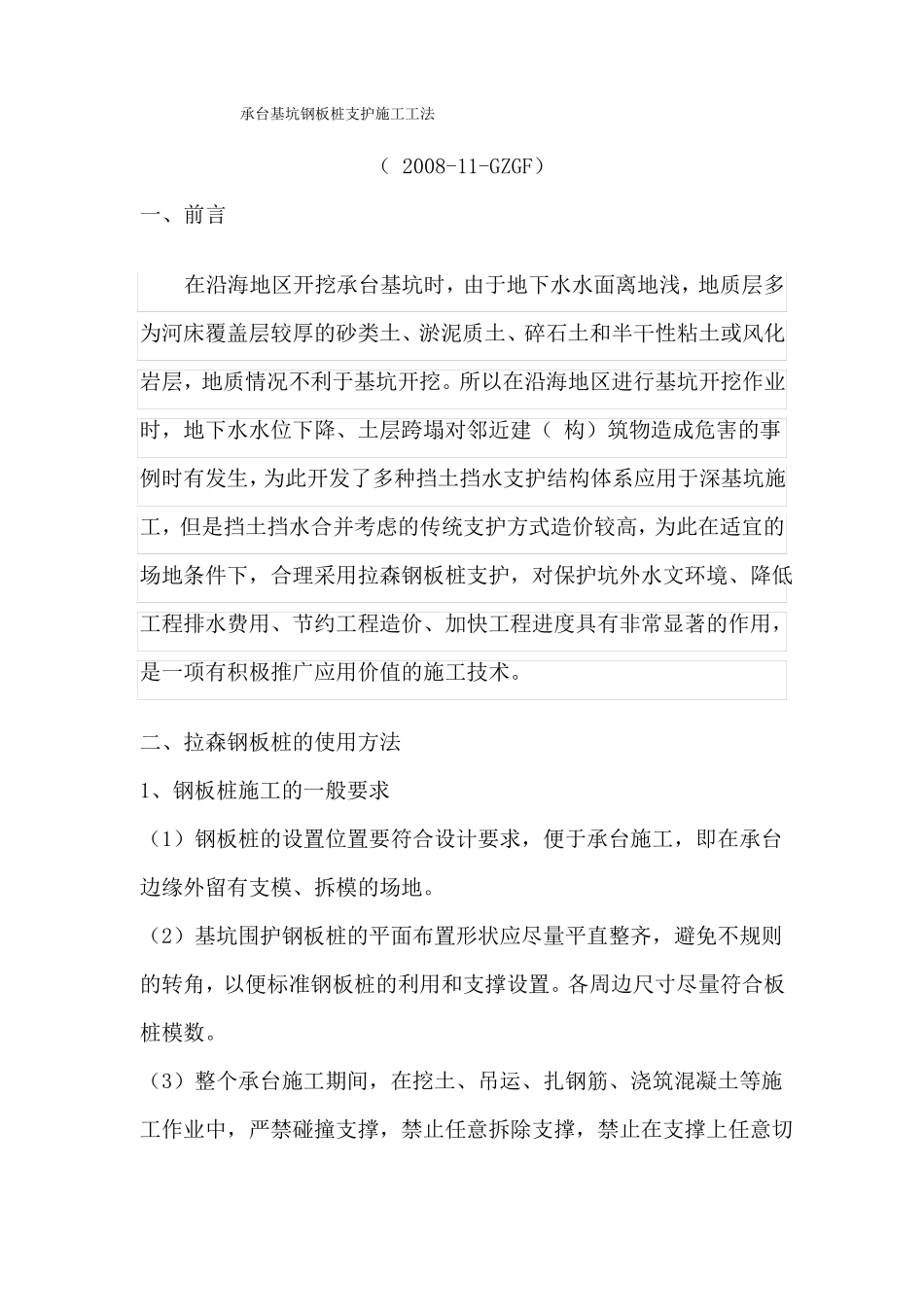

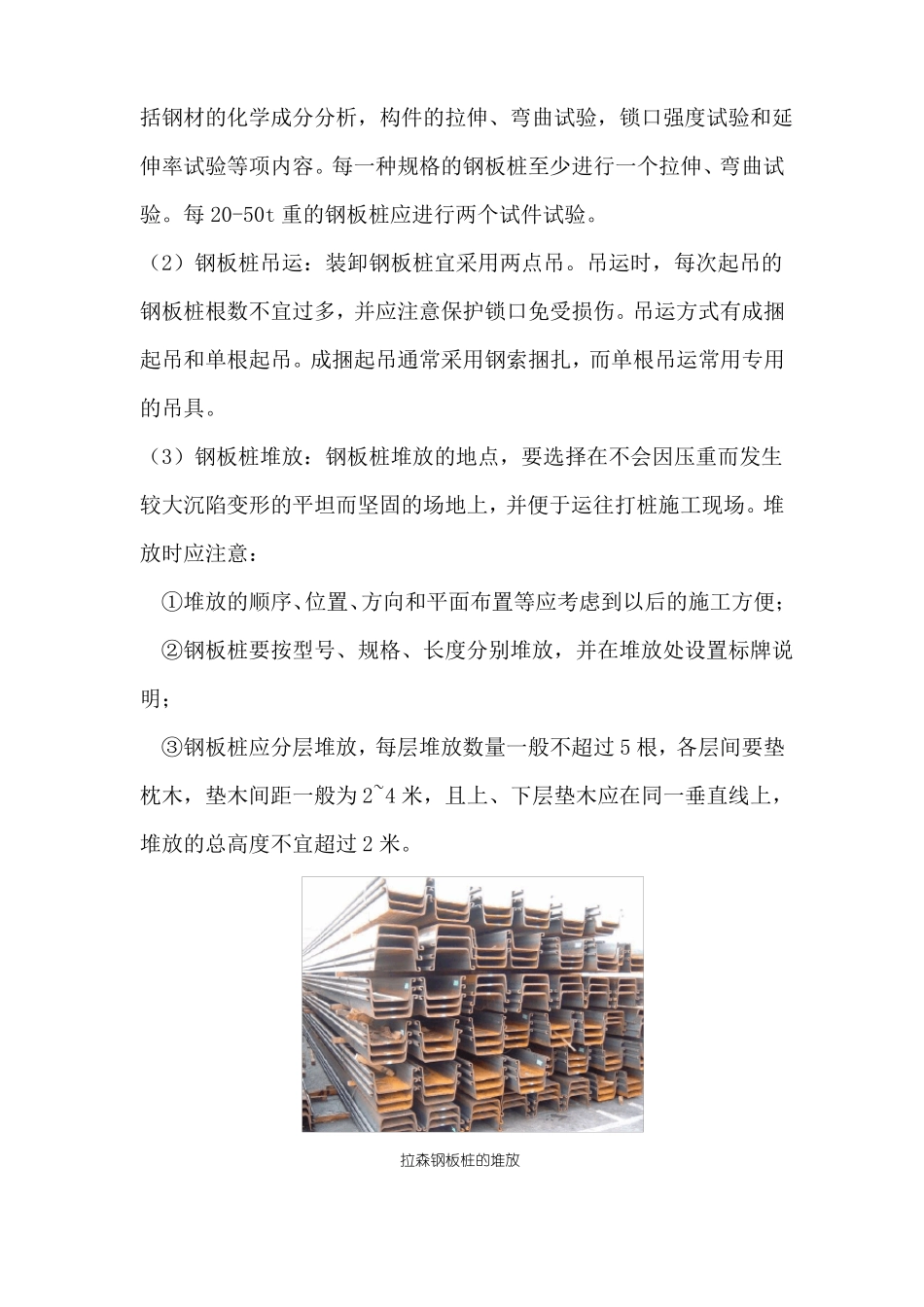

承台基坑钢板桩支护施工工法( 2008-11-GZGF)一、前言在沿海地区开挖承台基坑时,由于地下水水面离地浅,地质层多为河床覆盖层较厚的砂类土、淤泥质土、碎石土和半干性粘土或风化岩层,地质情况不利于基坑开挖。所以在沿海地区进行基坑开挖作业时,地下水水位下降、土层跨塌对邻近建( 构)筑物造成危害的事例时有发生,为此开发了多种挡土挡水支护结构体系应用于深基坑施工,但是挡土挡水合并考虑的传统支护方式造价较高,为此在适宜的场地条件下,合理采用拉森钢板桩支护,对保护坑外水文环境、降低工程排水费用、节约工程造价、加快工程进度具有非常显著的作用,是一项有积极推广应用价值的施工技术。二、拉森钢板桩的使用方法1、钢板桩施工的一般要求(1)钢板桩的设置位置要符合设计要求,便于承台施工,即在承台边缘外留有支模、拆模的场地。(2)基坑围护钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。各周边尺寸尽量符合板桩模数。(3)整个承台施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。2、钢板桩施工的顺序(1)钢板桩位置的定位放线(2)挖沟槽(3)安装导梁(4)打插钢板桩(5)安装水平支撑(或围檩)(6)拆除导梁及围檩(7)基坑开挖(8)承台施工(9)回填土(10)拔除钢板桩3、钢板桩的检验、吊装、堆放(1)钢板桩的检验:对钢板桩,应有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。①外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容。检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)割孔、断面缺损的应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度。原则上要对全部钢板桩进行外观检查。②材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。每一种规格的钢板桩至少进行一个拉伸、弯曲试验。每 20-50t 重的钢板桩应进行两个试件试验。(2)钢板桩吊运:装卸钢板桩宜采用两点吊。吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。吊运方式有成捆起吊和单根起吊。成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。(3)钢板桩堆放:钢板桩堆放的地点,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

承台基坑钢板桩支护施工工法初定稿

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
