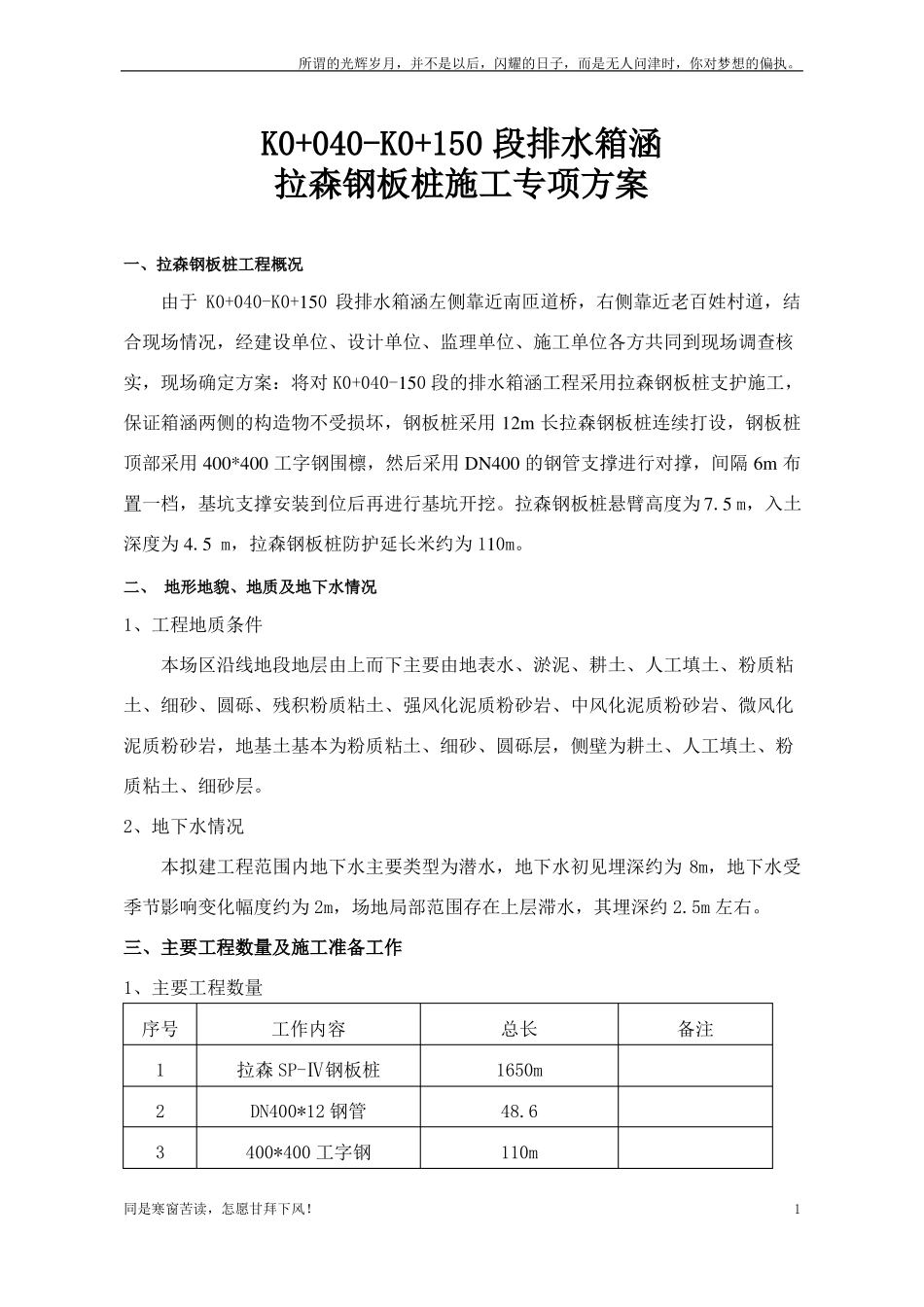

K0+040-K0+150 段排水箱涵拉森钢板桩施工专项方案一、拉森钢板桩工程概况由于 K0+040-K0+150 段排水箱涵左侧靠近南匝道桥,右侧靠近老百姓村道,结合现场情况,经建设单位、设计单位、监理单位、施工单位各方共同到现场调查核实,现场确定方案:将对 K0+040-150 段的排水箱涵工程采用拉森钢板桩支护施工,保证箱涵两侧的构造物不受损坏,钢板桩采用 12m 长拉森钢板桩连续打设,钢板桩顶部采用 400*400 工字钢围檩,然后采用 DN400 的钢管支撑进行对撑,间隔 6m 布置一档,基坑支撑安装到位后再进行基坑开挖
拉森钢板桩悬臂高度为 7
5 m,入土深度为 4
5 m,拉森钢板桩防护延长米约为 110m
二、 地形地貌、地质及地下水情况1、工程地质条件本场区沿线地段地层由上而下主要由地表水、淤泥、耕土、人工填土、粉质粘土、细砂、圆砾、残积粉质粘土、强风化泥质粉砂岩、中风化泥质粉砂岩、微风化泥质粉砂岩,地基土基本为粉质粘土、细砂、圆砾层,侧壁为耕土、人工填土、粉质粘土、细砂层
2、地下水情况本拟建工程范围内地下水主要类型为潜水,地下水初见埋深约为 8m,地下水受季节影响变化幅度约为 2m,场地局部范围存在上层滞水,其埋深约 2

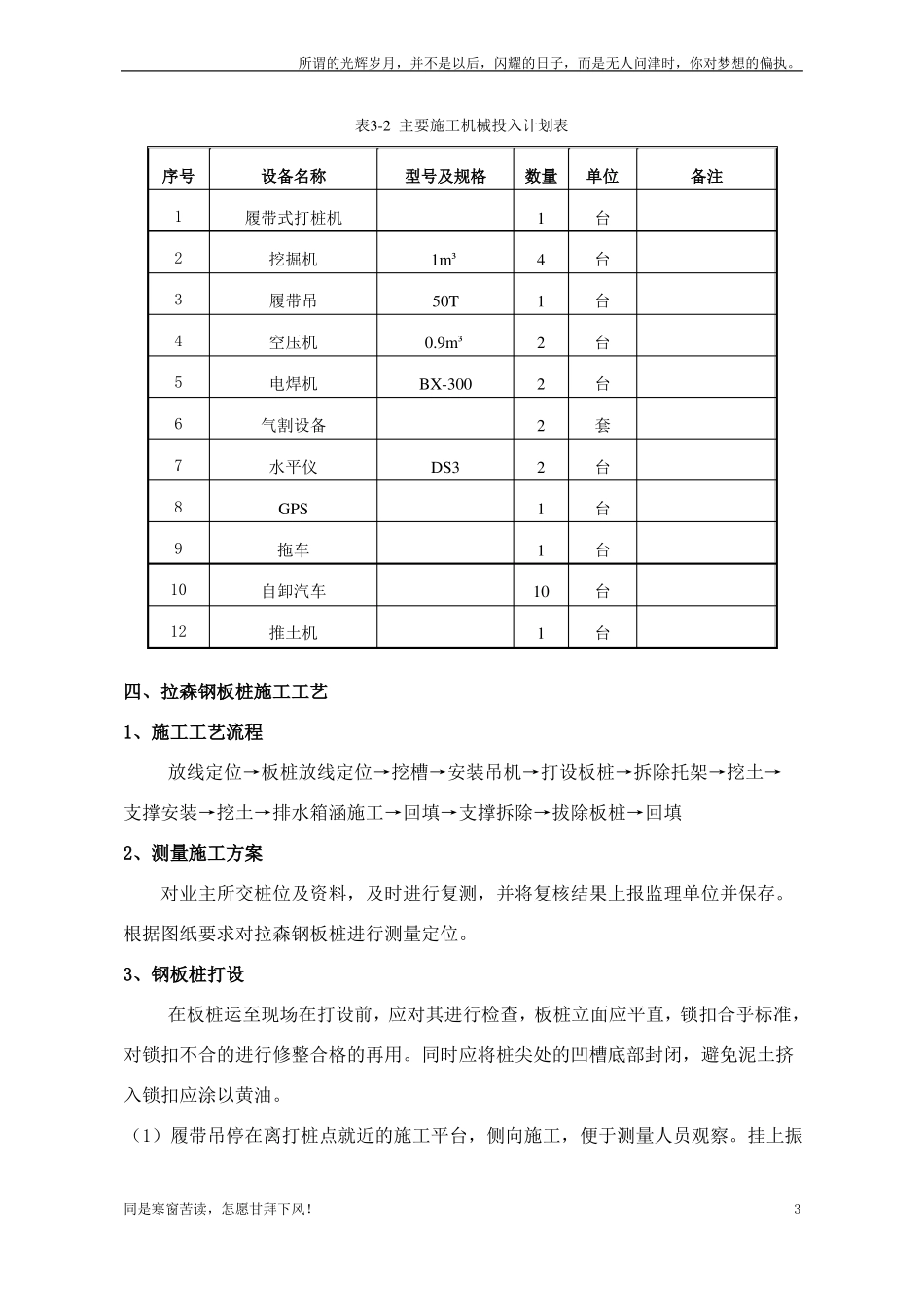

三、主要工程数量及施工准备工作1、主要工程数量序号123工作内容拉森 SP-Ⅳ钢板桩DN400*12 钢管400*400 工字钢总长1650m48
6110m备注1同是寒窗苦读,怎愿甘拜下风
所谓的光辉岁月,并不是以后,闪耀的日子,而是无人问津时,你对梦想的偏执

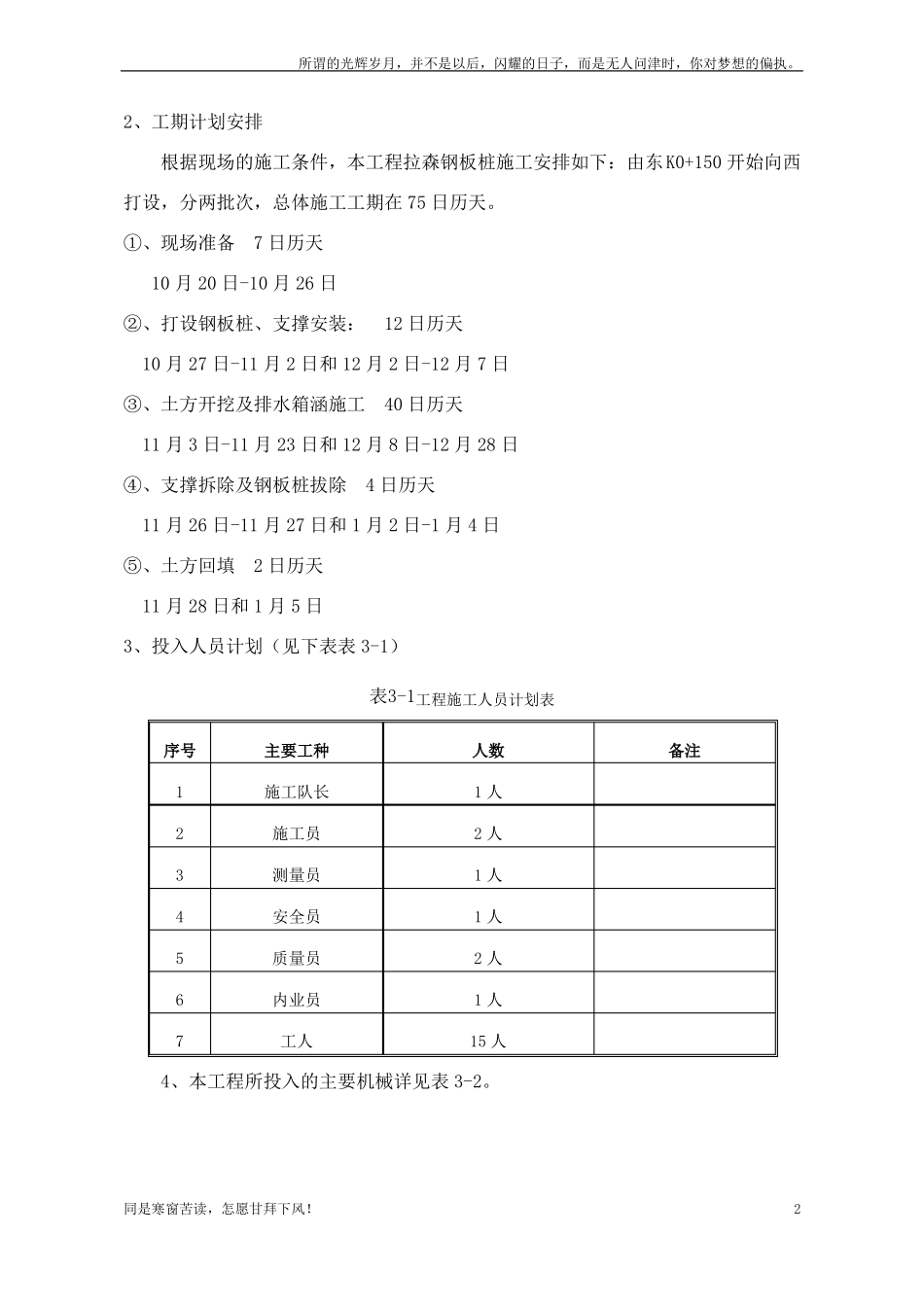

2、工期计划安排根据现场的施工条件,本工程拉森钢板桩施工安排如下:由东K0+150 开始向西打设,分两批次,总体施工工期在 75 日历天
①、现场准备 7 日历天 10 月 20 日-10
