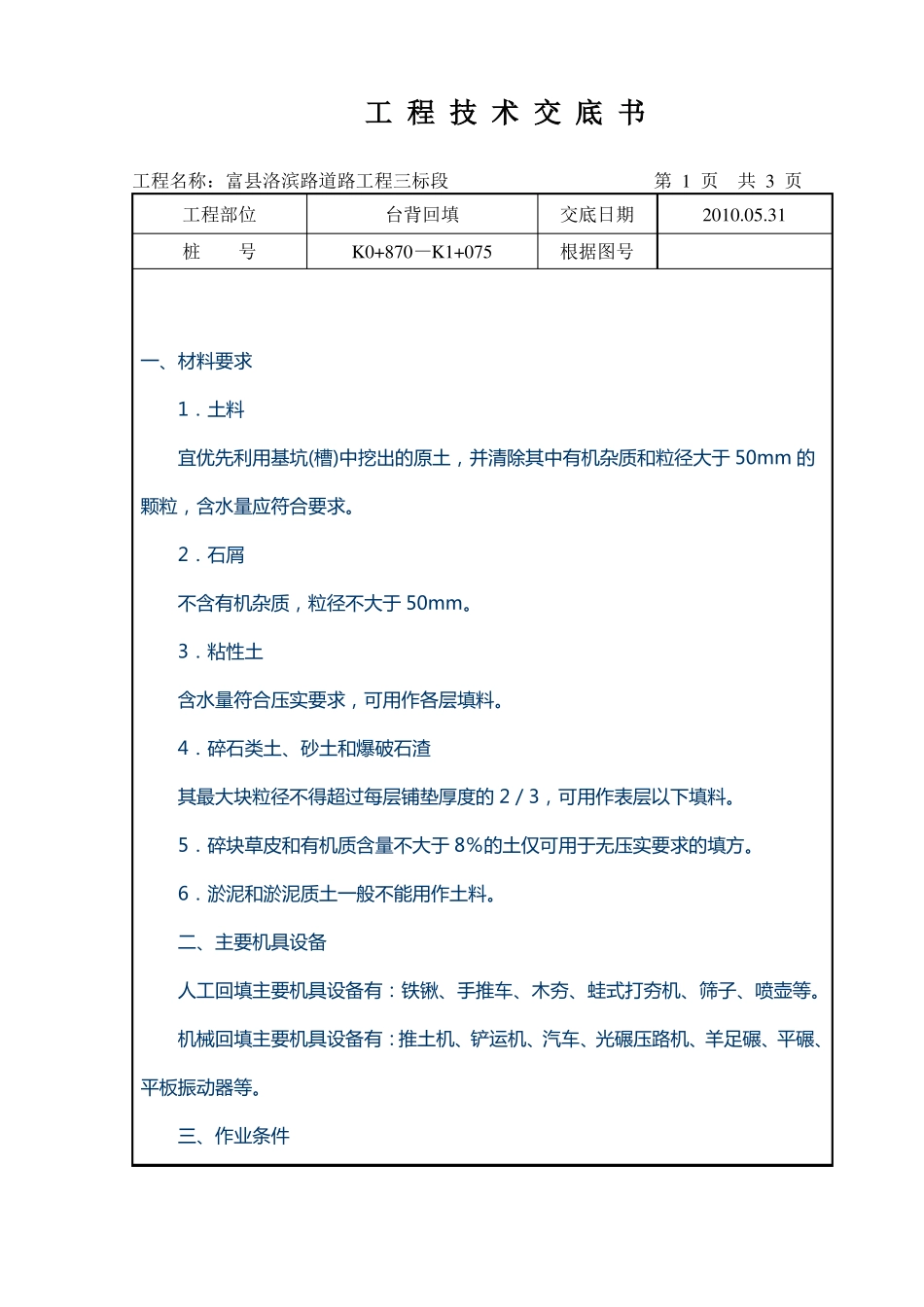

工 程 技 术 交 底 书工程名称:富县洛滨路道路工程三标段第 1 页共 3 页工程部位桩号一、材料要求1.土料宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于 50mm 的颗粒,含水量应符合要求
2.石屑不含有机杂质,粒径不大于 50mm
3.粘性土含水量符合压实要求,可用作各层填料
4.碎石类土、砂土和爆破石渣其最大块粒径不得超过每层铺垫厚度的 2/3,可用作表层以下填料
5.碎块草皮和有机质含量不大于 8%的土仅可用于无压实要求的填方
6.淤泥和淤泥质土一般不能用作土料
二、主要机具设备人工回填主要机具设备有:铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等
机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机、羊足碾、平碾、平板振动器等
三、作业条件台背回填K0+870—K1+075交底日期根据图号2010

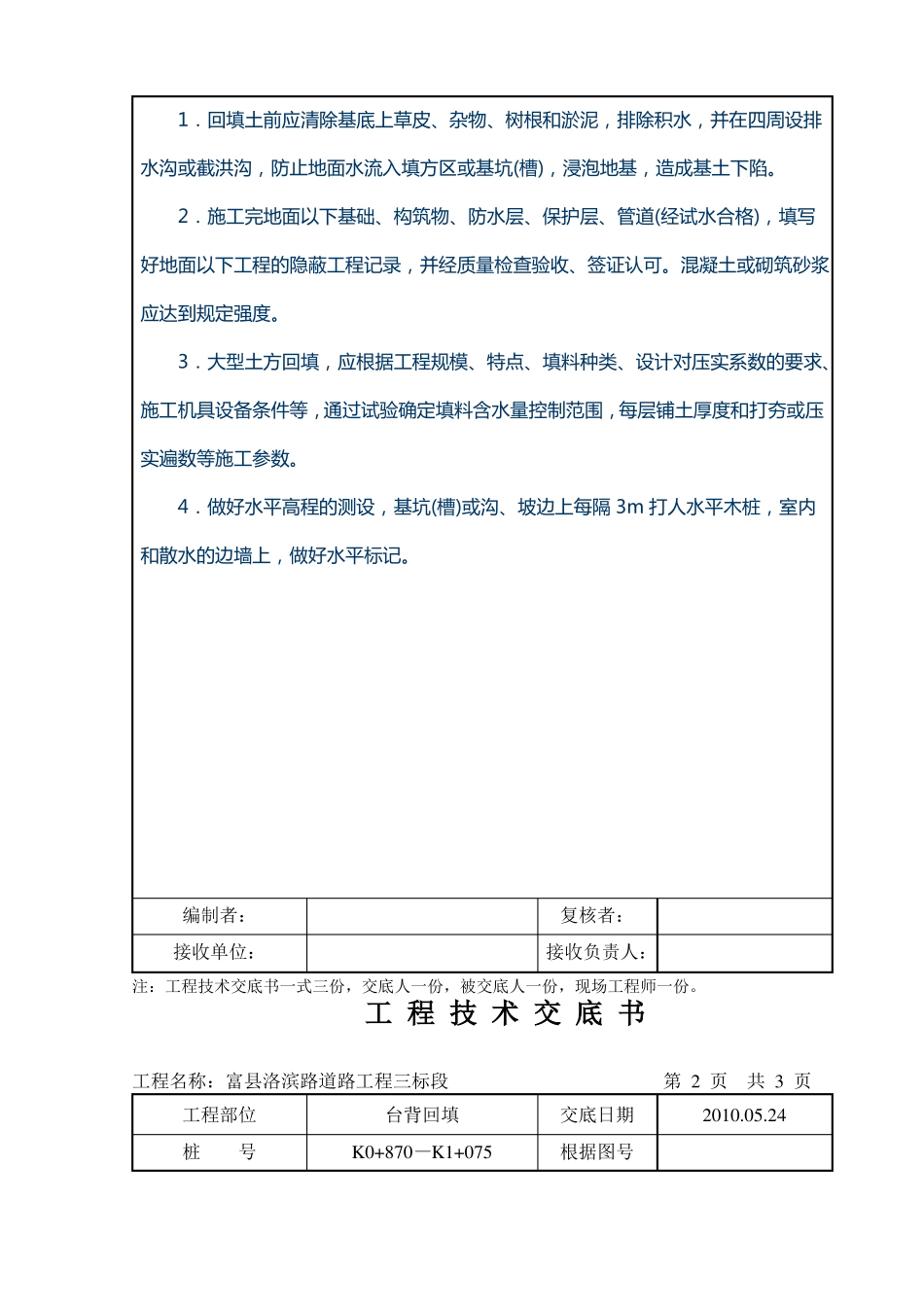

311.回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷
2.施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可
混凝土或砌筑砂浆应达到规定强度
3.大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数
4.做好水平高程的测设,基坑(槽)或沟、坡边上每隔 3m 打人水平木桩,室内和散水的边墙上,做好水平标记
编制者:接收单位:复核者:接收负责人:注:工程技术交底书一式三份,交底人一份,被交底人一份,现场工程师一份

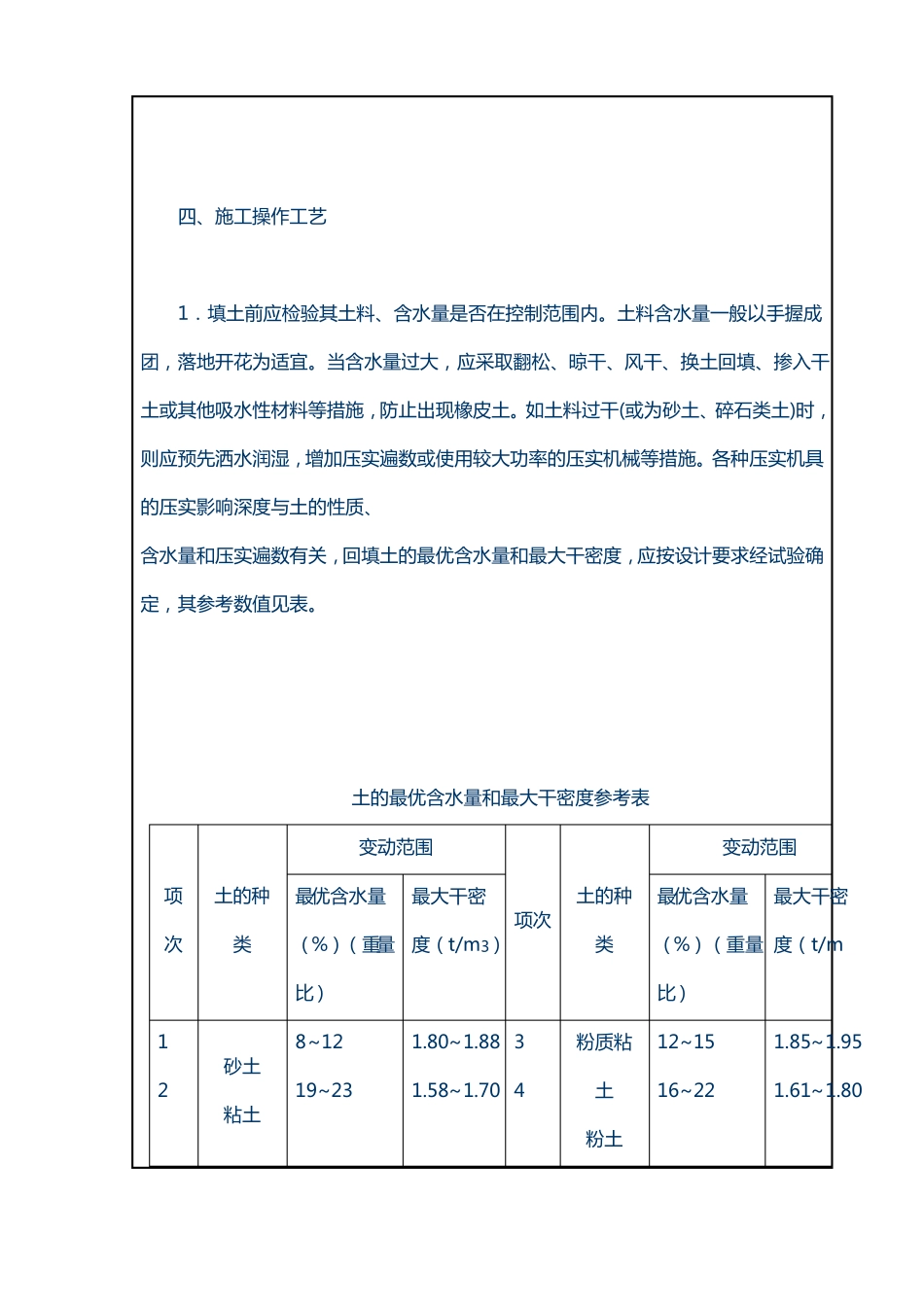

工 程 技 术 交 底 书工程名称:富县洛滨路道路工程三标段第 2 页共 3 页工程部位桩号台背回填K0+870—K1+075交底日期根据图号2010
