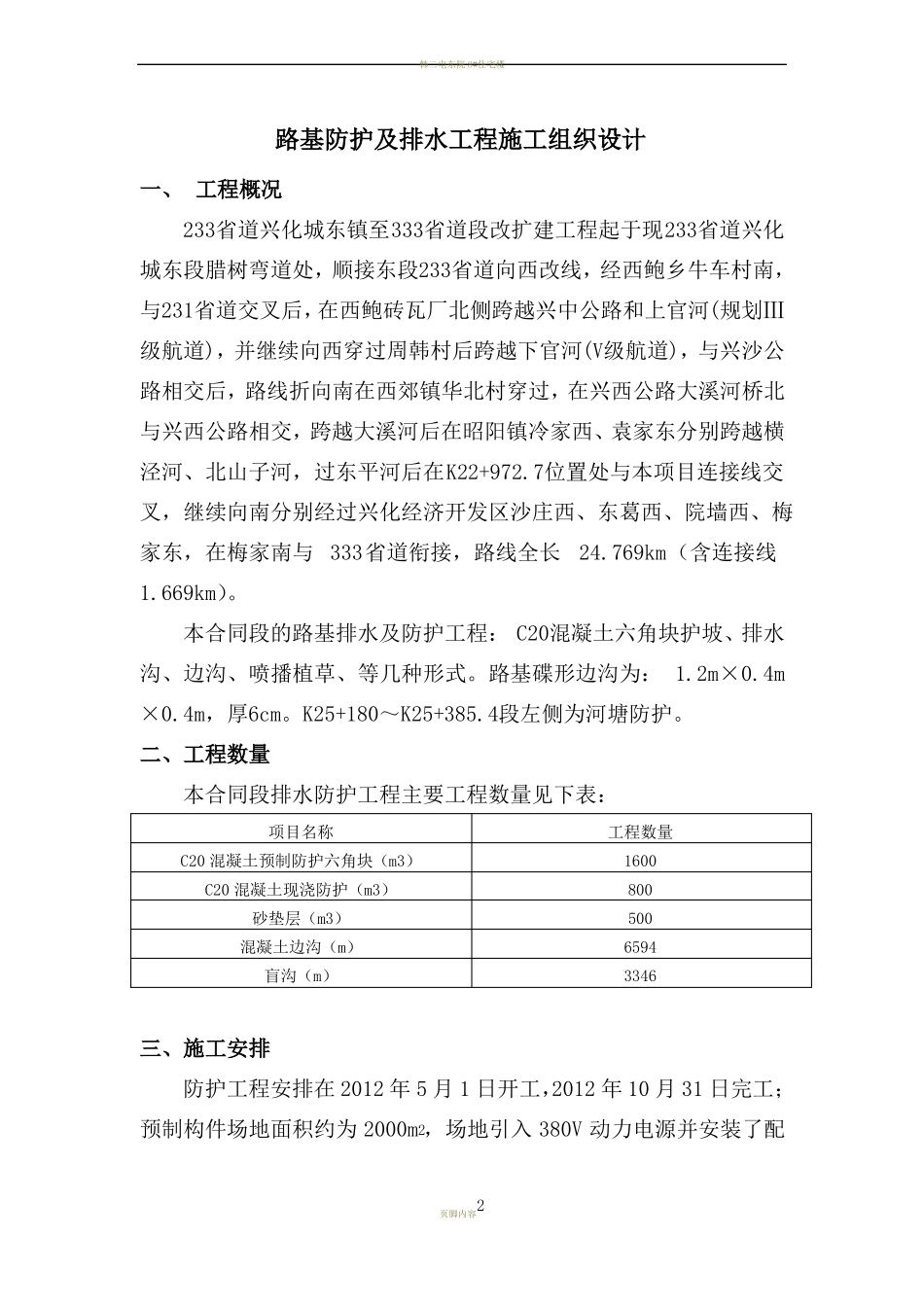

韩二电东院 8#住宅楼233 省道兴化城东镇至 333 省道段改扩建工程S233XH-LJ11 标路基防护及排水工程施工组织设计兴 化 金 桥 工 程 有 限 公 司S233XH-LJ11 标 项 目 部2012 年 5 月 1 日页脚内容1韩二电东院 8#住宅楼路基防护及排水工程施工组织设计一、 工程概况233省道兴化城东镇至333省道段改扩建工程起于现233省道兴化城东段腊树弯道处,顺接东段233省道向西改线,经西鲍乡牛车村南,与231省道交叉后,在西鲍砖瓦厂北侧跨越兴中公路和上官河(规划Ⅲ级航道),并继续向西穿过周韩村后跨越下官河(V级航道),与兴沙公路相交后,路线折向南在西郊镇华北村穿过,在兴西公路大溪河桥北与兴西公路相交,跨越大溪河后在昭阳镇冷家西、袁家东分别跨越横泾河、北山子河,过东平河后在K22+972
7位置处与本项目连接线交叉,继续向南分别经过兴化经济开发区沙庄西、东葛西、院墙西、梅家东,在梅家南与 333省道衔接,路线全长24
769km(含连接线1
669km)
本合同段的路基排水及防护工程: C20混凝土六角块护坡、排水沟、边沟、喷播植草、等几种形式
路基碟形边沟为: 1
4m,厚6cm
K25+180~K25+385
4段左侧为河塘防护

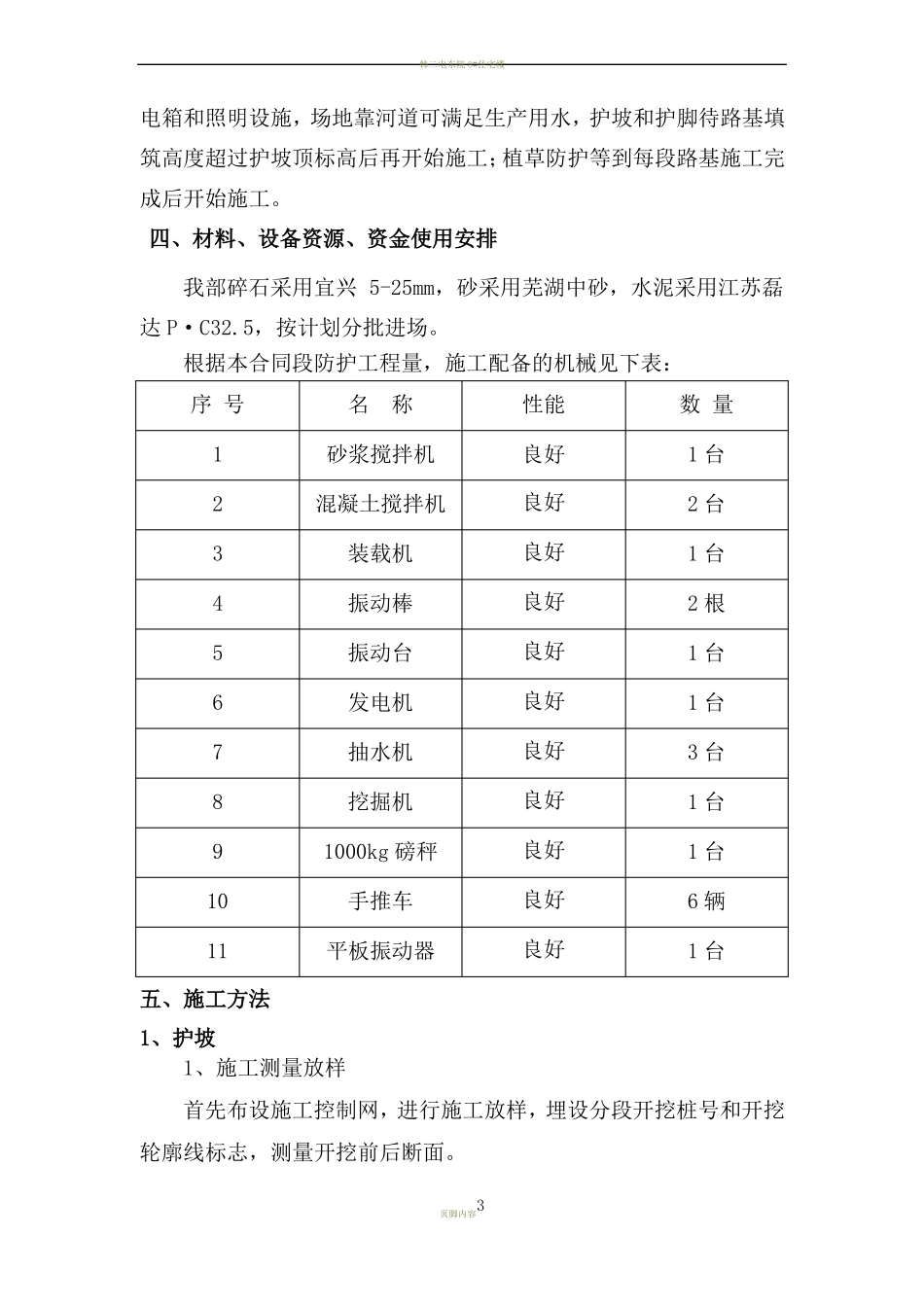

二、工程数量本合同段排水防护工程主要工程数量见下表:项目名称C20 混凝土预制防护六角块(m3)C20 混凝土现浇防护(m3)砂垫层(m3)混凝土边沟(m)盲沟(m)工程数量160080050065943346三、施工安排防护工程安排在 2012 年 5 月 1 日开工,2012 年 10 月 31 日完工;预制构件场地面积约为 2000m2,场地引入 380V 动力电源并安装了配2页脚内容韩二电东院 8#住宅楼电箱和照明设施,场地靠河道可满足生产用水,护坡和护脚待路基填筑高度超过护坡顶标高后再
