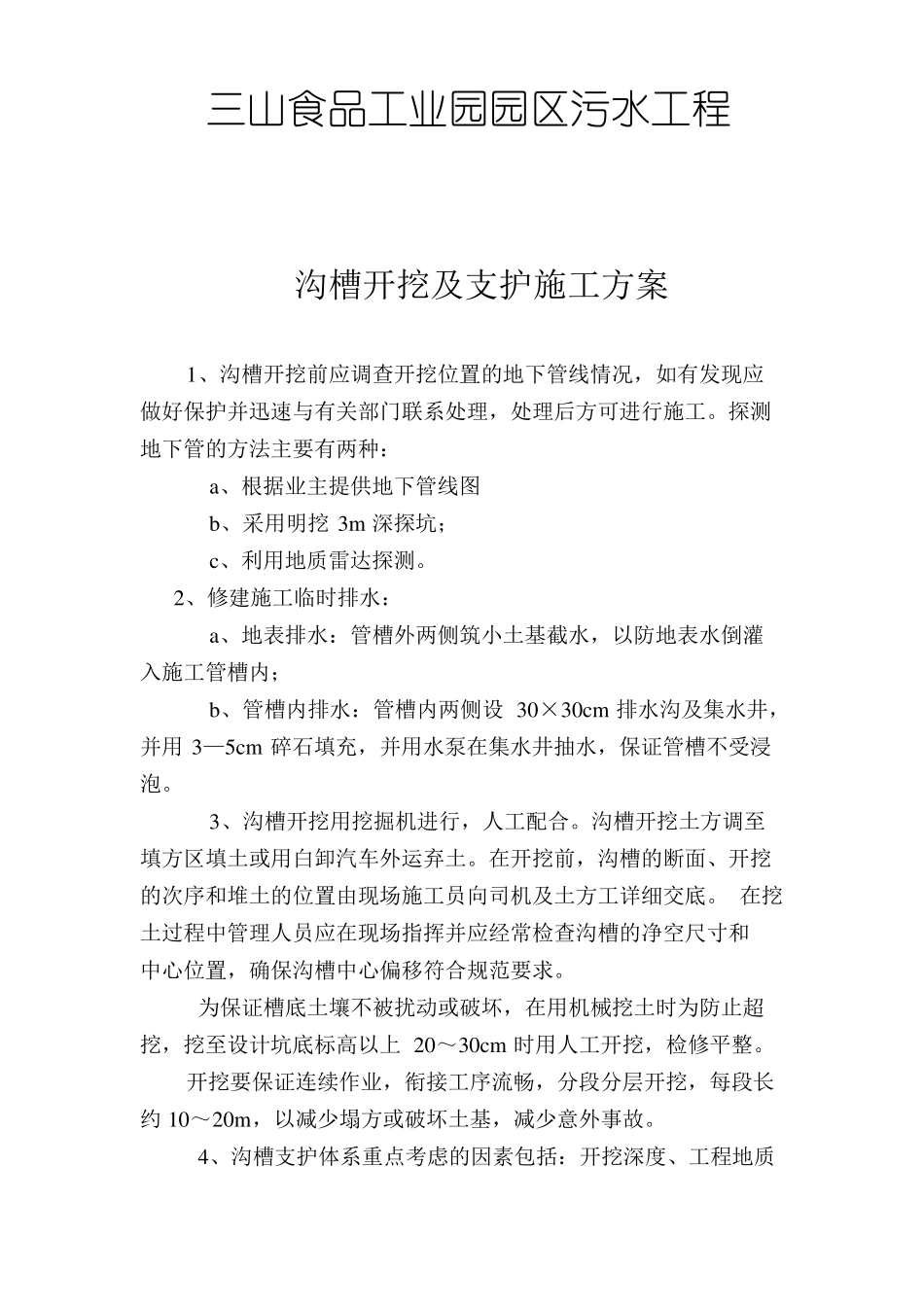

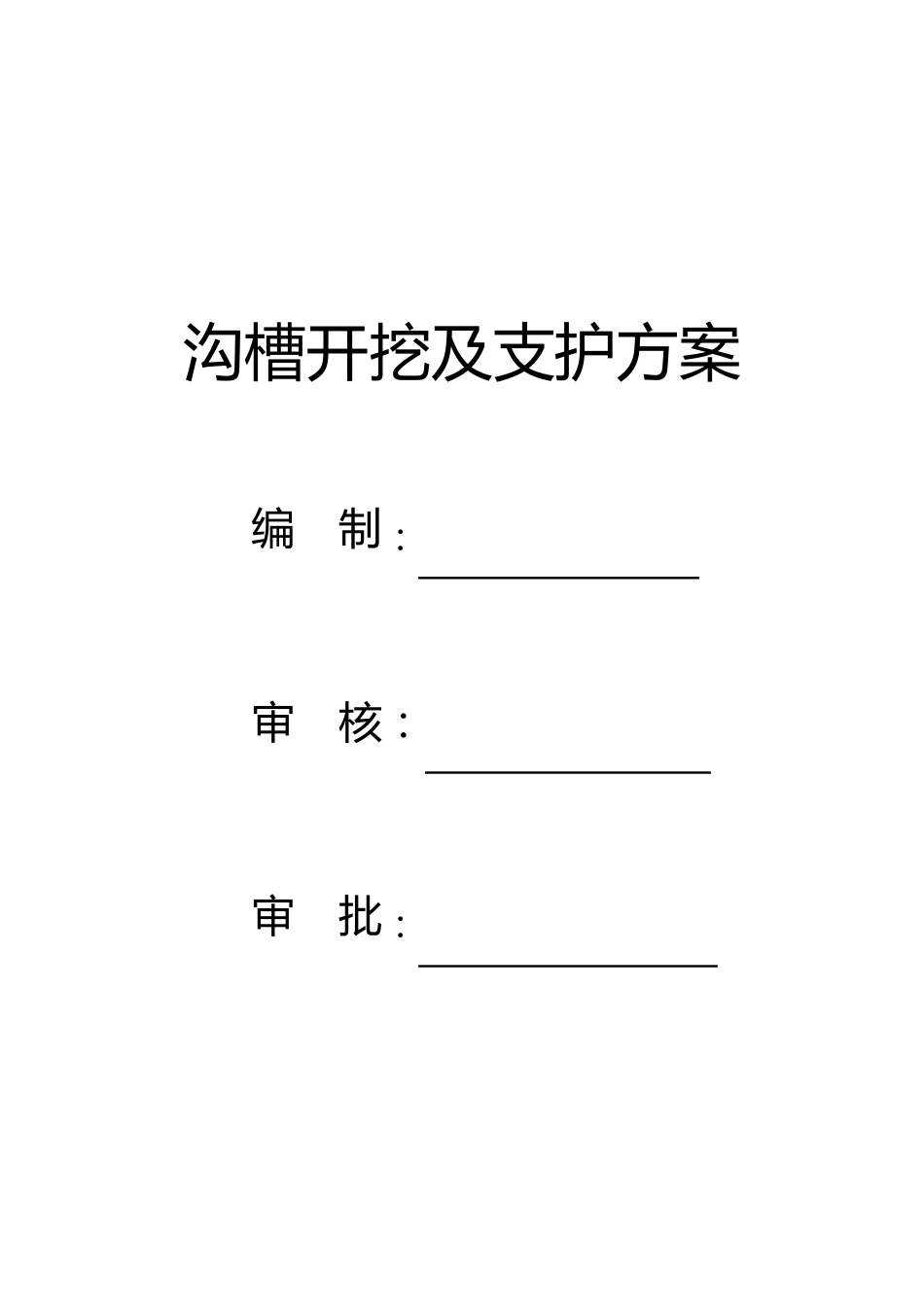

三山食品工业园园区污水工程沟槽开挖及支护方案安徵飞跃路桥工程有限公司二〇一一年五月二十日沟槽开挖及支护方案编制:审核:审批:三山食品工业园园区污水工程沟槽开挖及支护施工方案1、沟槽开挖前应调查开挖位置的地下管线情况,如有发现应做好保护并迅速与有关部门联系处理,处理后方可进行施工
探测地下管的方法主要有两种:a、根据业主提供地下管线图b、采用明挖 3m 深探坑;c、利用地质雷达探测
2、修建施工临时排水:a、地表排水:管槽外两侧筑小土基截水,以防地表水倒灌入施工管槽内;b、管槽内排水:管槽内两侧设 30×30cm 排水沟及集水井,并用 3—5cm 碎石填充,并用水泵在集水井抽水,保证管槽不受浸泡
3、沟槽开挖用挖掘机进行,人工配合
沟槽开挖土方调至填方区填土或用白卸汽车外运弃土
在开挖前,沟槽的断面、开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底
在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求
为保证槽底土壤不被扰动或破坏,在用机械挖土时为防止超挖,挖至设计坑底标高以上 20~30cm 时用人工开挖,检修平整
开挖要保证连续作业,衔接工序流畅,分段分层开挖,每段长约 10~20m,以减少塌方或破坏土基,减少意外事故
4、沟槽支护体系重点考虑的因素包括:开挖深度、工程地质情况、周边建筑物等
本排水工程是开挖和软基处理同时进行,同时施工时结合路基填筑进行穿插进行施工
5、沟槽支撑措施(1)支撑方式本工程排水工程污水管道埋设较深,必须采取有效的开挖防护措施,确保管道施工安全
沟槽支撑结合本工程实际情采取的支护方式有:①对于能保持直立壁的干土或天然湿度的粘土类地段, 地下水很少,且基坑开挖深度在 2m 范围内,采用机械分层纵挖,直槽开挖,继续水平支撑 (木挡板)
②对于能保持直立壁的干土或天然湿度的粘土类地段, 地下水很
