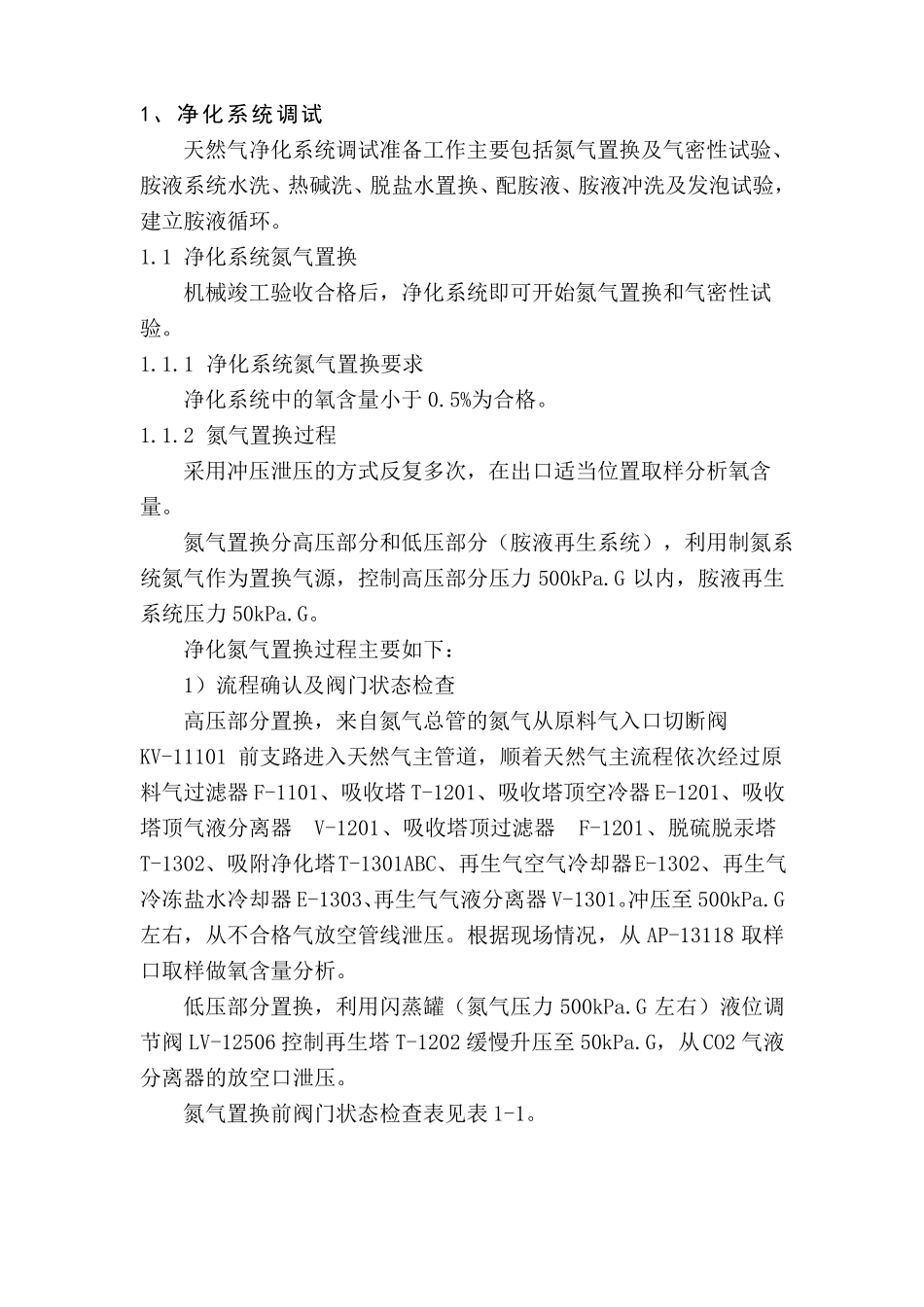

1、净化系统调试天然气净化系统调试准备工作主要包括氮气置换及气密性试验、胺液系统水洗、热碱洗、脱盐水置换、配胺液、胺液冲洗及发泡试验,建立胺液循环。1.1 净化系统氮气置换机械竣工验收合格后,净化系统即可开始氮气置换和气密性试验。1.1.1 净化系统氮气置换要求净化系统中的氧含量小于 0.5%为合格。1.1.2 氮气置换过程采用冲压泄压的方式反复多次,在出口适当位置取样分析氧含量。氮气置换分高压部分和低压部分(胺液再生系统),利用制氮系统氮气作为置换气源,控制高压部分压力 500kPa.G 以内,胺液再生系统压力 50kPa.G。净化氮气置换过程主要如下:1)流程确认及阀门状态检查高压部分置换,来自氮气总管的氮气从原料气入口切断阀KV-11101 前支路进入天然气主管道,顺着天然气主流程依次经过原料气过滤器 F-1101、吸收塔 T-1201、吸收塔顶空冷器 E-1201、吸收塔顶气液分离器V-1201、吸收塔顶过滤器F-1201、脱硫脱汞塔T-1302、吸附净化塔T-1301ABC、再生气空气冷却器E-1302、再生气冷冻盐水冷却器 E-1303、再生气气液分离器 V-1301。冲压至 500kPa.G左右,从不合格气放空管线泄压。根据现场情况,从 AP-13118 取样口取样做氧含量分析。低压部分置换,利用闪蒸罐(氮气压力 500kPa.G 左右)液位调节阀 LV-12506 控制再生塔 T-1202 缓慢升压至 50kPa.G,从 CO2 气液分离器的放空口泄压。氮气置换前阀门状态检查表见表 1-1。表 1-1 净化系统氮气置换阀门状态检查表序号12345678910111213141516171819202122232425262728293031323334353637383940位号V11123V11130V11125V11126V11127V11102V11103V11104V11108V11105V11119V11120V11122V12101V12102V12113V12103V12104V12105V12127V12128V12129V12116V12117V12118V12106V12107V12115V12201V12202V12203V12204V12205V12206V12207V12210V12220V12221V12222V12223状态开开开开开开开开关开开关关开开开开开开开开关开开关关关关开开开开开开开开开开开开确认序号41424344454647484950515253545556575859606162636465666768697071727374757677787980位号V12212V12213V12214V12215V12216V12217V12218V12219V12501V12502V12503V12504V12505V12506abV12507abV12508V12509V12510V12511V12601V12602V12603V12604V12605V12606V12607V12608V12609V12611V12612V12616V12617V12701V13101V13102V13103V13107V13108V13109V13110状态关开开开开开开关开开开开开开开开开开开开开...
