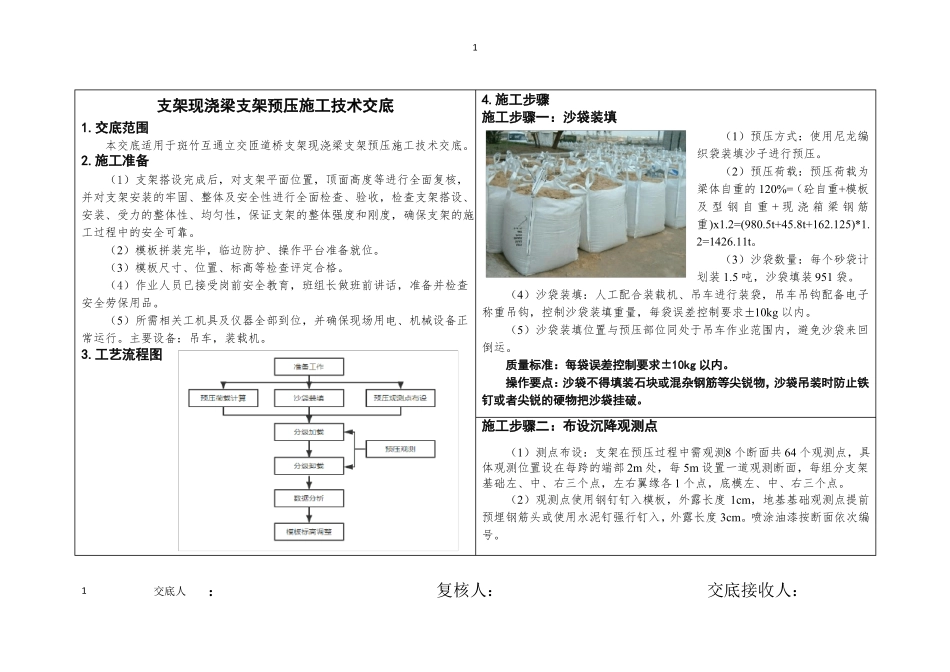

1支架现浇梁支架预压施工技术交底1
交底范围本交底适用于斑竹互通立交匝道桥支架现浇梁支架预压施工技术交底
施工步骤施工步骤一:沙袋装填(1)预压方式:使用尼龙编织袋装填沙子进行预压

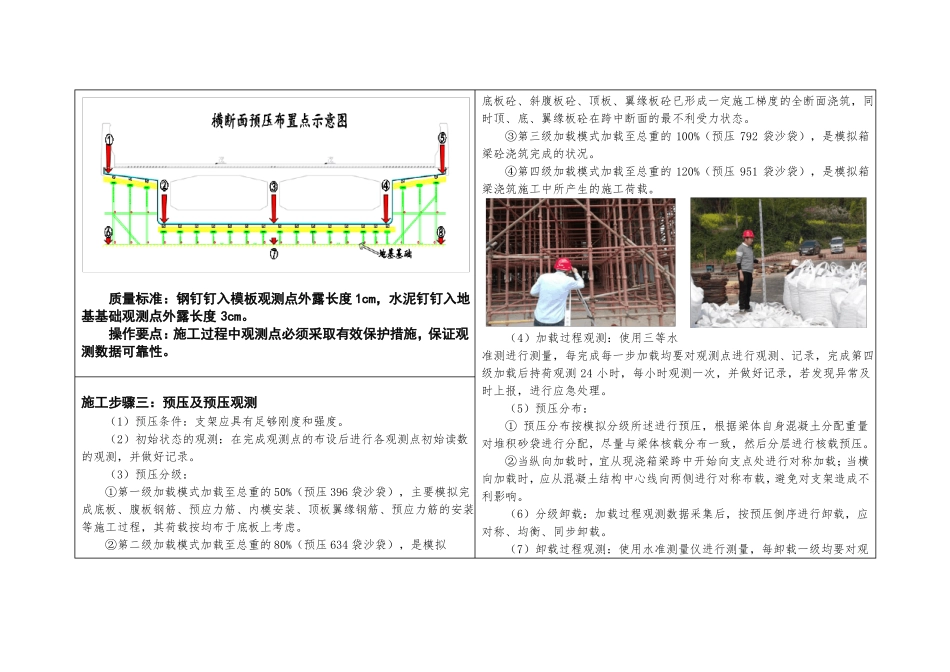

施工准备(2)预压荷载:预压荷载为(1)支架搭设完成后,对支架平面位置,顶面高度等进行全面复核,梁体自重的 120%=(砼自重+模板并对支架安装的牢固、整体及安全性进行全面检查、验收,检查支架搭设、及 型 钢 自 重 + 现 浇 箱 梁 钢 筋安装、受力的整体性、均匀性,保证支架的整体强度和刚度,确保支架的施重)x1
2=(980
8t+162
125)*1
工过程中的安全可靠
2=1426
(2)模板拼装完毕,临边防护、操作平台准备就位
(3)沙袋数量:每个砂袋计(3)模板尺寸、位置、标高等检查评定合格
5 吨,沙袋填装 951 袋
(4)作业人员已接受岗前安全教育,班组长做班前讲话,准备并检查(4)沙袋装填:人工配合装载机、吊车进行装袋,吊车吊钩配备电子安全劳保用品
称重吊钩,控制沙袋装填重量,每袋误差控制要求±10kg 以内
(5)所需相关工机具及仪器全部到位,并确保现场用电、机械设备正(5)沙袋装填位置与预压部位同处于吊车作业范围内,避免沙袋来回常运行
主要设备:吊车,装载机
工艺流程图质量标准:每袋误差控制要求±10kg 以内
操作要点:沙袋不得填装石块或混杂钢筋等尖锐物,沙袋吊装时防止铁钉或者尖锐的硬物把沙袋挂破

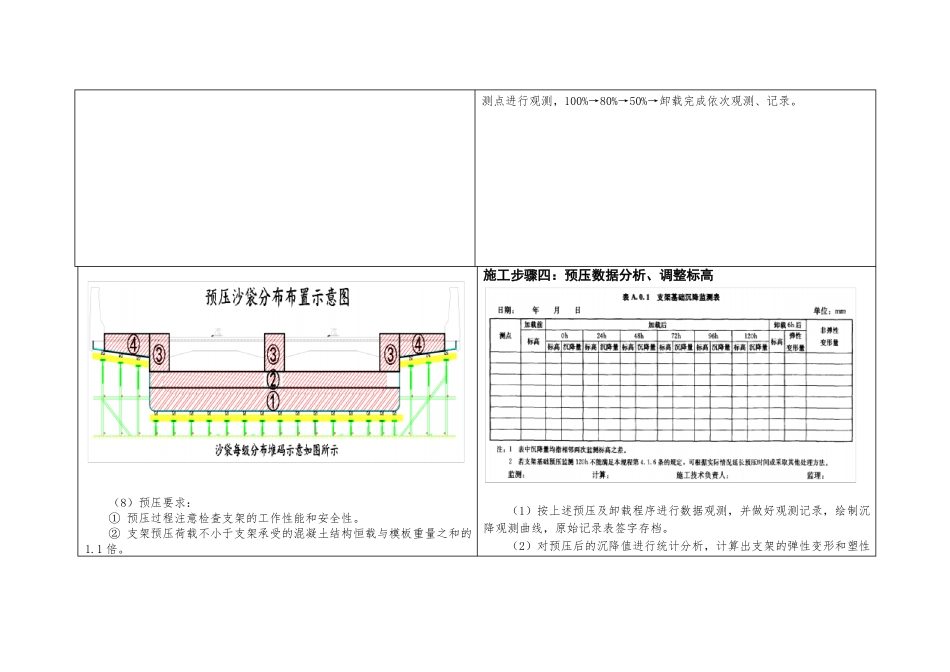

施工步骤二:布设沉降观测点(1)测点布设:支架在预压过程中需观测8 个断面共 64 个观测点,具体观测位置设在每跨的端部 2m 处,每 5m 设置一道观测断面,每组分支架基础左、中、右三个点,左右翼缘各 1 个点,底模左、中、右三个点
(2)观测点使用钢钉钉入模板,外露长度 1cm,地基基础观测点提前预埋钢筋头或使用水泥钉强行
