排水工程施工方案本工程的排水管道共有三种施工方法,一种是开槽法施工的管道铺设,管径为 D=400mm、500mm、600mm、700mm、800mm、900 ㎜、1000mm、1200mm、1400mm 和 2000mm,管道管材为承插口钢筋混凝土管(Ⅱ、Ⅲ),管道接口为橡胶圈接口(PS03-06),管基结构为 120°砂基础;另一种是雨水方沟,结构为 PS07-FG13,第三种是顶进法施工,管材为企口钢筋混凝土管,接口类型为 PS03-07

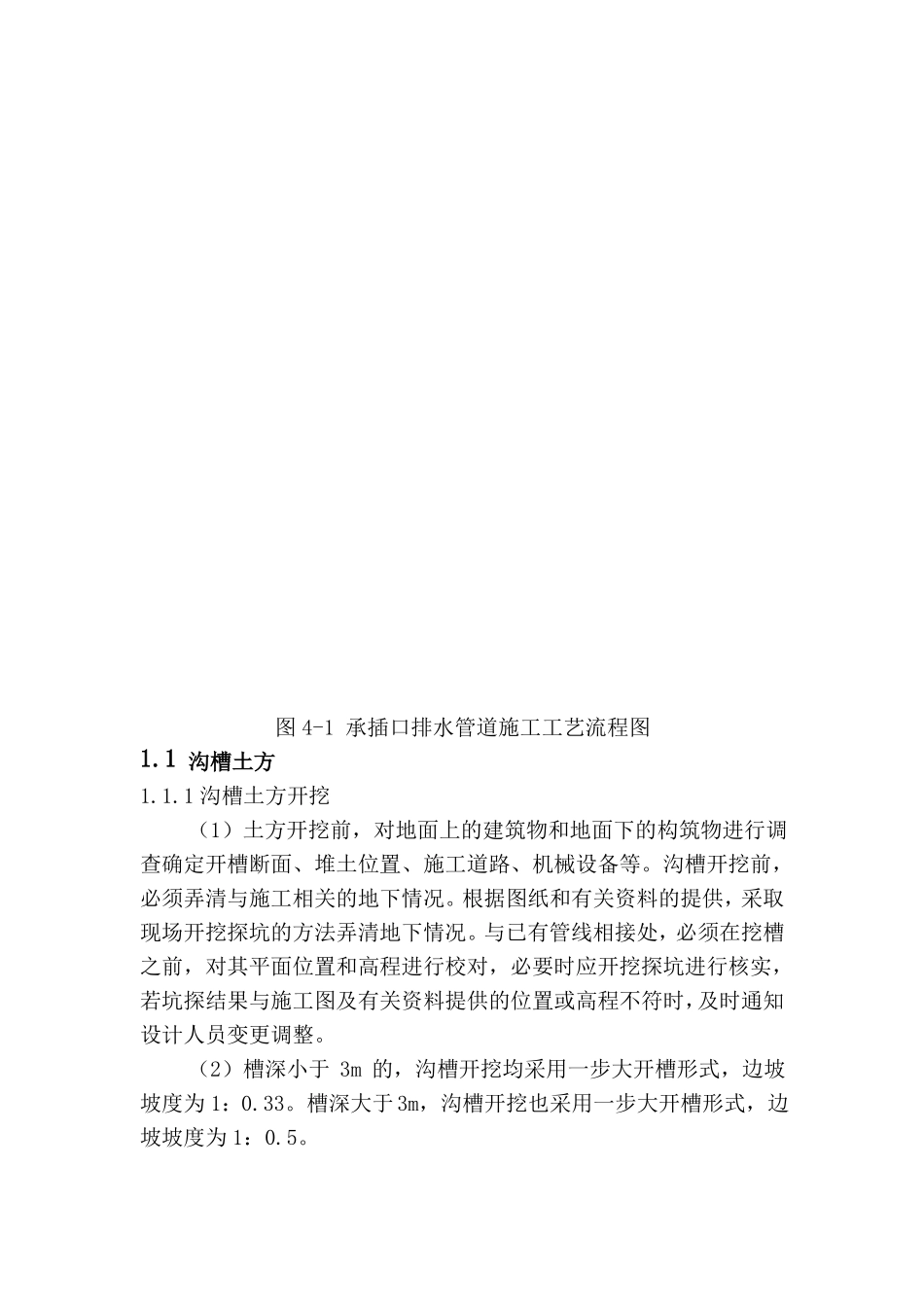

排水管道铺设施工方案承插口排水管道施工工艺流程见图 4-1
施 工 准 备质量监督测量放线、开槽定中线、验槽隐 蔽 验 收铺筑砂石垫层测量复核下管、稳管安管、撞口隐 蔽 验 收试验控制管道胸腔砂石回填回填土图 4-1 承插口排水管道施工工艺流程图1
1 沟槽土方1
1 沟槽土方开挖(1)土方开挖前,对地面上的建筑物和地面下的构筑物进行调查确定开槽断面、堆土位置、施工道路、机械设备等
沟槽开挖前,必须弄清与施工相关的地下情况
根据图纸和有关资料的提供,采取现场开挖探坑的方法弄清地下情况
与已有管线相接处,必须在挖槽之前,对其平面位置和高程进行校对,必要时应开挖探坑进行核实,若坑探结果与施工图及有关资料提供的位置或高程不符时,及时通知设计人员变更调整
(2)槽深小于 3m 的,沟槽开挖均采用一步大开槽形式,边坡坡度为 1:0
槽深大于3m,沟槽开挖也采用一步大开槽形式,边坡坡度为 1:0
(3)挖槽采用机械开挖
方沟等地下构筑物槽底净宽度应保证构筑物外侧每侧的工作宽度不应小于 80cm
雨水和污水管线的槽底宽度应事先进行计算
为保证基底的土壤结构不受扰动,基底预留10-20cm 由人工清理,严禁超挖
人工清挖槽底时,应控制槽底高程和宽度,并不得扰动或破坏槽底土壤结构
当下一道工序不能与本工序连续进行时,槽底预留层应待下
