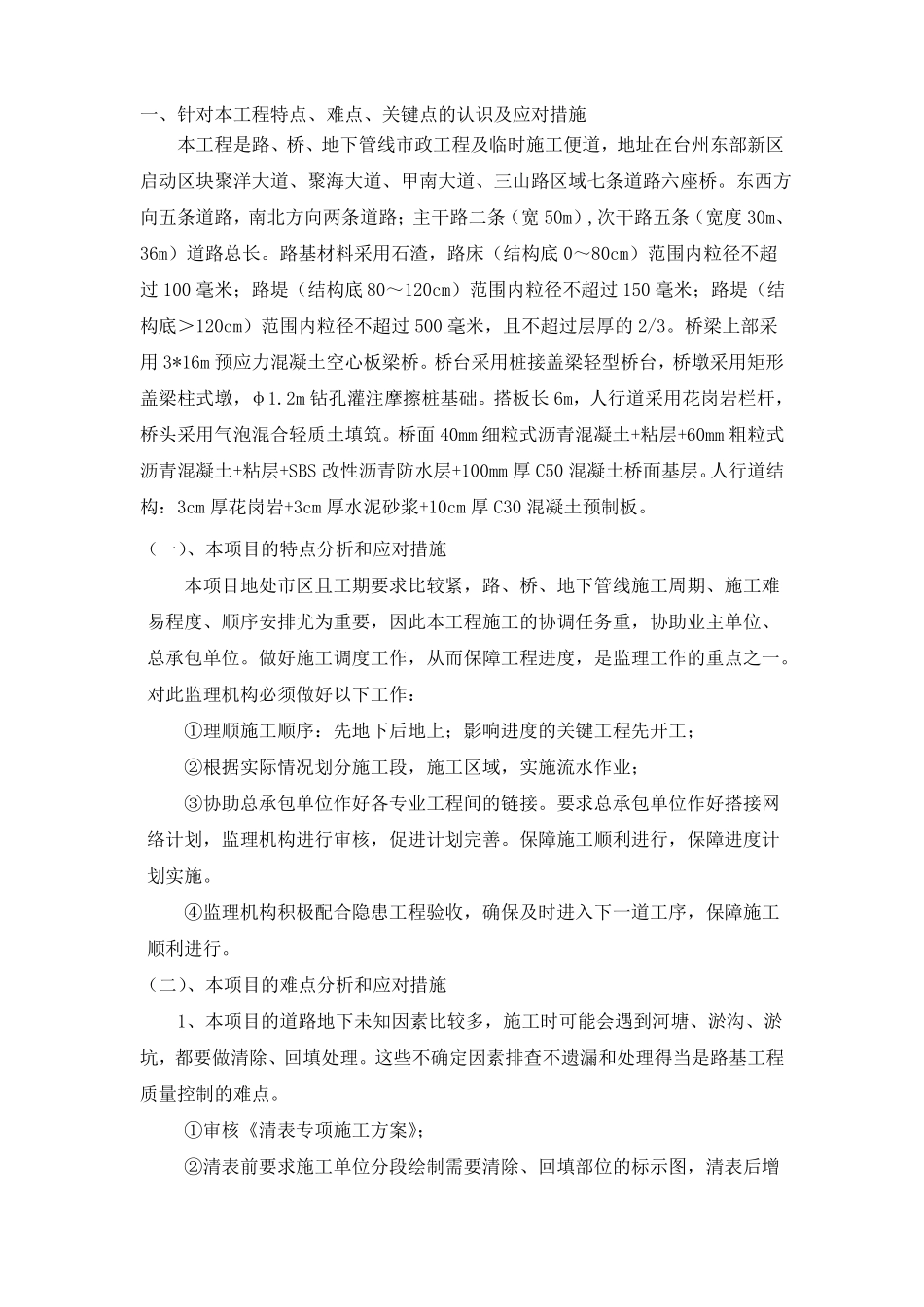

一、针对本工程特点、难点、关键点的认识及应对措施本工程是路、桥、地下管线市政工程及临时施工便道,地址在台州东部新区启动区块聚洋大道、聚海大道、甲南大道、三山路区域七条道路六座桥
东西方向五条道路,南北方向两条道路;主干路二条(宽 50m),次干路五条(宽度 30m、36m)道路总长
路基材料采用石渣,路床(结构底 0~80cm)范围内粒径不超过 100 毫米;路堤(结构底 80~120cm)范围内粒径不超过 150 毫米;路堤(结构底>120cm)范围内粒径不超过 500 毫米,且不超过层厚的 2/3
桥梁上部采用 3*16m 预应力混凝土空心板梁桥
桥台采用桩接盖梁轻型桥台,桥墩采用矩形盖梁柱式墩,φ1
2m 钻孔灌注摩擦桩基础
搭板长 6m,人行道采用花岗岩栏杆,桥头采用气泡混合轻质土填筑
桥面 40mm 细粒式沥青混凝土+粘层+60mm 粗粒式沥青混凝土+粘层+SBS 改性沥青防水层+100mm 厚 C50 混凝土桥面基层
人行道结构:3cm 厚花岗岩+3cm 厚水泥砂浆+10cm 厚 C30 混凝土预制板
(一)、本项目的特点分析和应对措施本项目地处市区且工期要求比较紧,路、桥、地下管线施工周期、施工难易程度、顺序安排尤为重要,因此本工程施工的协调任务重,协助业主单位、总承包单位
做好施工调度工作,从而保障工程进度,是监理工作的重点之一
对此监理机构必须做好以下工作:①理顺施工顺序:先地下后地上;影响进度的关键工程先开工;②根据实际情况划分施工段,施工区域,实施流水作业;③协助总承包单位作好各专业工程间的链接
要求总承包单位作好搭接网络计划,监理机构进行审核,促进计划完善
保障施工顺利进行,保障进度计划实施
④监理机构积极配合隐患工程验收,确保及时进入下一道工序,保障施工顺利进行
(二)、本项目的难点分析和应对措施1、本项目的道路地下未知因素比较多,施工时可能会遇到
