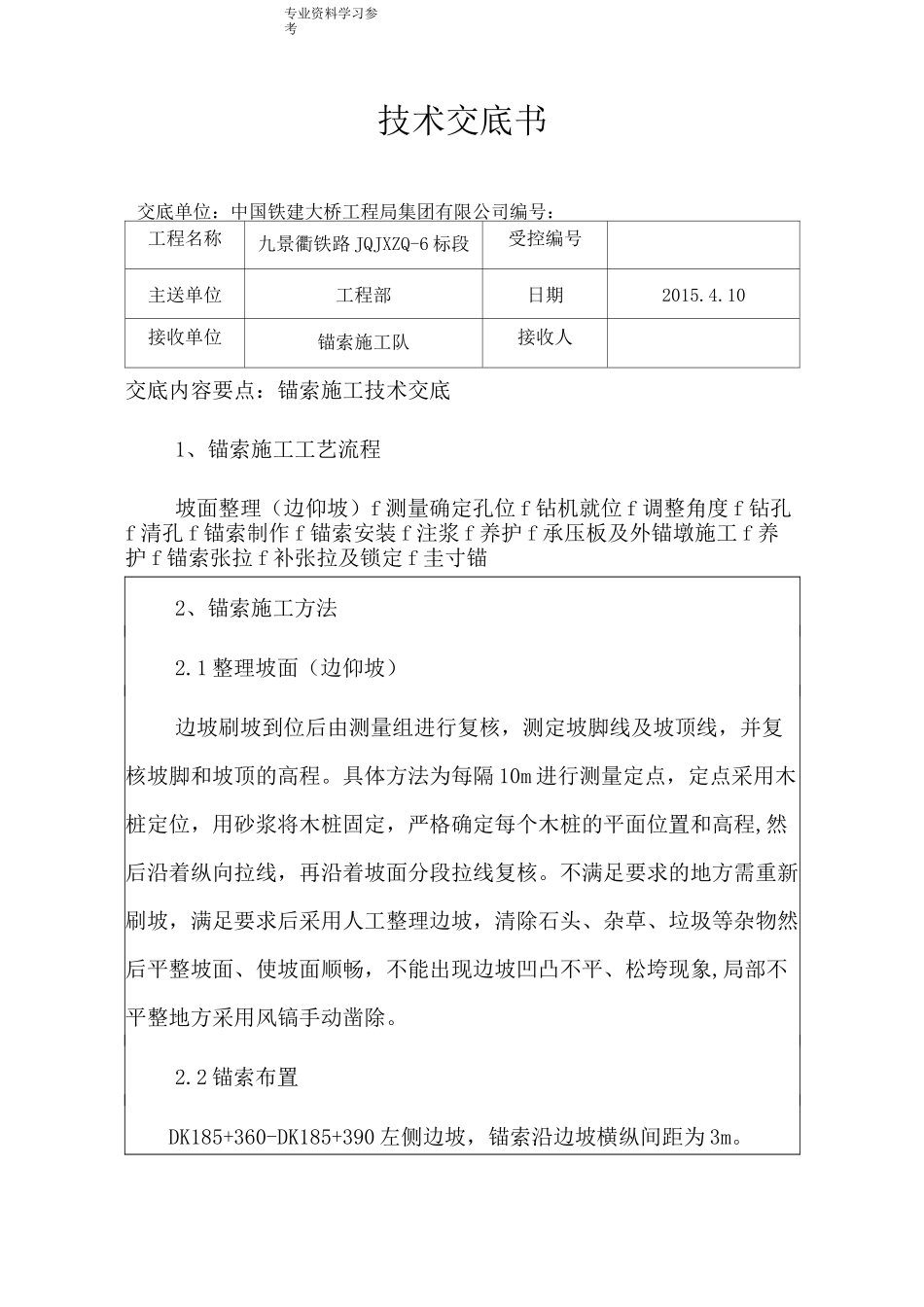

专业资料学习参考技术交底书交底单位:中国铁建大桥工程局集团有限公司编号:工程名称九景衢铁路 JQJXZQ-6 标段受控编号主送单位工程部日期2015
10接收单位锚索施工队接收人交底内容要点:锚索施工技术交底1、锚索施工工艺流程坡面整理(边仰坡)f 测量确定孔位 f 钻机就位 f 调整角度 f 钻孔f 清孔 f 锚索制作 f 锚索安装 f 注浆 f 养护 f 承压板及外锚墩施工 f 养护 f 锚索张拉 f 补张拉及锁定 f 圭寸锚2、锚索施工方法2
1 整理坡面(边仰坡)边坡刷坡到位后由测量组进行复核,测定坡脚线及坡顶线,并复核坡脚和坡顶的高程
具体方法为每隔 10m 进行测量定点,定点采用木桩定位,用砂浆将木桩固定,严格确定每个木桩的平面位置和高程,然后沿着纵向拉线,再沿着坡面分段拉线复核
不满足要求的地方需重新刷坡,满足要求后采用人工整理边坡,清除石头、杂草、垃圾等杂物然后平整坡面、使坡面顺畅,不能出现边坡凹凸不平、松垮现象,局部不平整地方采用风镐手动凿除
2 锚索布置DK185+360-DK185+390 左侧边坡,锚索沿边坡横纵间距为 3m
专业资料学习参考2

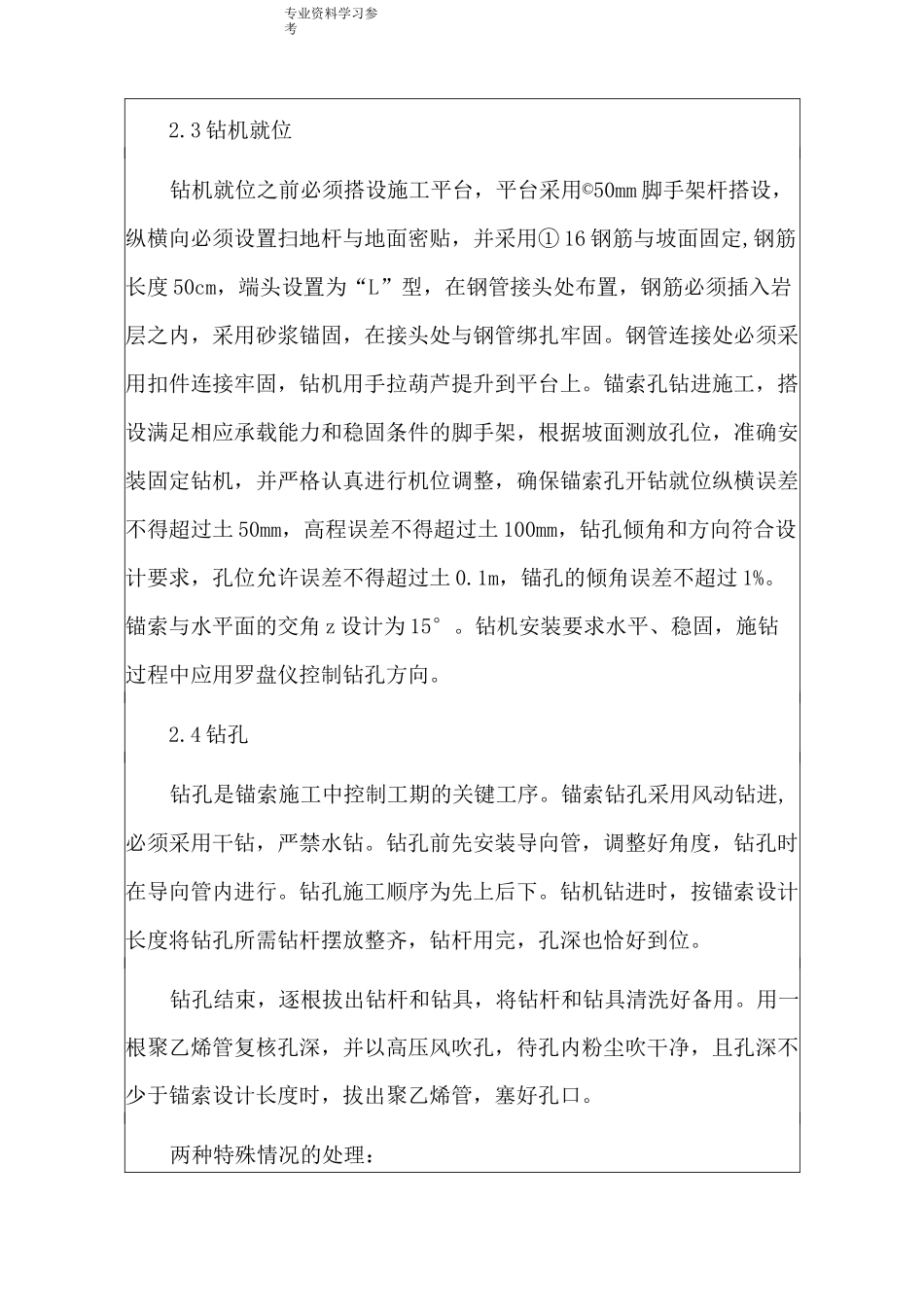

3 钻机就位钻机就位之前必须搭设施工平台,平台采用©50mm 脚手架杆搭设,纵横向必须设置扫地杆与地面密贴,并采用① 16 钢筋与坡面固定,钢筋长度 50cm,端头设置为“L”型,在钢管接头处布置,钢筋必须插入岩层之内,采用砂浆锚固,在接头处与钢管绑扎牢固
钢管连接处必须采用扣件连接牢固,钻机用手拉葫芦提升到平台上
锚索孔钻进施工,搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚索孔开钻就位纵横误差不得超过土 50mm,高程误差不得超过土 100mm,钻孔倾角和方向符合设计要求,孔位允许误差不得超过土 0
1m,锚孔的倾角误差不超过 1%
