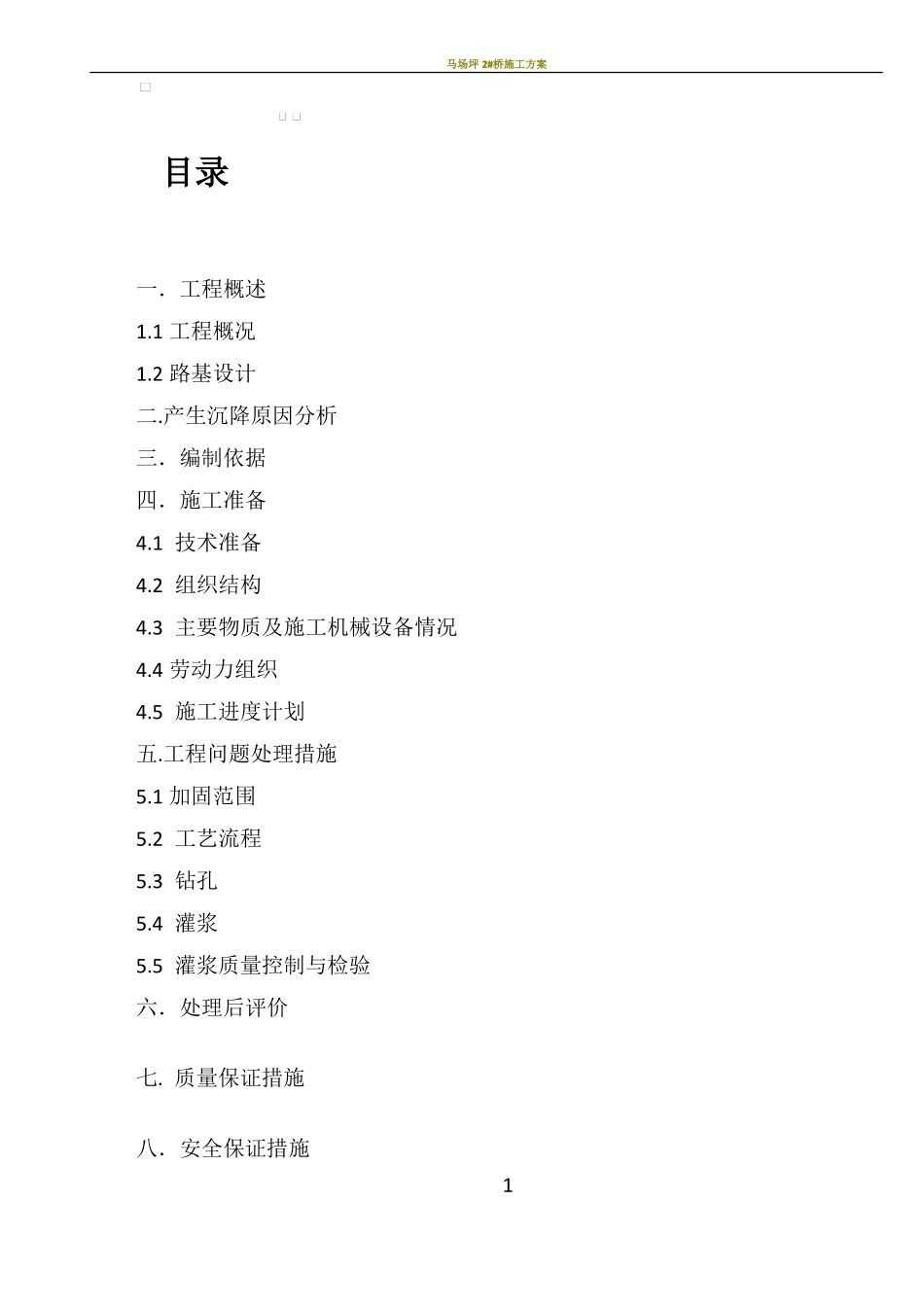

马场坪 2#桥施工方案目录一.工程概述1
1 工程概况1
2 路基设计二
产生沉降原因分析三.编制依据四.施工准备4
1 技术准备4
2 组织结构4
3 主要物质及施工机械设备情况4
4 劳动力组织4
5 施工进度计划五
工程问题处理措施5
1 加固范围5
2 工艺流程5
5 灌浆质量控制与检验六.处理后评价七
质量保证措施八.安全保证措施1马场坪 2#桥施工方案九
环境保护及文明施工措施十
附件:道路土方横断面图一、工程概述1、工程概况*****道路位于青岛市黄岛区,**路以西,**路以北,是区域南北向交通次干路
本工程起点位于*****北侧规划路,终点位于规划淮河西路,沿线跨越现状河道,跨越河道处新建一座涵洞,全长 620
56 米,红线宽 20 米
道路东侧为美术学校,西侧为未拆迁的村庄,道路红线范围内多为农田和林地,现状地形起伏较大
本次开裂、沉降路段位于 K0+540~K0+560 之间,路面出现 1cm 左右裂缝,局部地段存在不均匀沉降现象
2、路基设计该路段为填方路段,路中填挖高度 3
614 米~4
693 米,为道路填挖深度最深路段,道路东侧为 1:1
填方路段先清表 0
3m,清表后应在填筑前压实,0
8m以内的路基采用风化砂分层填筑,0
8m 以下的路基采用挖方段的碎石料分层填筑
二、产生沉降的原因分析******工程 K0+540~K0+560 段处于高填方区,填土时间为 2016 年 3 月初,由于施工时间短,在路基碾压时未能完全满足分层回填碾压的施工工序,压实时粒径控制欠佳,细料扫缝填充未能满足填充孔隙率控制要求
路基为 1:1
5 放坡,坡度较陡,且设计无护坡要求,加之路基东侧为一条淌水沟,长年有水流经过,加大了对路基的冲刷
经过 2017 年多次强降雨,地表水大量下渗,雨水及河流对路基的冲刷,带动了原填筑路
