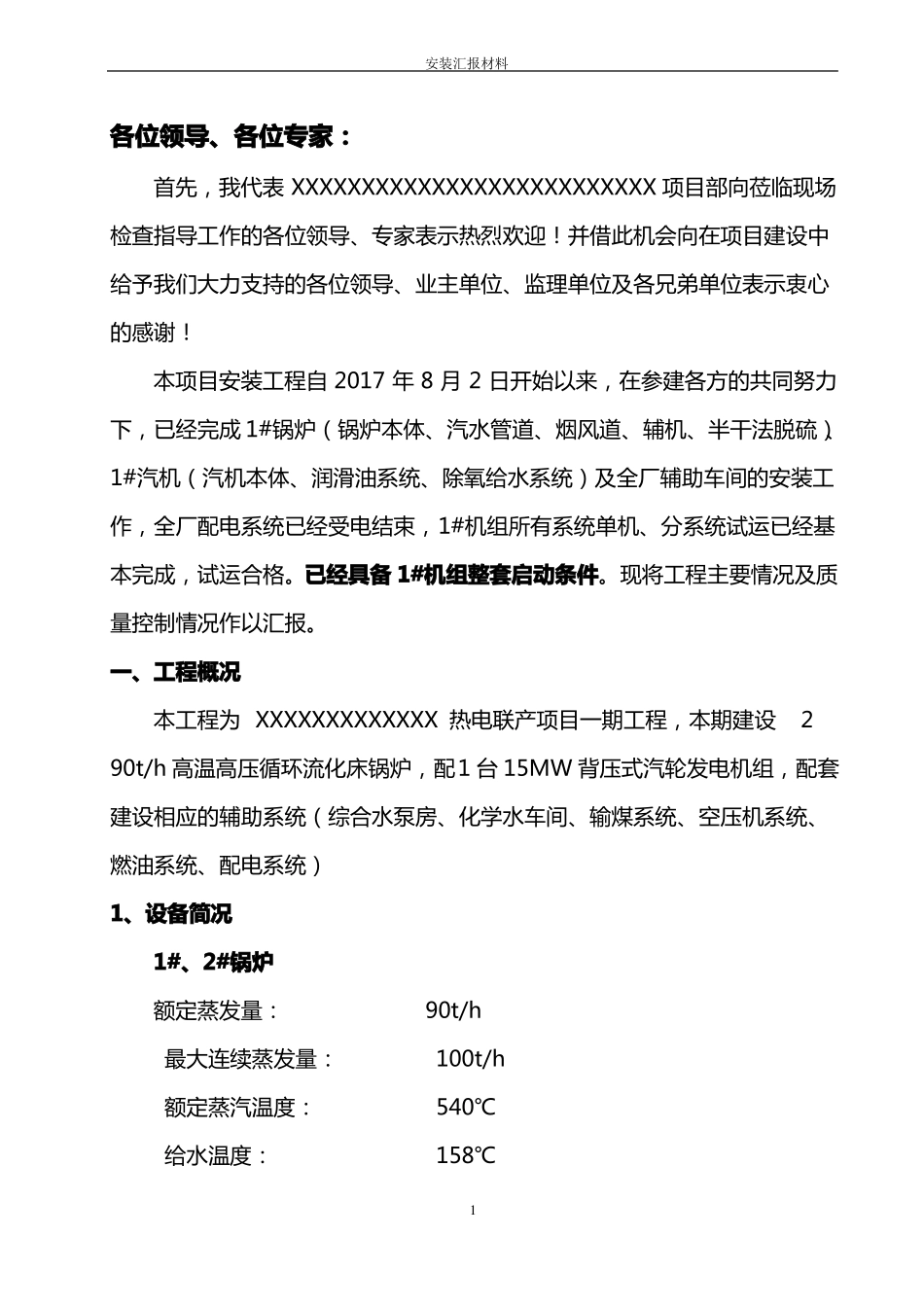

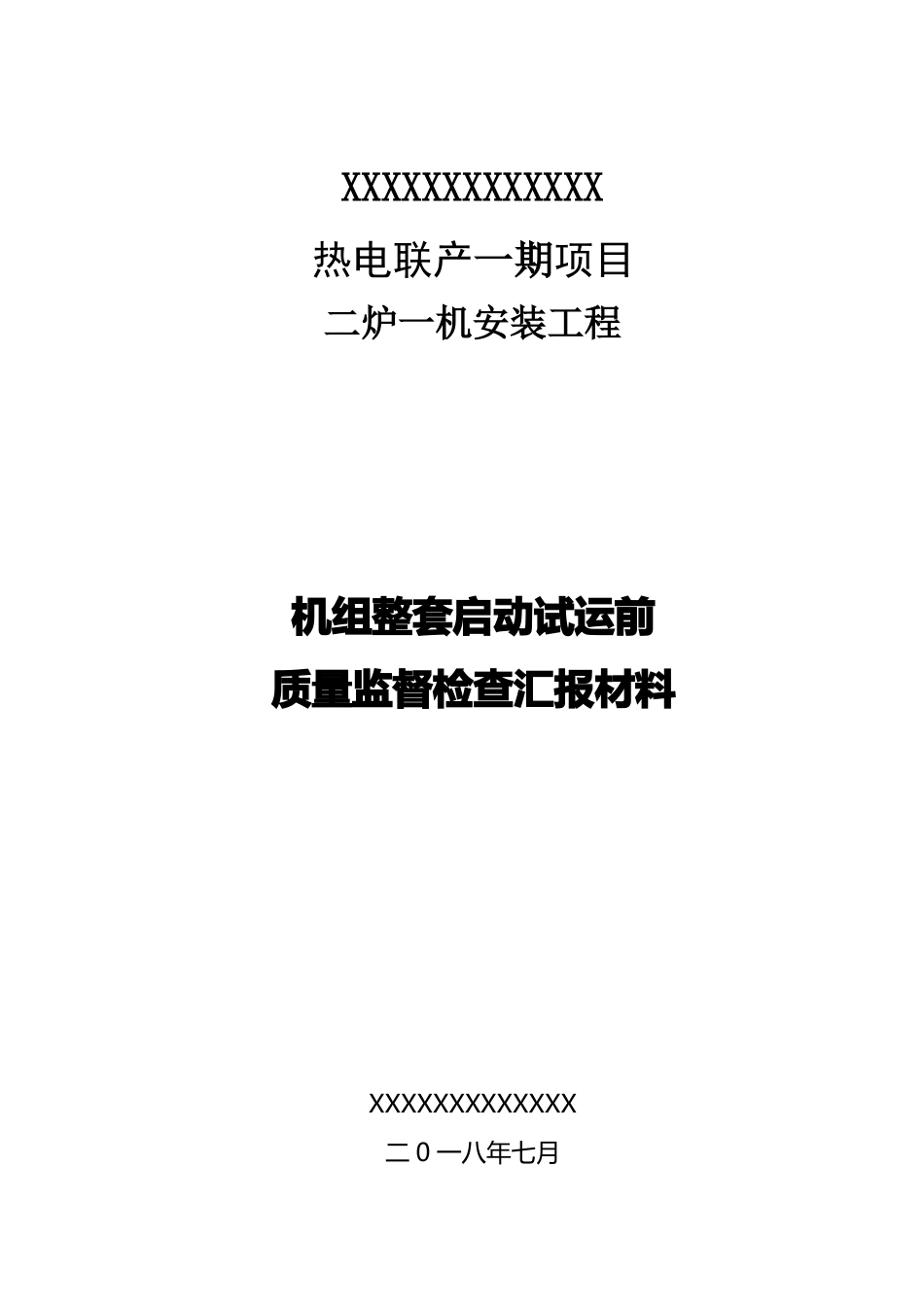

XXXXXXXXXXXXX热电联产一期项目二炉一机安装工程机组整套启动试运前质量监督检查汇报材料XXXXXXXXXXXXX二 0 一八年七月安装汇报材料各位领导、各位专家:首先,我代表 XXXXXXXXXXXXXXXXXXXXXXXXXX 项目部向莅临现场检查指导工作的各位领导、专家表示热烈欢迎
并借此机会向在项目建设中给予我们大力支持的各位领导、业主单位、监理单位及各兄弟单位表示衷心的感谢
本项目安装工程自 2017 年 8 月 2 日开始以来,在参建各方的共同努力下,已经完成 1#锅炉(锅炉本体、汽水管道、烟风道、辅机、半干法脱硫)、1#汽机(汽机本体、润滑油系统、除氧给水系统)及全厂辅助车间的安装工作,全厂配电系统已经受电结束,1#机组所有系统单机、分系统试运已经基本完成,试运合格
已经具备 1#机组整套启动条件
现将工程主要情况及质量控制情况作以汇报
一、工程概况本工程为 XXXXXXXXXXXXX 热电联产项目一期工程,本期建设290t/h 高温高压循环流化床锅炉,配1 台 15MW 背压式汽轮发电机组,配套建设相应的辅助系统(综合水泵房、化学水车间、输煤系统、空压机系统、燃油系统、配电系统)1、设备简况1#、2#锅炉额定蒸发量:90t/h最大连续蒸发量:100t/h额定蒸汽温度:540℃给水温度:158℃1安装汇报材料额定蒸汽压力(表压):9

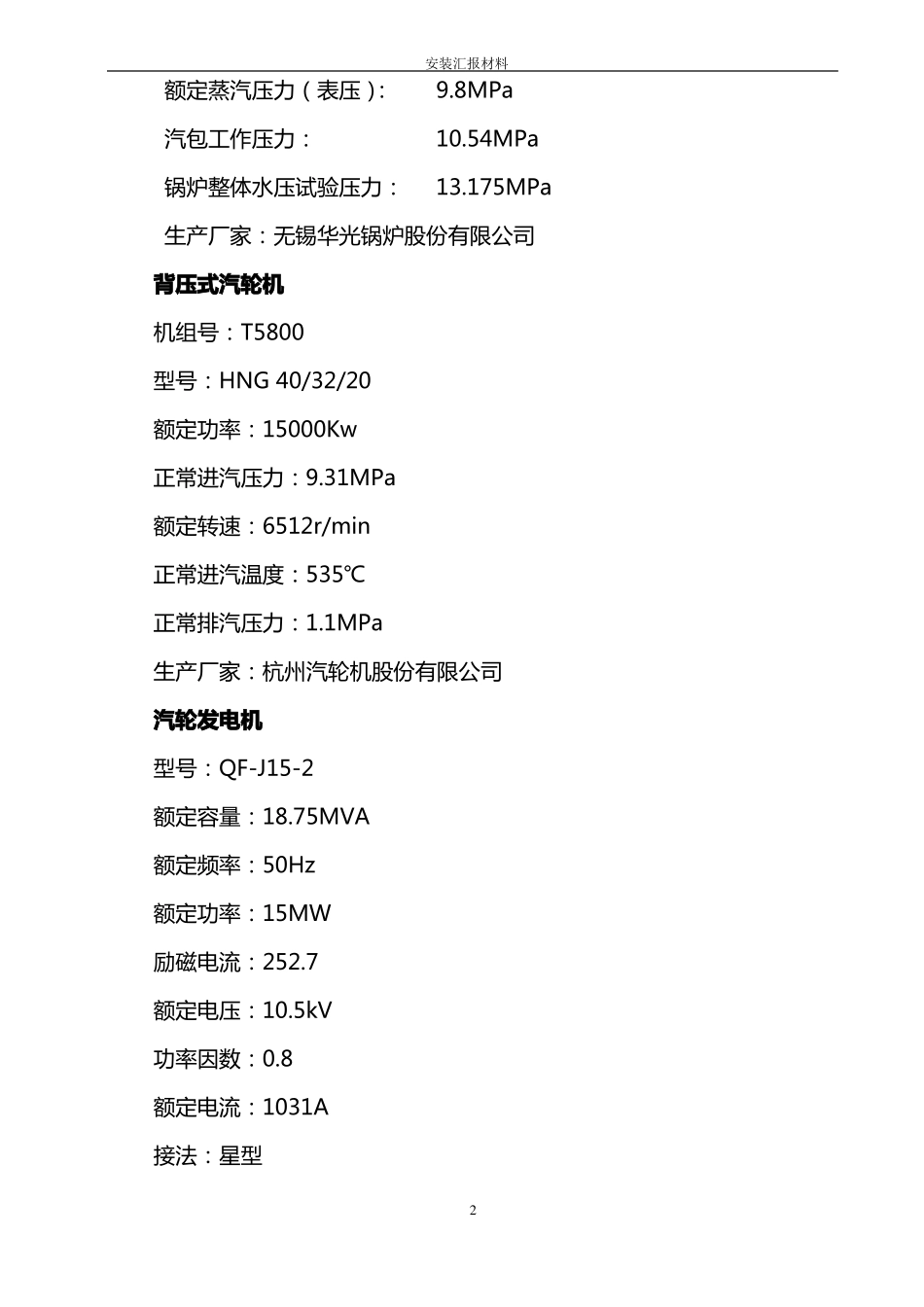

8MPa汽包工作压力:10
54MPa锅炉整体水压试验压力:13
175MPa生产厂家:无锡华光锅炉股份有限公司背压式汽轮机机组号:T5800型号:HNG 40/32/20额定功率:15000Kw正常进汽压力:9
31MPa额定转速:6512r/min正常进汽温度:535℃正常排汽压力:1
1MPa生产厂家:杭州汽轮机股份有限公司汽轮发电机型号:QF-J15-2额定容量:18
75MVA额定频率:50Hz额定功率:15MW
