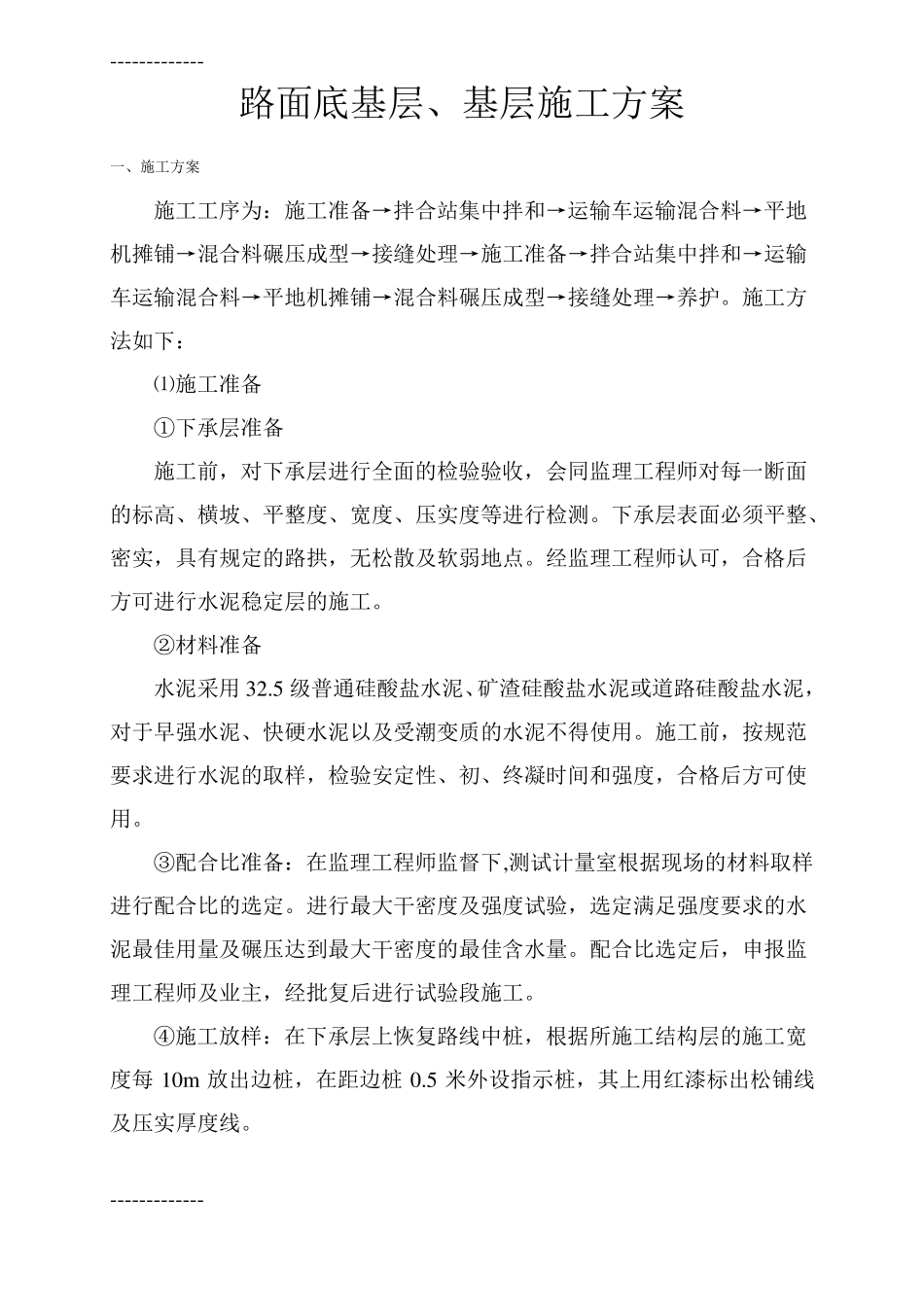

-------------路面底基层、基层施工方案一、施工方案施工工序为:施工准备→拌合站集中拌和→运输车运输混合料→平地机摊铺→混合料碾压成型→接缝处理→施工准备→拌合站集中拌和→运输车运输混合料→平地机摊铺→混合料碾压成型→接缝处理→养护
施工方法如下:⑴施工准备①下承层准备施工前,对下承层进行全面的检验验收,会同监理工程师对每一断面的标高、横坡、平整度、宽度、压实度等进行检测
下承层表面必须平整、密实,具有规定的路拱,无松散及软弱地点
经监理工程师认可,合格后方可进行水泥稳定层的施工
②材料准备水泥采用 32
5 级普通硅酸盐水泥、矿渣硅酸盐水泥或道路硅酸盐水泥,对于早强水泥、快硬水泥以及受潮变质的水泥不得使用
施工前,按规范要求进行水泥的取样,检验安定性、初、终凝时间和强度,合格后方可使用
③配合比准备:在监理工程师监督下,测试计量室根据现场的材料取样进行配合比的选定
进行最大干密度及强度试验,选定满足强度要求的水泥最佳用量及碾压达到最大干密度的最佳含水量
配合比选定后,申报监理工程师及业主,经批复后进行试验段施工
④施工放样:在下承层上恢复路线中桩,根据所施工结构层的施工宽度每 10m 放出边桩,在距边桩 0
5 米外设指示桩,其上用红漆标出松铺线及压实厚度线

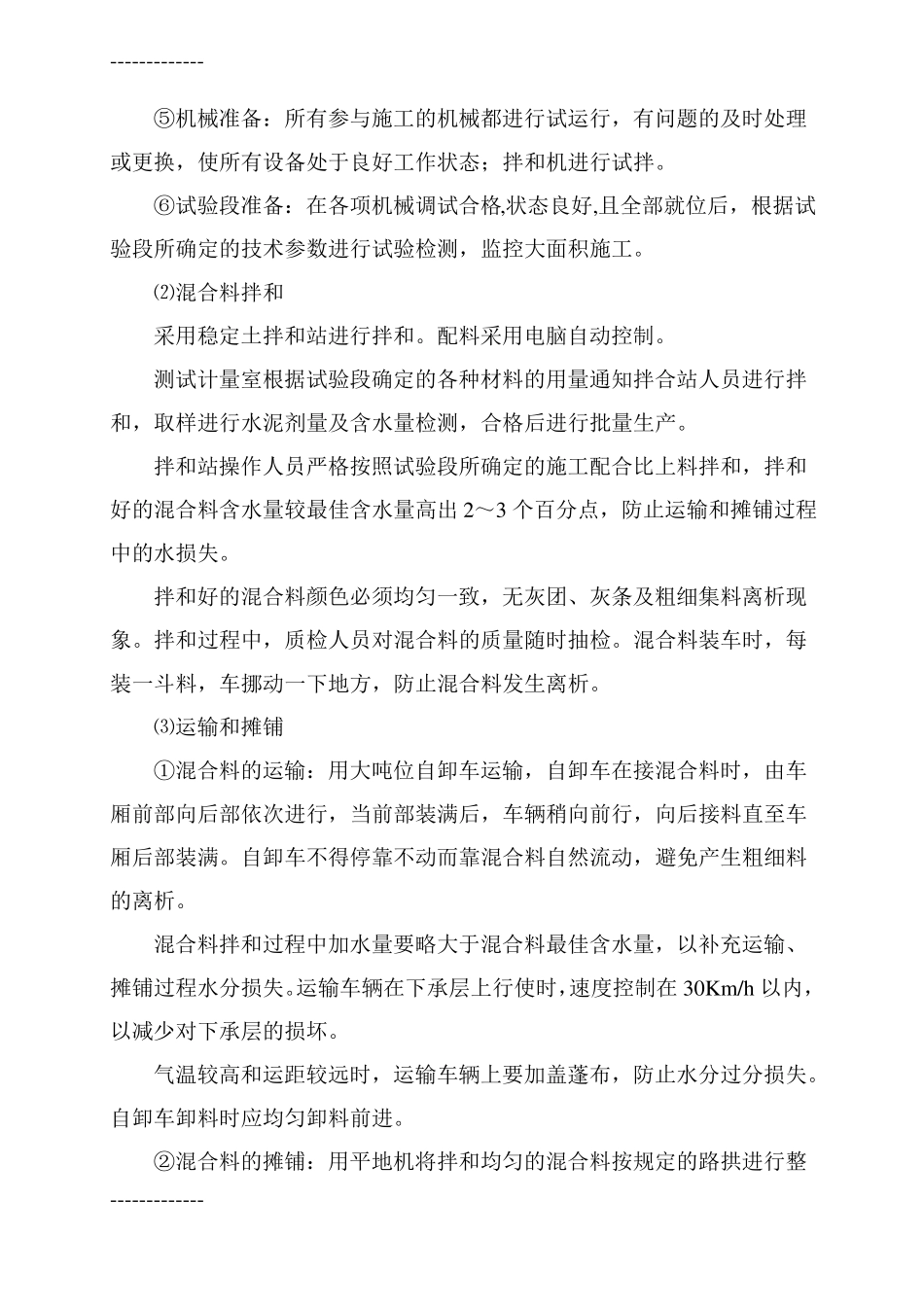

--------------------------⑤机械准备:所有参与施工的机械都进行试运行,有问题的及时处理或更换,使所有设备处于良好工作状态;拌和机进行试拌
⑥试验段准备:在各项机械调试合格,状态良好,且全部就位后,根据试验段所确定的技术参数进行试验检测,监控大面积施工
⑵混合料拌和采用稳定土拌和站进行拌和
配料采用电脑自动控制
测试计量室根据试验段确定的各种材料的用量通知拌合站人员进行拌和,取样进行水泥剂量及含水量检测,合格后进行批量生产

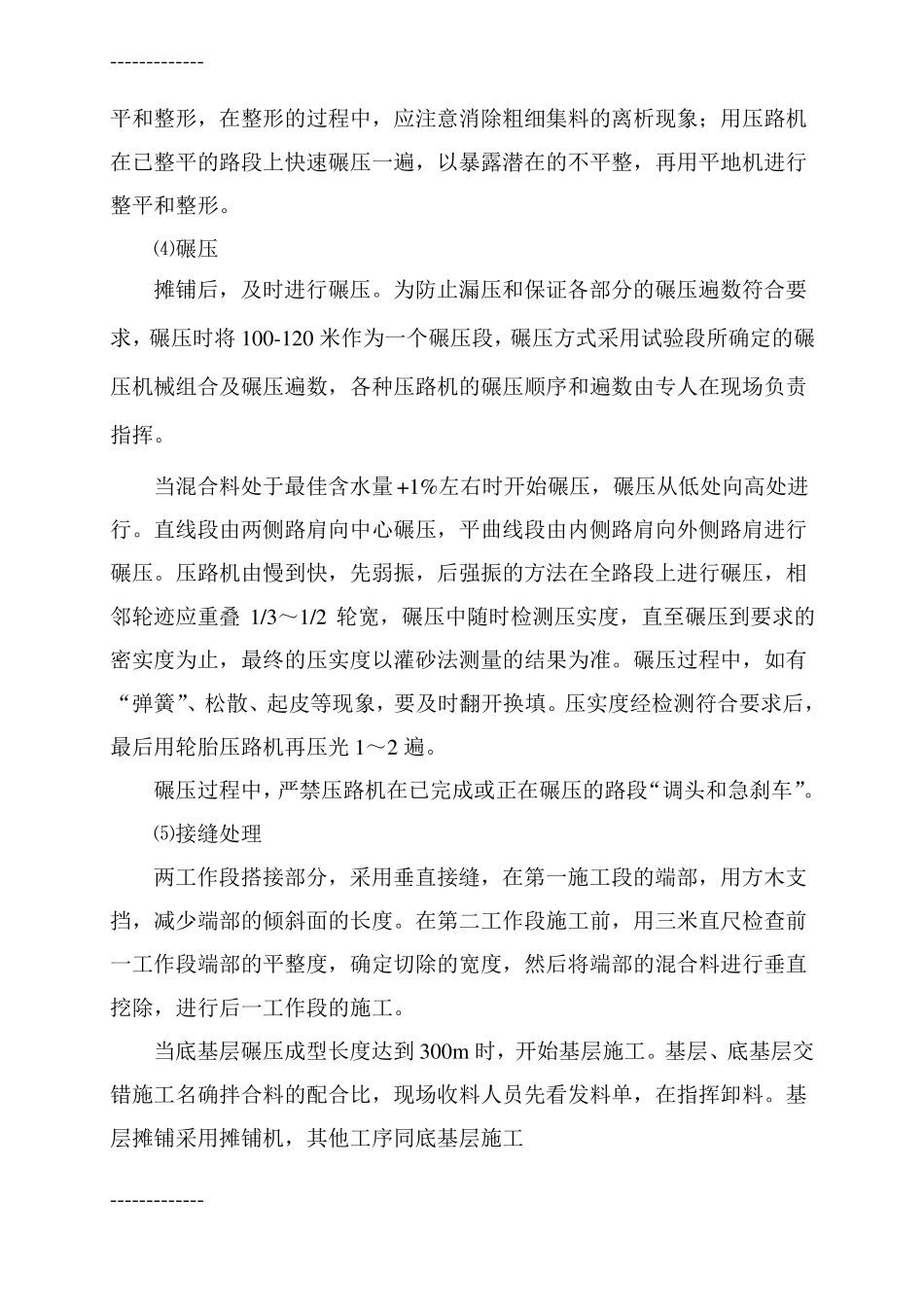

拌和站操作人员严格按照试验段所确定的施工配合比上料拌和,拌和
