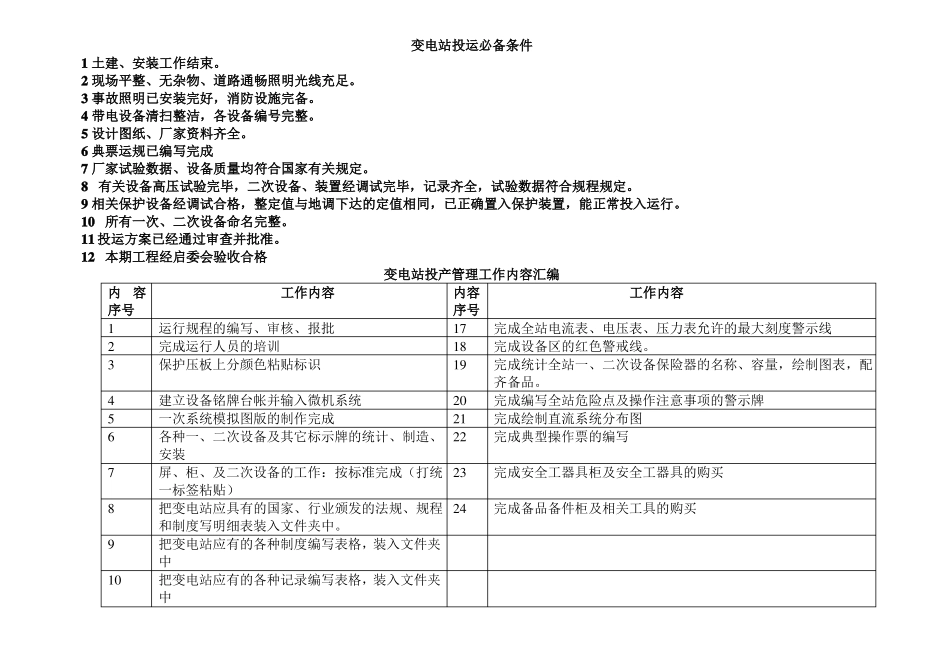

变电站投运必备条件1 土建、安装工作结束
2 现场平整、无杂物、道路通畅照明光线充足
3 事故照明已安装完好,消防设施完备
4 带电设备清扫整洁,各设备编号完整
5 设计图纸、厂家资料齐全
6 典票运规已编写完成7 厂家试验数据、设备质量均符合国家有关规定
8 有关设备高压试验完毕,二次设备、装置经调试完毕,记录齐全,试验数据符合规程规定
9 相关保护设备经调试合格,整定值与地调下达的定值相同,已正确置入保护装置,能正常投入运行
10 所有一次、二次设备命名完整
11 投运方案已经通过审查并批准

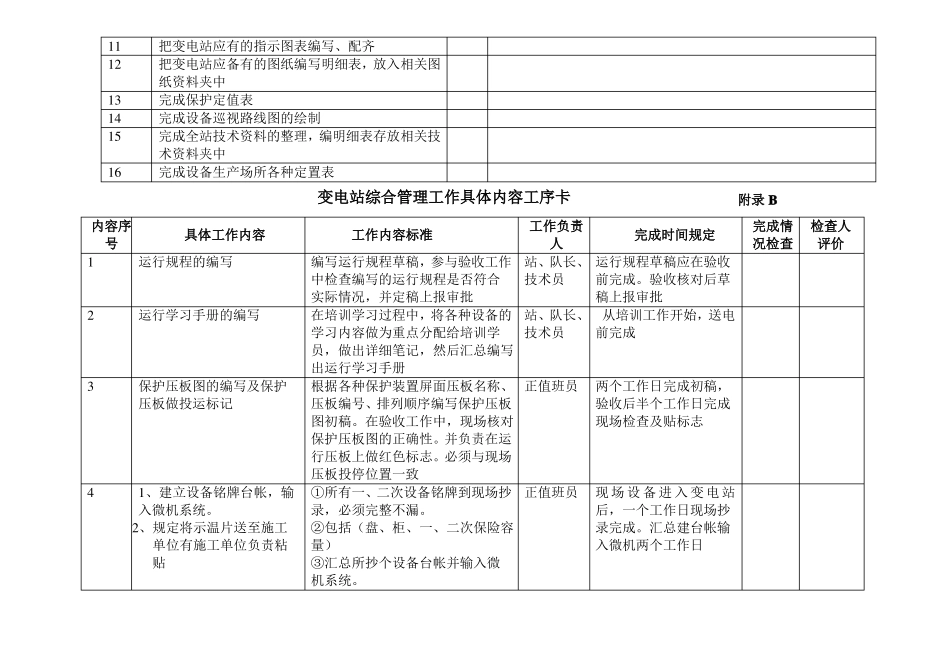

12 本期工程经启委会验收合格变电站投产管理工作内容汇编内容工作内容内容工作内容序号序号1运行规程的编写、审核、报批17完成全站电流表、电压表、压力表允许的最大刻度警示线2完成运行人员的培训18完成设备区的红色警戒线
3保护压板上分颜色粘贴标识19完成统计全站一、二次设备保险器的名称、容量,绘制图表,配齐备品
4建立设备铭牌台帐并输入微机系统20完成编写全站危险点及操作注意事项的警示牌5一次系统模拟图版的制作完成21完成绘制直流系统分布图6各种一、二次设备及其它标示牌的统计、制造、 22完成典型操作票的编写安装7屏、柜、及二次设备的工作:按标准完成(打统 23完成安全工器具柜及安全工器具的购买一标签粘贴)8把变电站应具有的国家、行业颁发的法规、规程 24完成备品备件柜及相关工具的购买和制度写明细表装入文件夹中

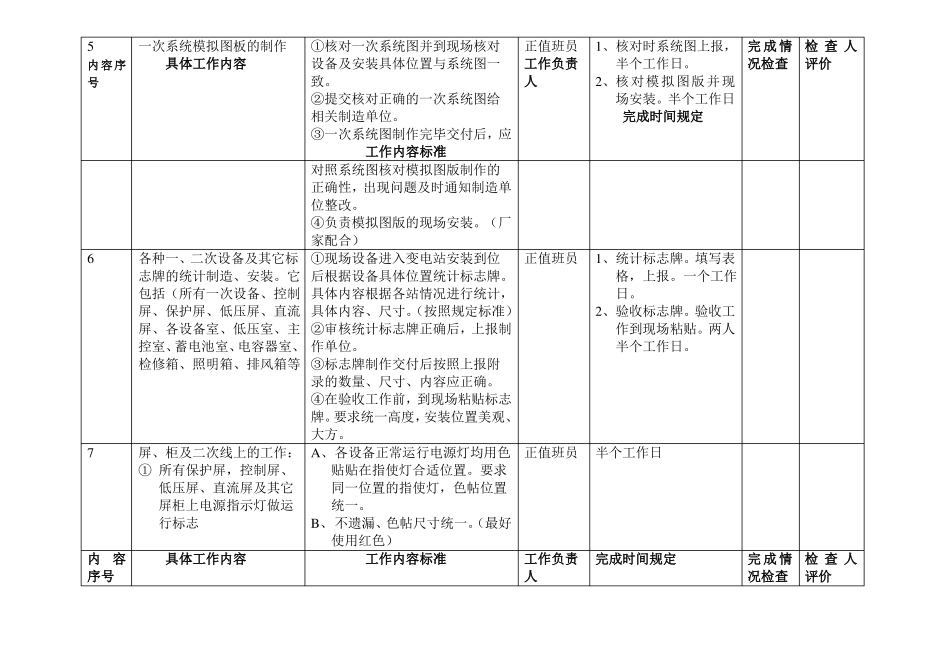

9把变电站应有的各种制度编写表格,装入文件夹中10把变电站应有的各种记录编写表格,装入文件夹中111213141516把变电站应有的指示图表编写、配齐把变电站应备有的图纸编写明细表,放入相关图纸资料夹中完成保护定值表完成设备巡视路线图的绘制完成全站技术资料的整理,编明细表存放相关技术资料夹中完成设备生产场所各种定置表变电站综合管理工作具体内容工序卡附录 B内容序具体工作内容号
