2施工平面布置和临时设施布置1
施匸平面布置及临时设施布置1
1 施工作业现场的布置原则由于施工现场用地紧张,办公区域、生活区域、施工区域布局采取分散布置原则
充分体现环保节能和人文相结合,临时设施布置按业主要求进行建设,标准统一,集中文明管理
坚持以人为本,服务于人的原则
为保证施工进度,临时道路布置保证物流畅通的原则
2 施工作业现场的规划1
1 施工现场临时道路布置及现场平面硬化主体施工阶段临时道路布置现场道路为临时施工道路,因此进入施工现场首先要按照现场平面布置图对现场临时施工道路进行施 L,施工临时道路布设原则保证大车的行走,并在 临时施工道路两侧布设临时排水沟,保证雨季施工道路的畅通
施工道路布置的要求(1)施工区内公共道路:修筑场内临时道路,并在整个施工期间负责道路 维护和管理,确保施丄区内公共道路按照晴雨天标准畅通无阻
(2)施工主干道临时道路的布置,进场道路利用现场两个入口到进入施工区,在施工区域内形成出入口连通的施工主干道,以利于施工
3 现场办公、生活、施工临时布置方案:1)现场办公甲方提供、生活区不在现场设置、施工区只布置生产临设,互不影响
2)在塔吊覆盖范围内的临建房屋一律做防护,防护形式为脚手架搭设单层30mm 乎木板
3)规划科学合理,保证满足现场施工、生活、办公的需要

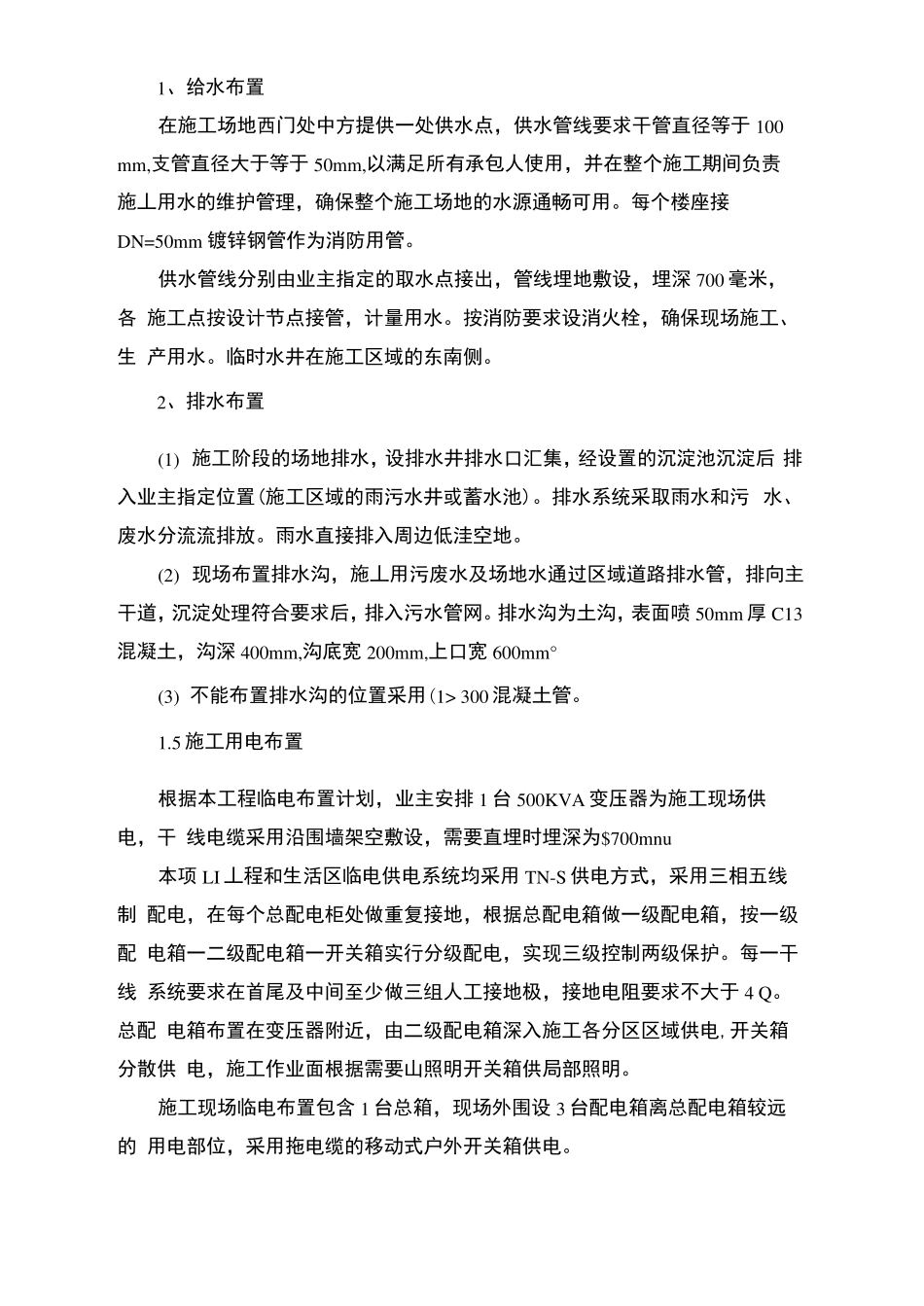

4 施工给、排水布置1、给水布置在施工场地西门处中方提供一处供水点,供水管线要求干管直径等于 100mm,支管直径大于等于 50mm,以满足所有承包人使用,并在整个施工期间负责施丄用水的维护管理,确保整个施工场地的水源通畅可用
每个楼座接DN=50mm 镀锌钢管作为消防用管
供水管线分别由业主指定的取水点接出,管线埋地敷设,埋深 700 毫米,各 施工点按设计节点接管,计量用水
按消防要求设消火栓,确保现场施工、生 产用水
临时水井在施工区域的东
