洞身开挖施工技术指导洞身开挖施工技术指导1、施工工序2、施工方法3、施工注意事项4、质检工艺流程、检查项目及标准5、工程质量通病防治洞身开挖施工技术指导(台阶法)1、施工工序台阶法:开挖上半断面,待开挖至一定长度后同时开挖下半断面,上、下半断面同时并进的施工方法
适用于Ⅳ级围岩的中小跨度隧道和 III 级围岩的大跨度隧道;对于Ⅳ级围岩的大跨度隧道可采用上下台阶留核心土法开挖

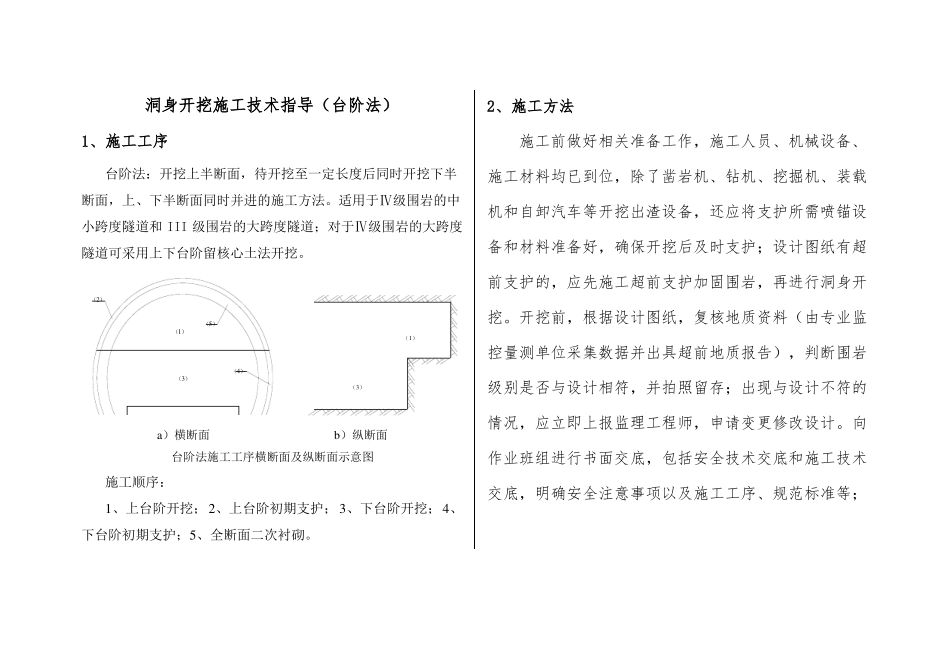

(2)(5)(1)(1)(4)(3)(3)a)横断面b)纵断面台阶法施工工序横断面及纵断面示意图施工顺序:1、上台阶开挖;2、上台阶初期支护; 3、下台阶开挖;4、下台阶初期支护;5、全断面二次衬砌
2、施工方法施工前做好相关准备工作,施工人员、机械设备、施工材料均已到位,除了凿岩机、钻机、挖掘机、装载机和自卸汽车等开挖出渣设备,还应将支护所需喷锚设备和材料准备好,确保开挖后及时支护;设计图纸有超前支护的,应先施工超前支护加固围岩,再进行洞身开挖
开挖前,根据设计图纸,复核地质资料(由专业监控量测单位采集数据并出具超前地质报告),判断围岩级别是否与设计相符,并拍照留存;出现与设计不符的情况,应立即上报监理工程师,申请变更修改设计
向作业班组进行书面交底,包括安全技术交底和施工技术交底,明确安全注意事项以及施工工序、规范标准等;测量放样出隧道中线、开挖轮廓线和高程,将数据书面交底给作业班组

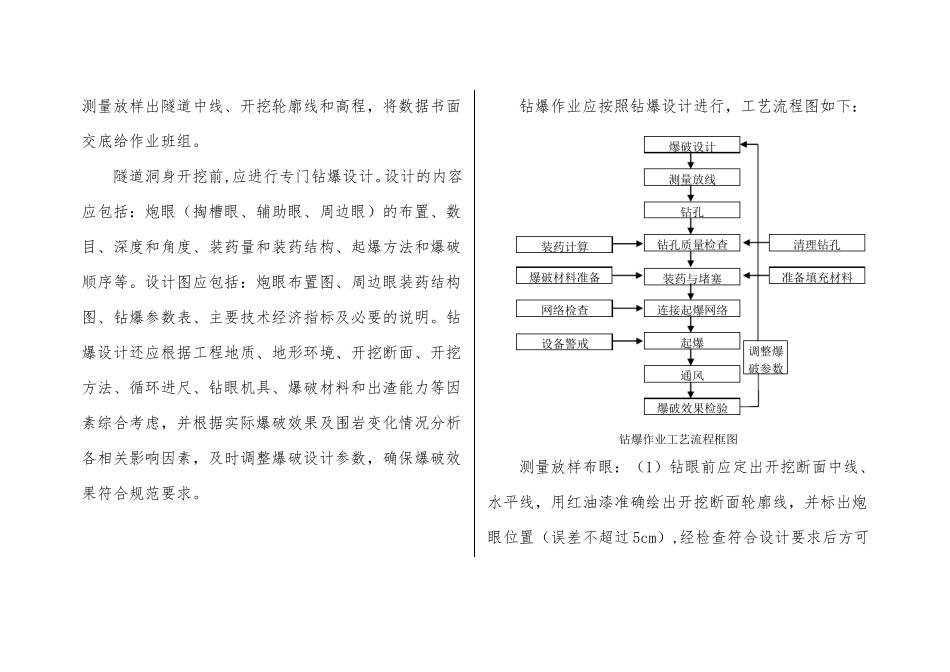

隧道洞身开挖前,应进行专门钻爆设计
设计的内容应包括:炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度和角度、装药量和装药结构、起爆方法和爆破顺序等
设计图应包括:炮眼布置图、周边眼装药结构图、钻爆参数表、主要技术经济指标及必要的说明
钻爆设计还应根据工程地质、地形环境、开挖断面、开挖方法、循环进尺、钻眼机具、爆破材料和出渣能力等因素综合考虑,并根据实际爆破效果及围岩变化情况分析各相关影响因素,及时调整爆破设计参数,确
