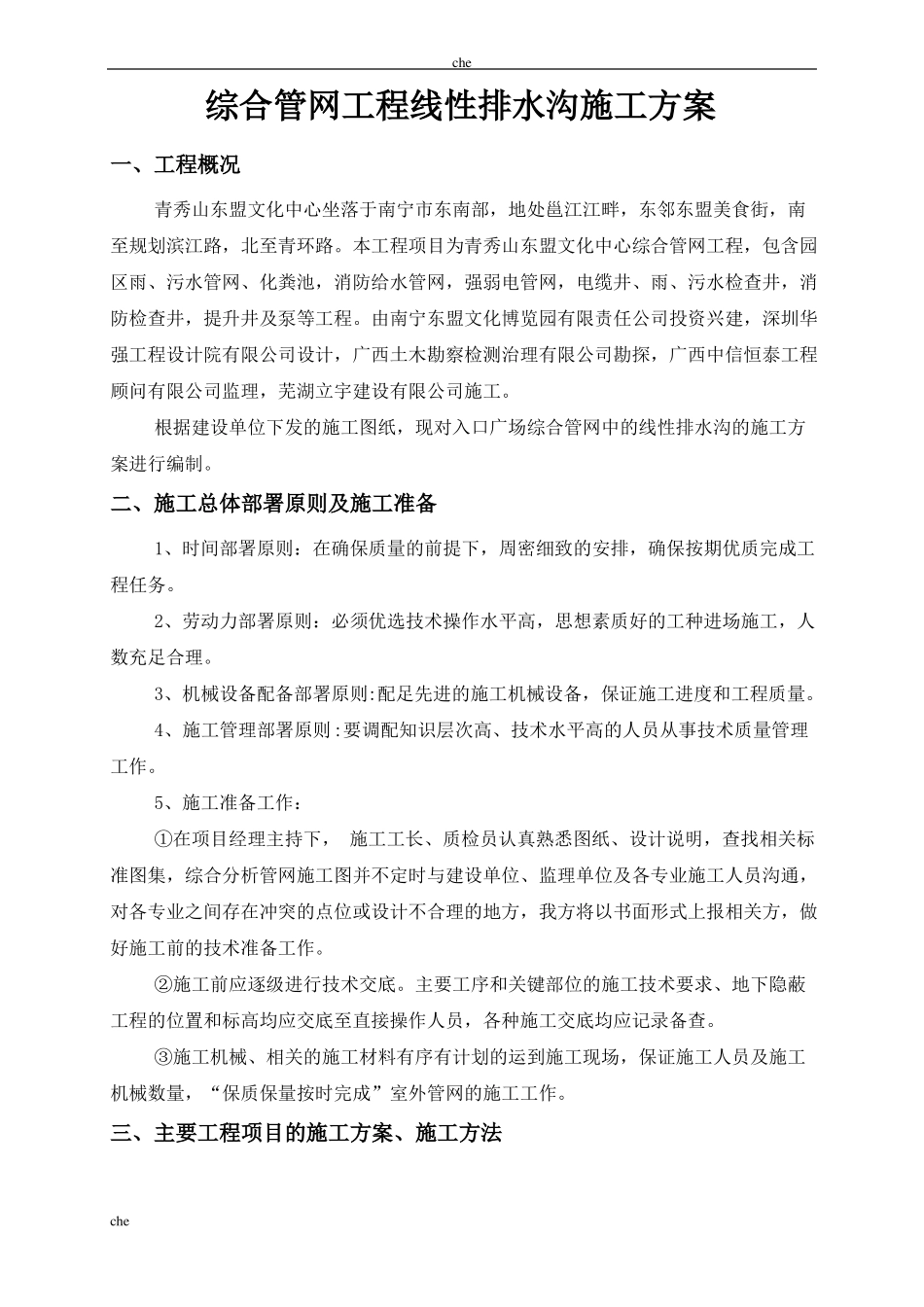

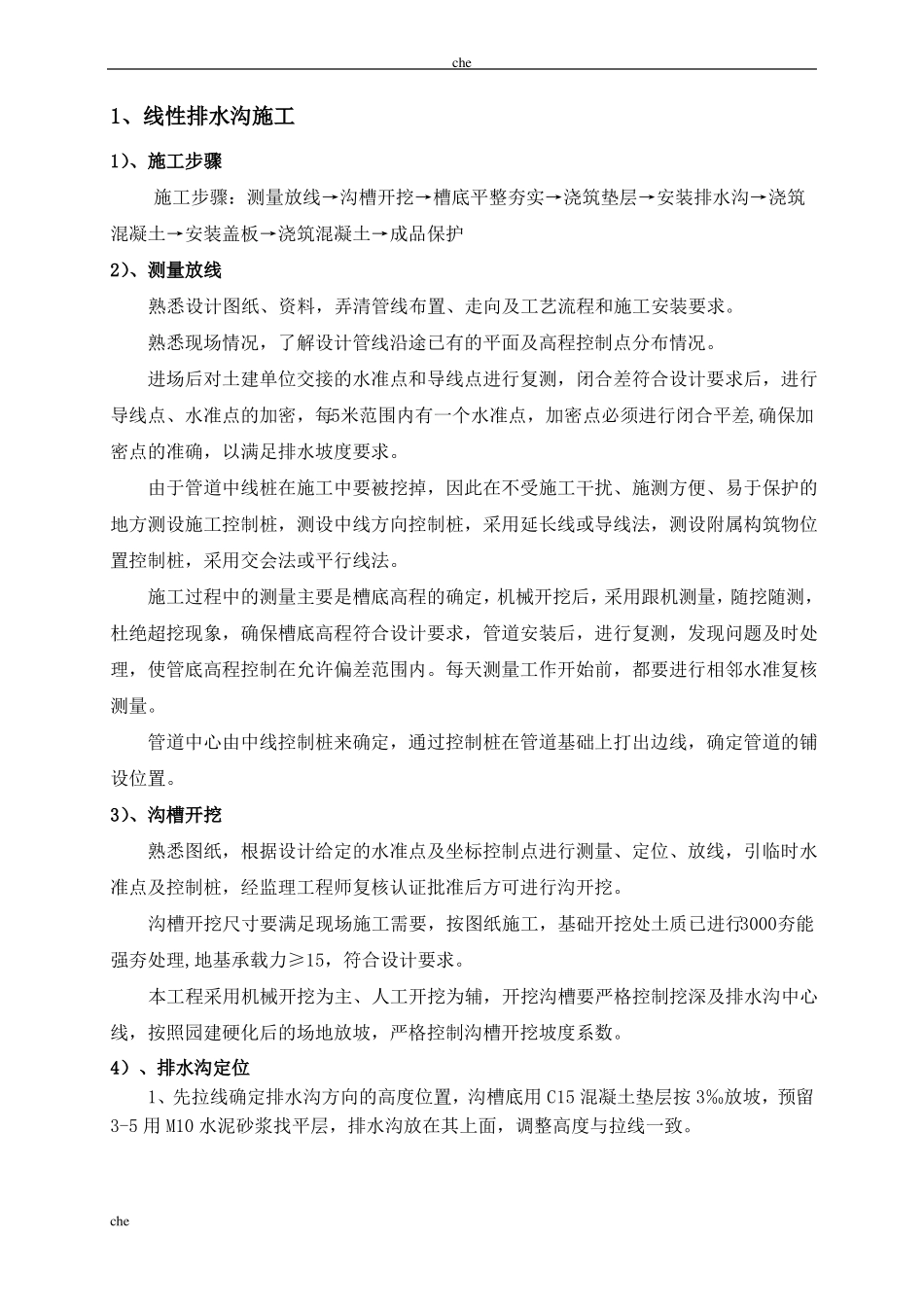

che芜湖立宇建设有限公司青秀山东盟文化中心综合管网工程线性排水沟施工方案编 制 人:编制单位:芜湖立宇建设有限公司审 批 人:编制日期:二零一六年一月cheche综合管网工程线性排水沟施工方案一、工程概况青秀山东盟文化中心坐落于南宁市东南部,地处邕江江畔,东邻东盟美食街,南至规划滨江路,北至青环路。本工程项目为青秀山东盟文化中心综合管网工程,包含园区雨、污水管网、化粪池,消防给水管网,强弱电管网,电缆井、雨、污水检查井,消防检查井,提升井及泵等工程。由南宁东盟文化博览园有限责任公司投资兴建,深圳华强工程设计院有限公司设计,广西土木勘察检测治理有限公司勘探,广西中信恒泰工程顾问有限公司监理,芜湖立宇建设有限公司施工。根据建设单位下发的施工图纸,现对入口广场综合管网中的线性排水沟的施工方案进行编制。二、施工总体部署原则及施工准备1、时间部署原则:在确保质量的前提下,周密细致的安排,确保按期优质完成工程任务。2、劳动力部署原则:必须优选技术操作水平高,思想素质好的工种进场施工,人数充足合理。3、机械设备配备部署原则:配足先进的施工机械设备,保证施工进度和工程质量。4、施工管理部署原则:要调配知识层次高、技术水平高的人员从事技术质量管理工作。5、施工准备工作:①在项目经理主持下, 施工工长、质检员认真熟悉图纸、设计说明,查找相关标准图集,综合分析管网施工图并不定时与建设单位、监理单位及各专业施工人员沟通,对各专业之间存在冲突的点位或设计不合理的地方,我方将以书面形式上报相关方,做好施工前的技术准备工作。②施工前应逐级进行技术交底。主要工序和关键部位的施工技术要求、地下隐蔽工程的位置和标高均应交底至直接操作人员,各种施工交底均应记录备查。③施工机械、相关的施工材料有序有计划的运到施工现场,保证施工人员及施工机械数量,“保质保量按时完成”室外管网的施工工作。三、主要工程项目的施工方案、施工方法cheche1、线性排水沟施工1)、施工步骤施工步骤:测量放线→沟槽开挖→槽底平整夯实→浇筑垫层→安装排水沟→浇筑混凝土→安装盖板→浇筑混凝土→成品保护2)、测量放线熟悉设计图纸、资料,弄清管线布置、走向及工艺流程和施工安装要求。熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。进场后对土建单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每5米范围内有一个水准点,...
