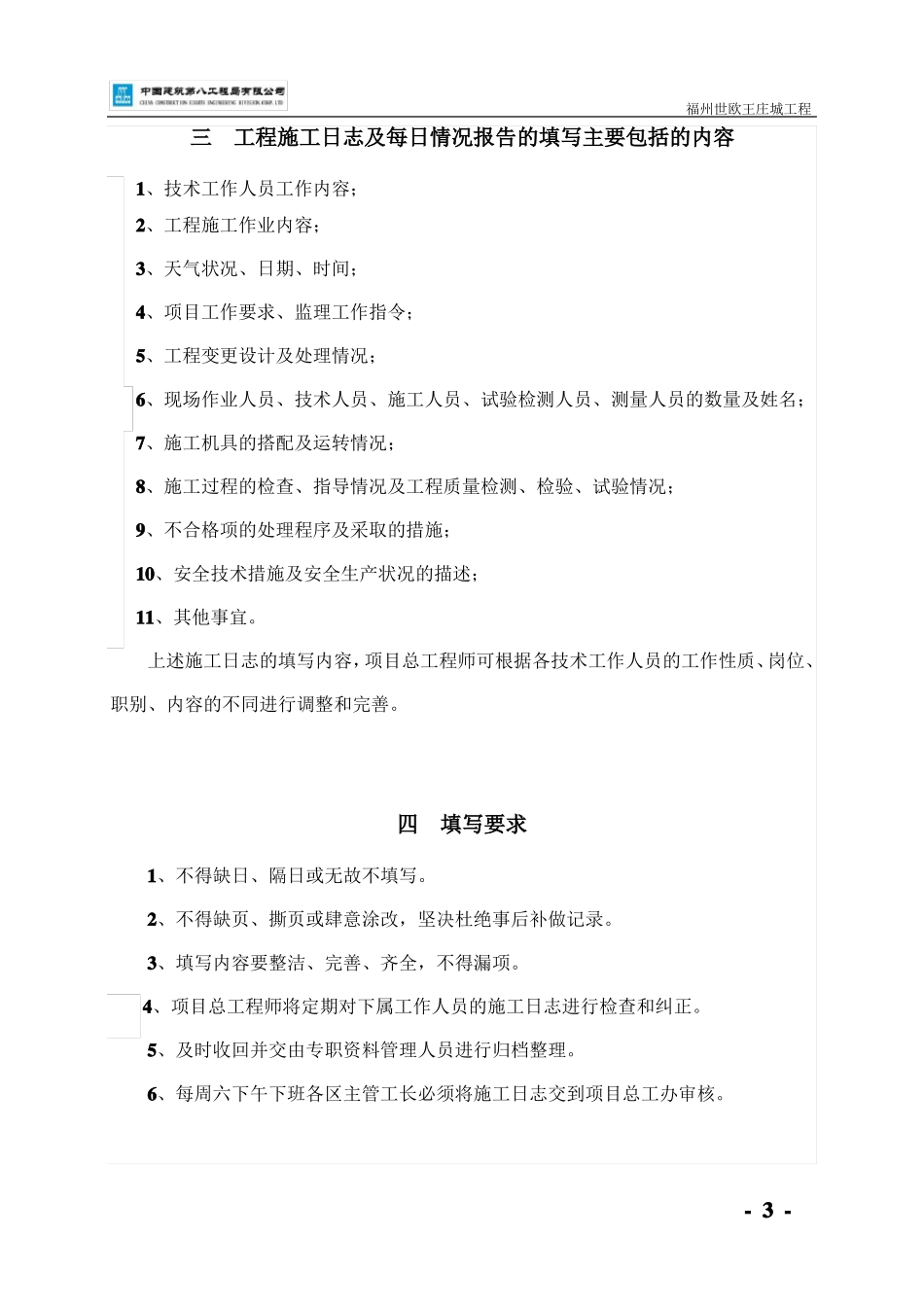

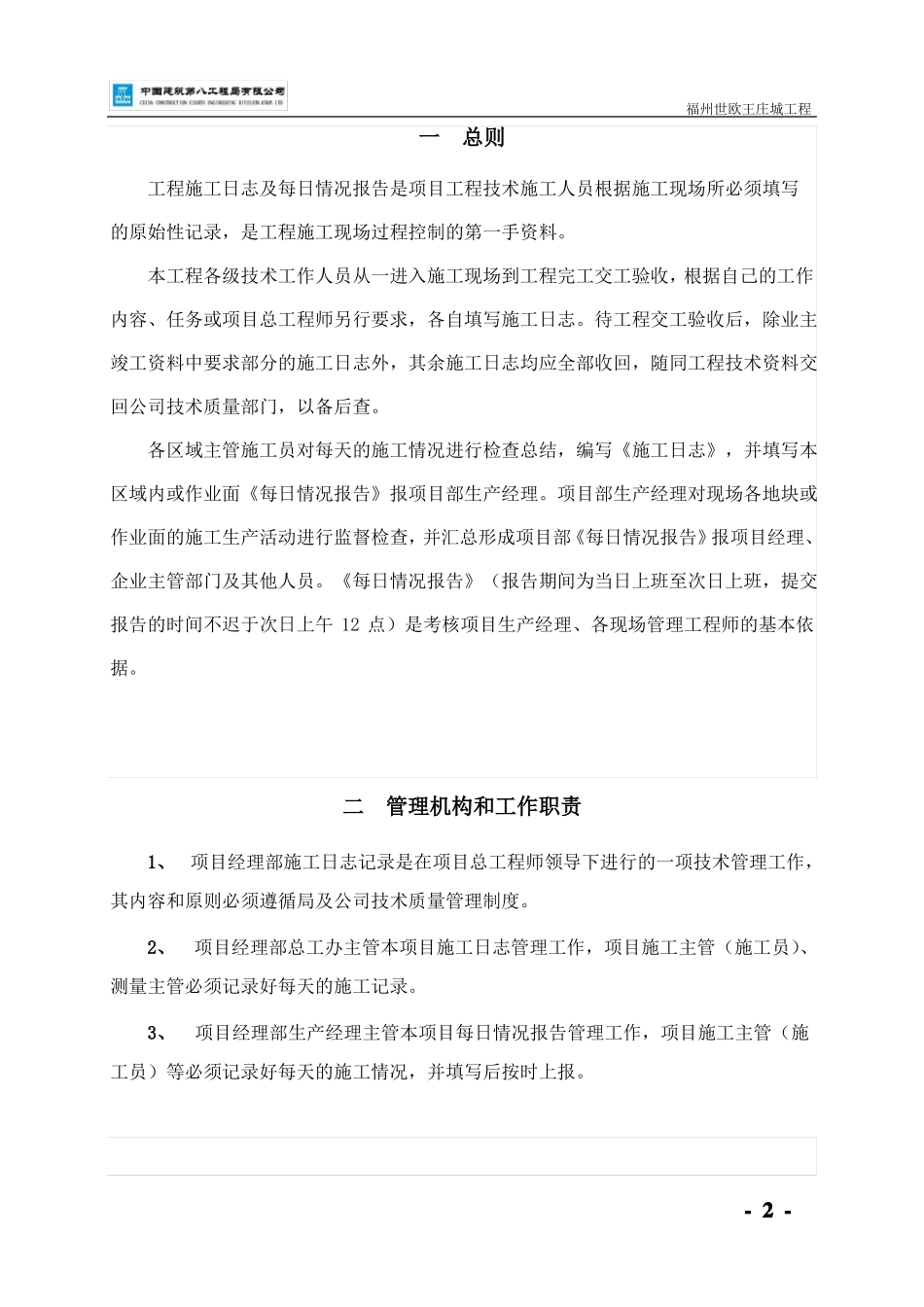

福州世欧王庄城工程中国建筑第八工程局有限公司福州世欧·王庄城项目《施工日志》《每日情况报告》管理制度版本:第一版编制单位:福州世欧.王庄城项目编制:审核:批准:日期:2011 年 3 月 1 日- 1 -福州世欧王庄城工程一总则工程施工日志及每日情况报告是项目工程技术施工人员根据施工现场所必须填写的原始性记录,是工程施工现场过程控制的第一手资料。本工程各级技术工作人员从一进入施工现场到工程完工交工验收,根据自己的工作内容、任务或项目总工程师另行要求,各自填写施工日志。待工程交工验收后,除业主竣工资料中要求部分的施工日志外,其余施工日志均应全部收回,随同工程技术资料交回公司技术质量部门,以备后查。各区域主管施工员对每天的施工情况进行检查总结,编写《施工日志》,并填写本区域内或作业面《每日情况报告》报项目部生产经理。项目部生产经理对现场各地块或作业面的施工生产活动进行监督检查,并汇总形成项目部《每日情况报告》报项目经理、企业主管部门及其他人员。《每日情况报告》(报告期间为当日上班至次日上班,提交报告的时间不迟于次日上午 12 点)是考核项目生产经理、各现场管理工程师的基本依据。二管理机构和工作职责1、 项目经理部施工日志记录是在项目总工程师领导下进行的一项技术管理工作,其内容和原则必须遵循局及公司技术质量管理制度。2、项目经理部总工办主管本项目施工日志管理工作,项目施工主管(施工员)、测量主管必须记录好每天的施工记录。3、项目经理部生产经理主管本项目每日情况报告管理工作,项目施工主管(施工员)等必须记录好每天的施工情况,并填写后按时上报。- 2 -福州世欧王庄城工程三工程施工日志及每日情况报告的填写主要包括的内容1、技术工作人员工作内容;2、工程施工作业内容;3、天气状况、日期、时间;4、项目工作要求、监理工作指令;5、工程变更设计及处理情况;6、现场作业人员、技术人员、施工人员、试验检测人员、测量人员的数量及姓名;7、施工机具的搭配及运转情况;8、施工过程的检查、指导情况及工程质量检测、检验、试验情况;9、不合格项的处理程序及采取的措施;10、安全技术措施及安全生产状况的描述;11、其他事宜。上述施工日志的填写内容,项目总工程师可根据各技术工作人员的工作性质、岗位、职别、内容的不同进行调整和完善。四填写要求1、不得缺日、隔日或无故不填写。2、不得缺页、撕页或肆意涂改,坚决杜绝事后补做记录。3、填写...
