青岛**建设集团有限公司施工方案医学教育综合楼工程临建加固施工方案批准:审核:编制:青岛**建设集团有限公司二O一六年六月青岛**建设集团有限公司施工方案一、工程概况医学教育综合楼工程,位于青岛市崂山区宁德路 1 号青岛大学校园内,建筑面积 51608
37 ㎡,建筑层数地下一层,地上结构划分为六部分,A#14 层,B#5 层,C#16 层,D#4 层,E#11 层,F#12 层,建筑总高度 70
施工现场管理人员办公楼及生活区工人宿舍采用彩钢板活动板房
根据现场临设施布置图,办公楼1 栋 2 层板房,生活区宿舍共计6 幢 2 层板房
同时,施工现场根据需要,分别搭设彩钢板标养室、工具房、门卫等活动板房
二、加固措施方案青岛市地处东南沿海地带,在夏秋季节,台风登陆的概率较大,本工程地处宁德路市区地段,对于临设活动板房(生活区、办公区与施工现场),需考虑在台风来临前,进行防台风加固,确保在暴雨及台风天气来临之际,活动板房的整体安全性
活动板房的具体加固做法为:在板房屋面,采用φ48×3
5 钢管,横向每 3
64m 一道,纵向在屋面顶部、坡屋面中部及屋面檐口处各一道,采用扣件搭设钢管网格架,在板房四角部位,及纵向两侧边中部,采用地锚与地面拉结加固,拉结采用φ7
7 钢丝绳进行拉结加固,钢丝绳拉结时必须拉紧(采用葫芦拉紧,或采用 M12 花篮螺栓调节拉紧)
拉结钢丝绳两端两侧各拉结一道,中间每侧每 7
28m 拉结一道
地锚选用毛石混凝土,尺寸为 0

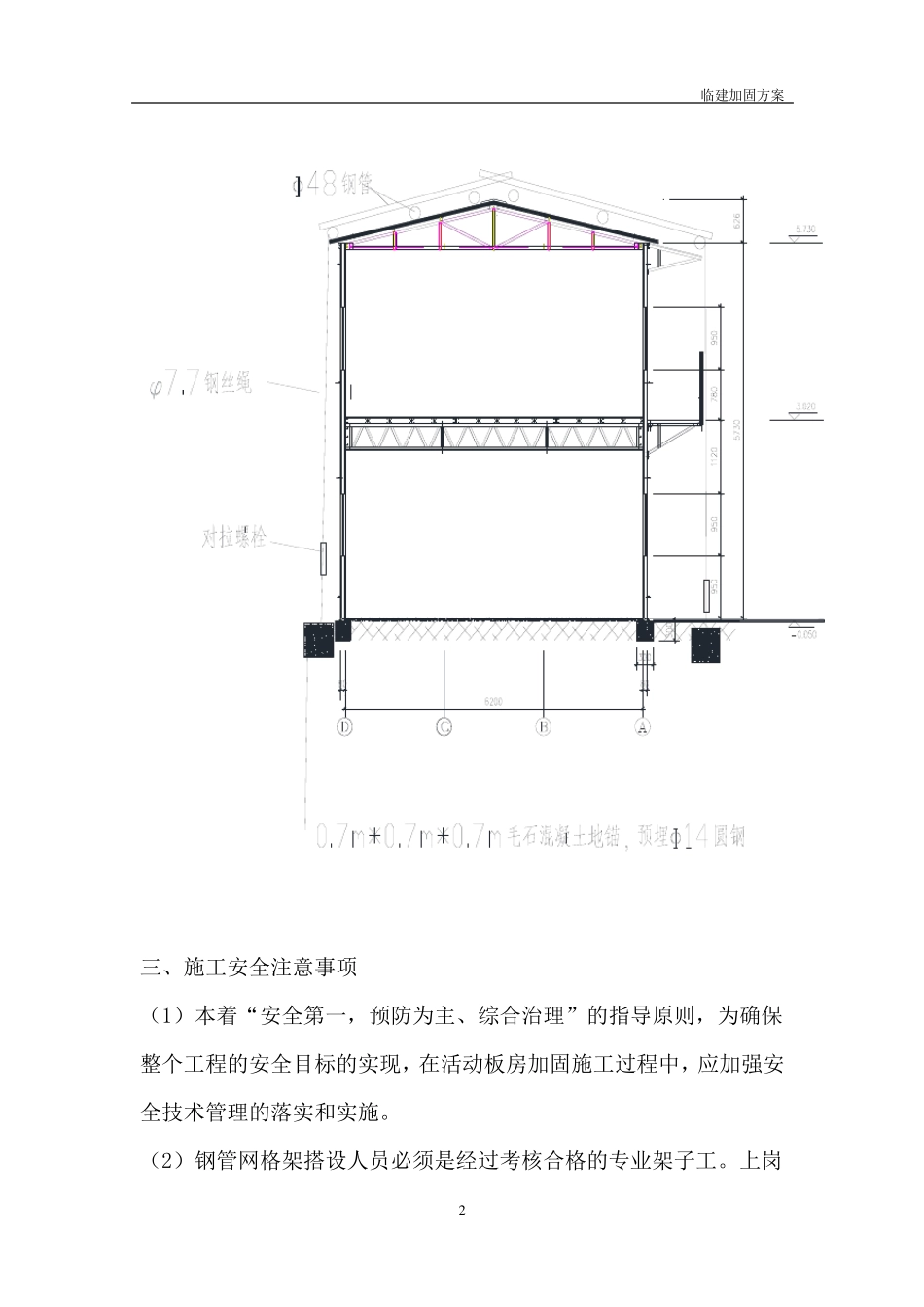

详见下图:1临建加固方案三、施工安全注意事项(1)本着“安全第一,预防为主、综合治理”的指导原则,为确保整个工程的安全目标的实现,在活动板房加固施工过程中,应加强安全技术管理的落实和实施
(2)钢管网格架搭设人员必须是经过考核合格的专业架子工
上岗2临建加固方案人员应进行体检,合格者方可持证
