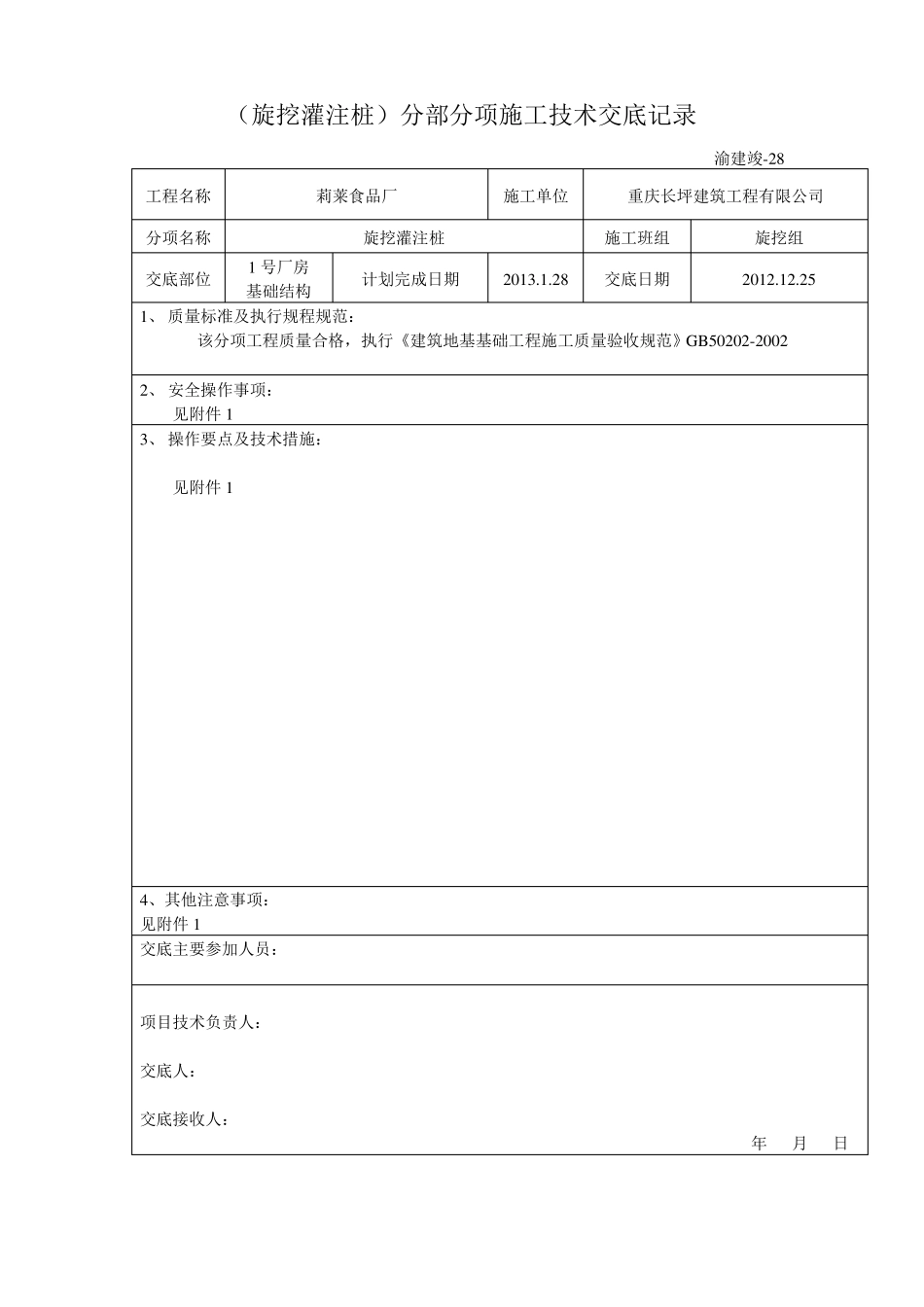

(旋挖灌注桩)分部分项施工技术交底记录渝建竣-28工程名称分项名称交底部位1 号厂房基础结构莉莱食品厂旋挖灌注桩计划完成日期2013
28施工单位重庆长坪建筑工程有限公司施工班组交底日期旋挖组2012

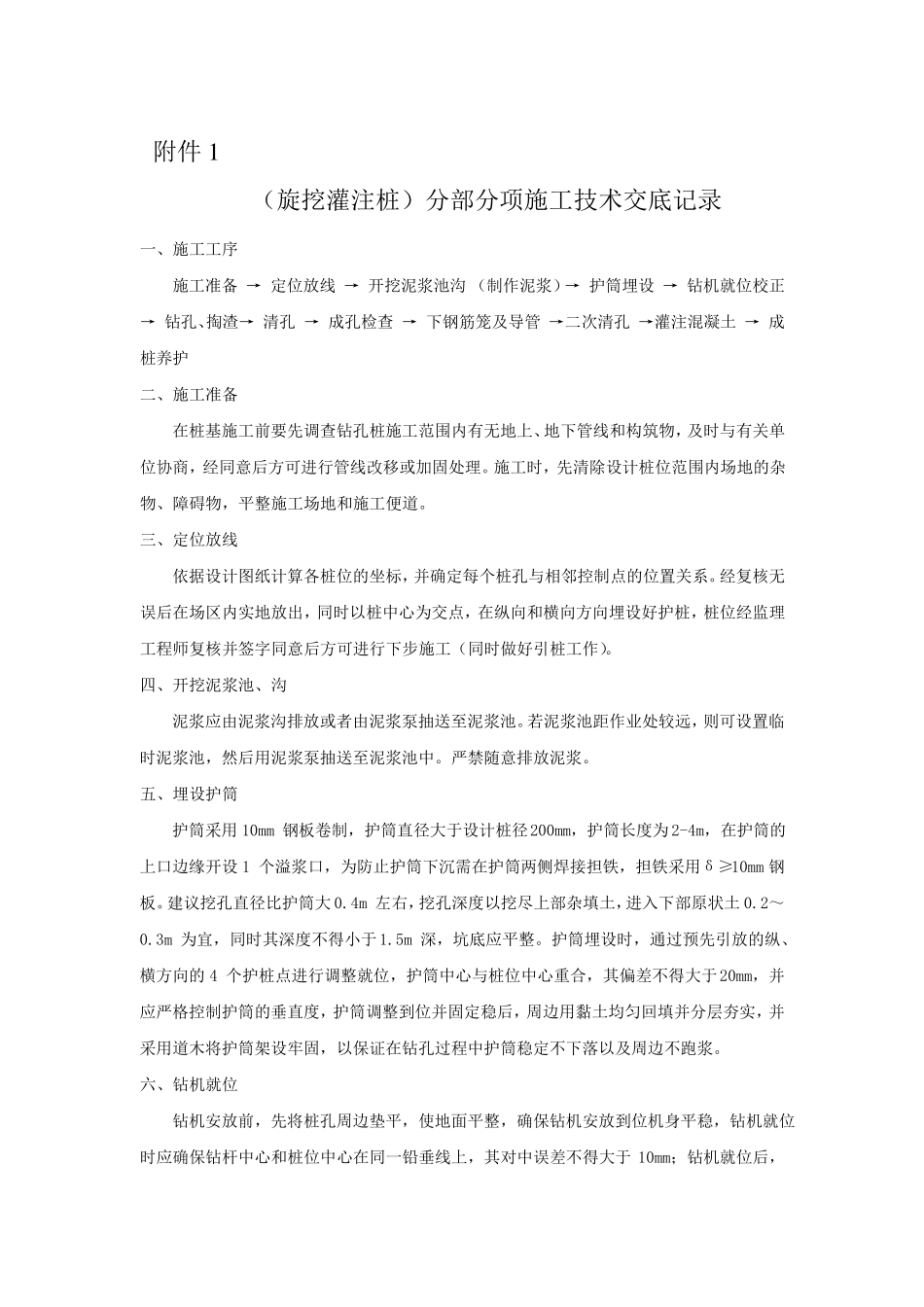

251、 质量标准及执行规程规范:该分项工程质量合格,执行《建筑地基基础工程施工质量验收规范》GB50202-20022、 安全操作事项:见附件 13、 操作要点及技术措施:见附件 14、其他注意事项:见附件 1交底主要参加人员:项目技术负责人:交底人:交底接收人:年月日附件 1(旋挖灌注桩)分部分项施工技术交底记录一、施工工序施工准备 → 定位放线 → 开挖泥浆池沟 (制作泥浆)→ 护筒埋设 → 钻机就位校正→ 钻孔、掏渣→ 清孔 → 成孔检查 → 下钢筋笼及导管 →二次清孔 →灌注混凝土 → 成桩养护二、施工准备在桩基施工前要先调查钻孔桩施工范围内有无地上、地下管线和构筑物,及时与有关单位协商,经同意后方可进行管线改移或加固处理
施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道
三、定位放线依据设计图纸计算各桩位的坐标,并确定每个桩孔与相邻控制点的位置关系
经复核无误后在场区内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后方可进行下步施工(同时做好引桩工作)
四、开挖泥浆池、沟泥浆应由泥浆沟排放或者由泥浆泵抽送至泥浆池
若泥浆池距作业处较远,则可设置临时泥浆池,然后用泥浆泵抽送至泥浆池中
严禁随意排放泥浆
五、埋设护筒护筒采用 10mm 钢板卷制,护筒直径大于设计桩径200mm,护筒长度为 2-4m,在护筒的上口边缘开设 1 个溢浆口,为防止护筒下沉需在护筒两侧焊接担铁,担铁采用δ≥10mm 钢板
建议挖孔直径比护筒大 0

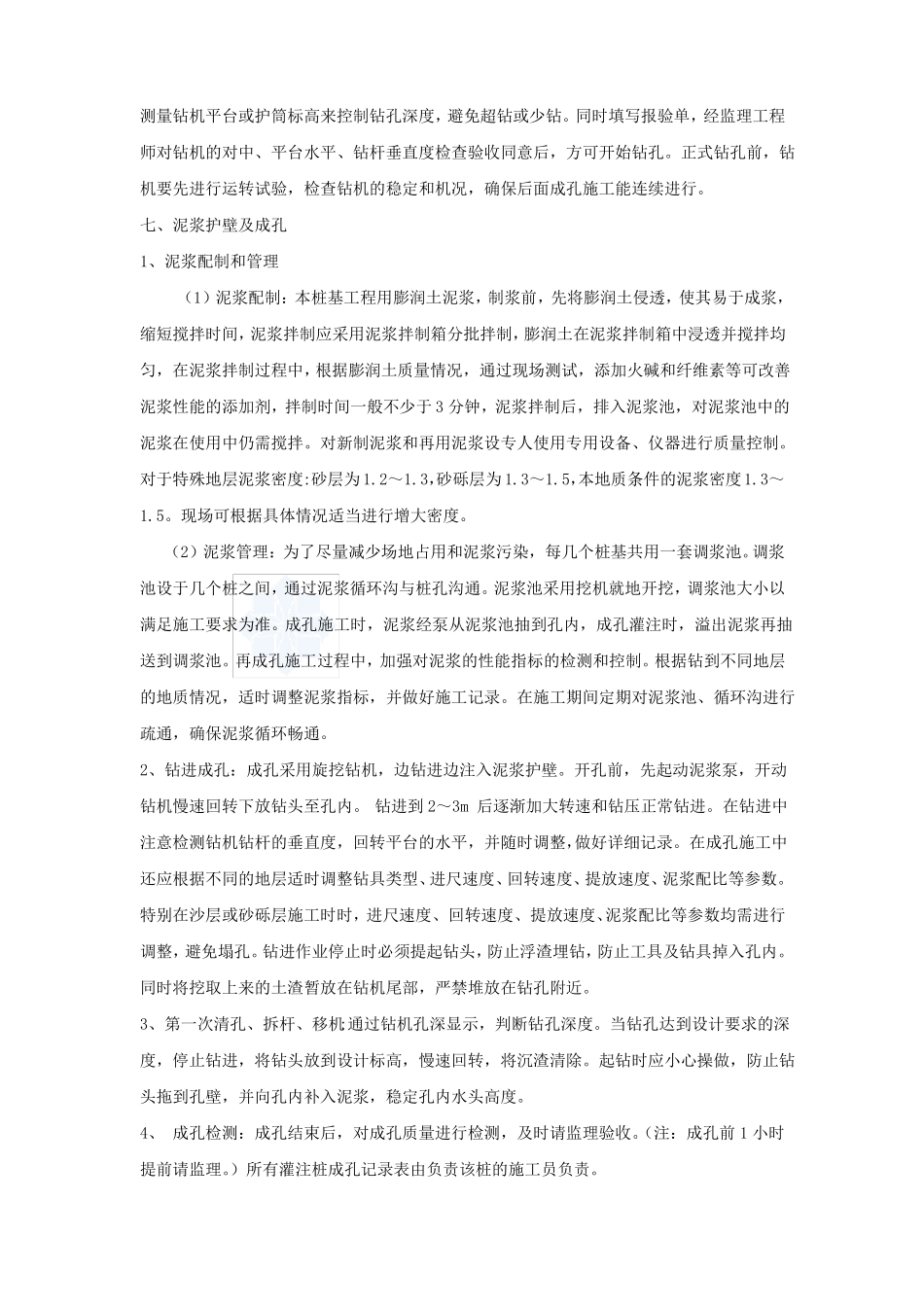

4m 左右,挖孔深度以挖尽上部杂填土,进入下部原状土 0
