大红山矿业400 万 t/a 采矿工程生产持续西部采切工程光面爆破施工设计编制:审核:批准:工程承包二 o 一七年三月一、光面爆破1
光爆眼和底眼外倾角为 1〜2°,其外斜率不得大于50mm/m,眼底不超出开挖轮廓线 100mm,最大不超过 150mm
光爆孔要平行于设计巷道轴线,以保持下一轮爆破之间剖面的连续性
炮孔间距为 600mm〜700mm,光爆层厚度为700mm〜800mm
根据围岩不同性质调整装药参数进行不耦合装药,周边炮孔同段起爆,使裂隙沿炮孔联线发展,形成光面

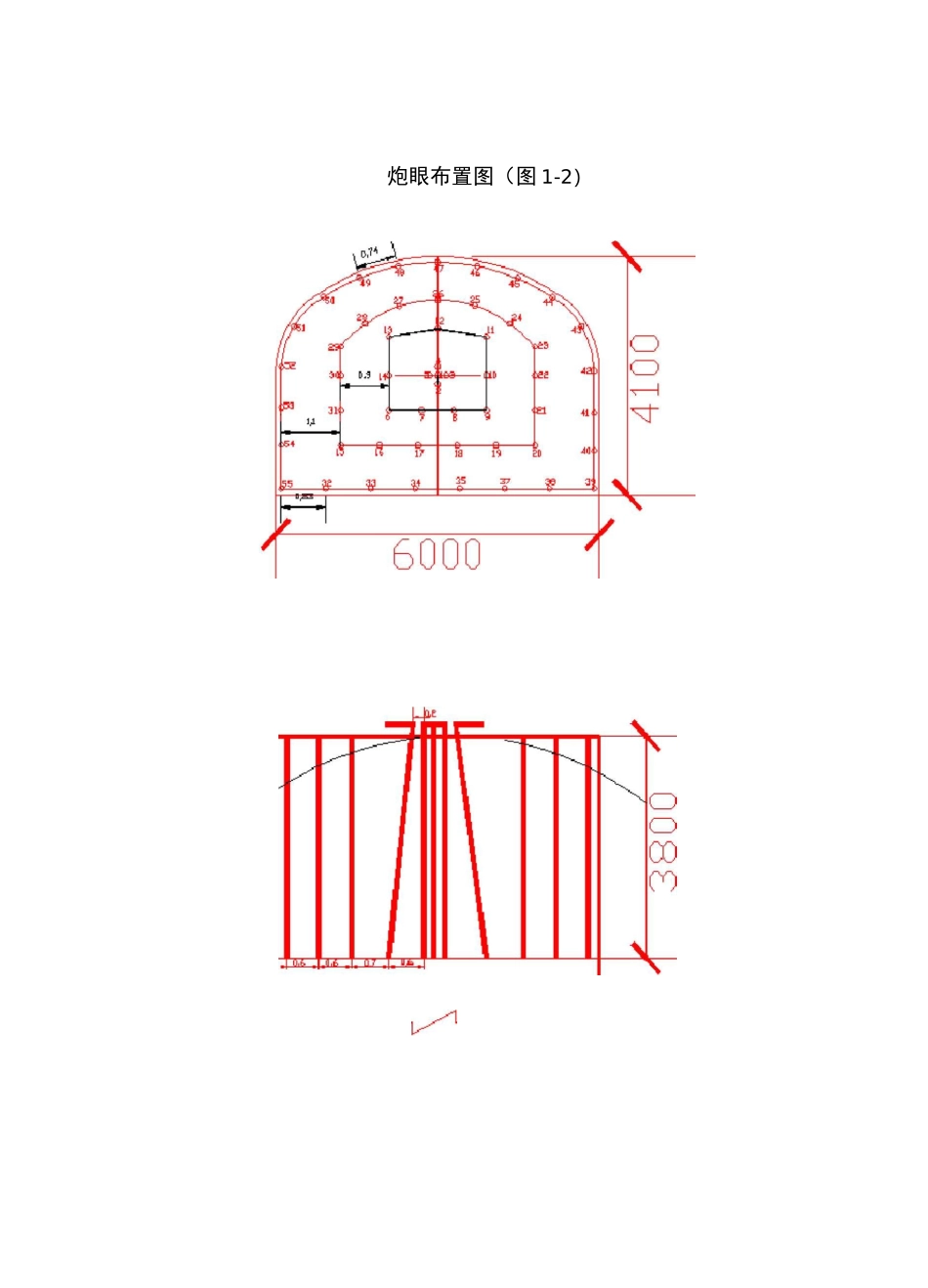

炮眼布置图(图 1-1)炮眼布置图(图 1-2)炮眼布置图(图 1-3)——
、sL斤・1111|・时・|・UU・|二、凿岩要求1、全断面一次成形掘进采用采用桶形直线掏槽,掏槽眼、底眼深3m,其余眼深均为 2
8m,孔径 45mm,炮眼利用率 85%,循环进尺 2
2、凿岩作业前检查巷道中腰线,在工作面上标定出中线、巷道轮廓线和炮眼位置,并检查上一炮爆破效果
如果上一炮有超欠挖,根据实际情况适当调整炮眼位置、增减炮眼数量和调整部分炮眼角度,在欠挖处标定出补眼位置,处理欠挖
光爆眼和底眼布置在巷道轮廓线上
3、凿岩作业,严格按照标定的炮眼位置开孔,炮眼方向严格平行于设计巷道轴线,控制炮孔方向,确保炮孔平行,并保证炮孔角度和深度
掏槽眼眼口间距误差和眼底间距误差不得大于 50mm,辅助眼眼口排距和行距误差不得大于 50mm
4、当作业面凹凸较大时,按实际情况调整炮眼深度,并相应调整装药量,力求除掏槽眼外的所有炮眼底在同一垂直面上5、凿岩顺序一般为:底孔 f 掏槽孔 f 辅助孔 f 光爆孔
底孔打好后,空口插入胶管,以防止碎石进入
6、严格按照设计的巷道断面设计尺寸和要求施工,掘好的巷道尺寸要等于或超过设计要求,掘好的底板标高偏离规定的位置不得超过设计规定的的正负 150mm,掘进中心
