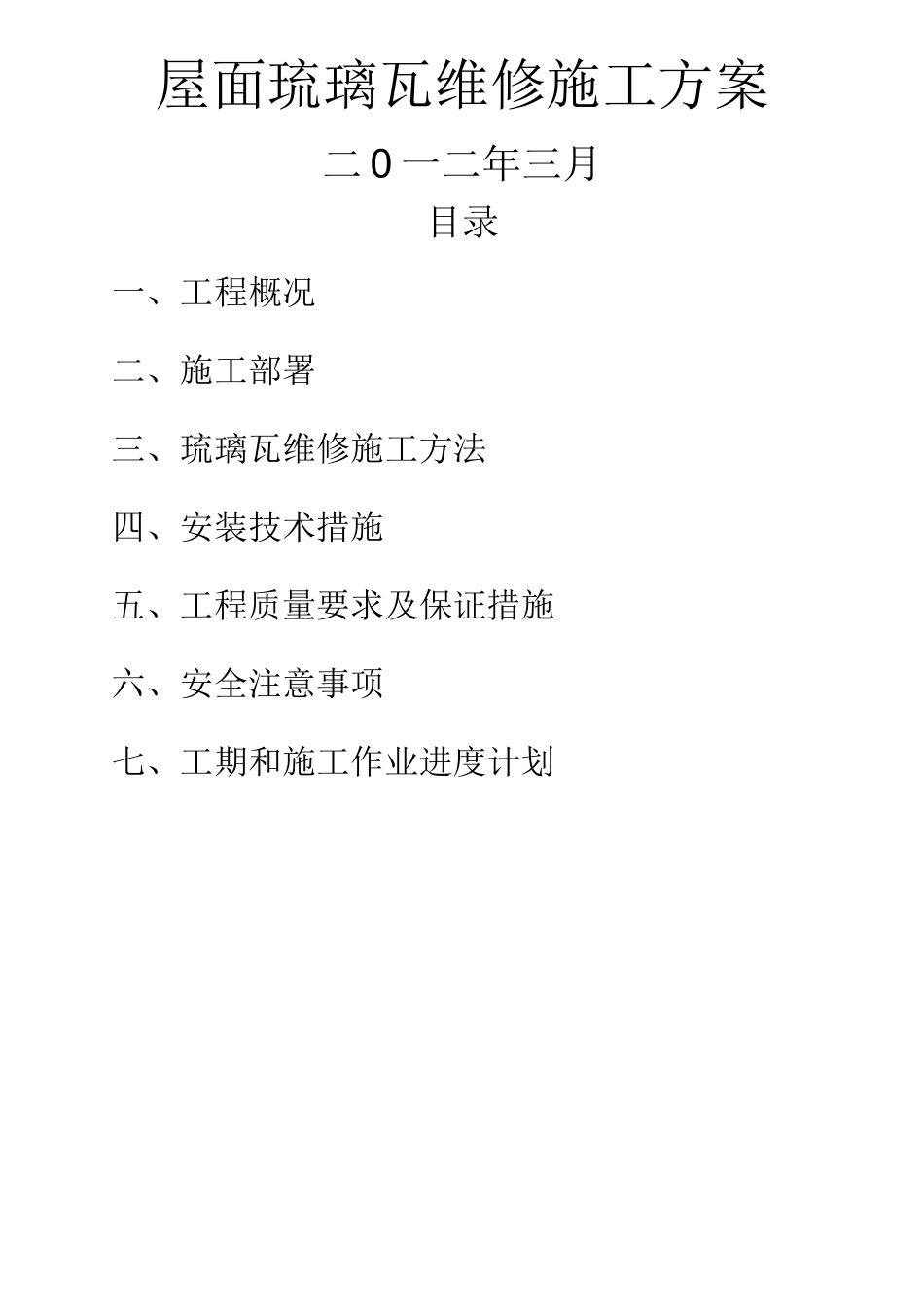

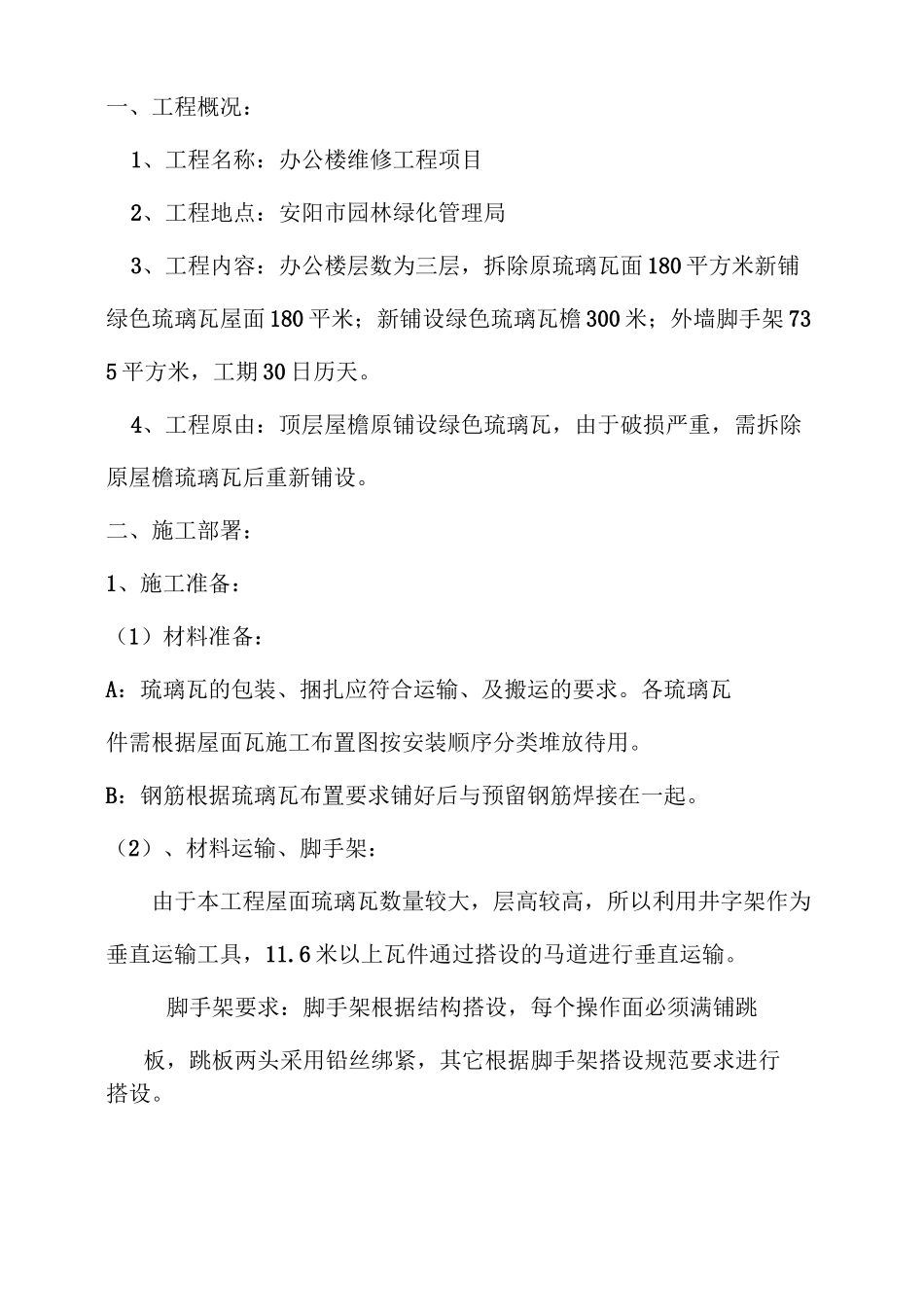

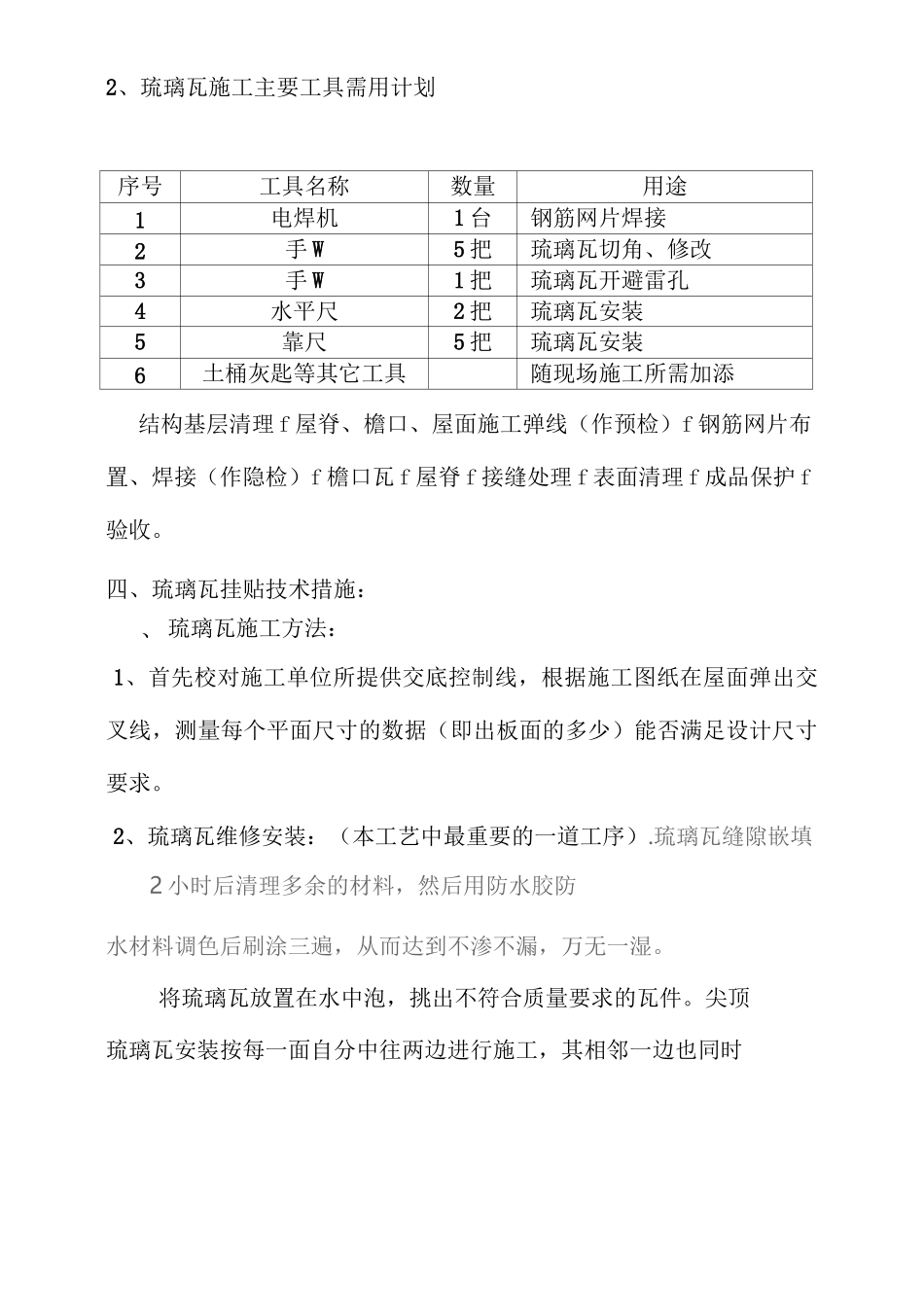

屋面琉璃瓦维修施工方案二 0 一二年三月目录一、工程概况二、施工部署三、琉璃瓦维修施工方法四、安装技术措施五、工程质量要求及保证措施六、安全注意事项七、工期和施工作业进度计划一、工程概况:1、工程名称:办公楼维修工程项目2、工程地点:安阳市园林绿化管理局3、工程内容:办公楼层数为三层,拆除原琉璃瓦面 180 平方米新铺绿色琉璃瓦屋面 180 平米;新铺设绿色琉璃瓦檐 300 米;外墙脚手架 735 平方米,工期 30 日历天。4、工程原由:顶层屋檐原铺设绿色琉璃瓦,由于破损严重,需拆除原屋檐琉璃瓦后重新铺设。二、施工部署:1、施工准备:(1)材料准备:A:琉璃瓦的包装、捆扎应符合运输、及搬运的要求。各琉璃瓦件需根据屋面瓦施工布置图按安装顺序分类堆放待用。B:钢筋根据琉璃瓦布置要求铺好后与预留钢筋焊接在一起。(2)、材料运输、脚手架:由于本工程屋面琉璃瓦数量较大,层高较高,所以利用井字架作为垂直运输工具,11.6 米以上瓦件通过搭设的马道进行垂直运输。脚手架要求:脚手架根据结构搭设,每个操作面必须满铺跳板,跳板两头采用铅丝绑紧,其它根据脚手架搭设规范要求进行搭设。2、琉璃瓦施工主要工具需用计划序号工具名称数量用途1电焊机1 台钢筋网片焊接2手 W5 把琉璃瓦切角、修改3手 W1 把琉璃瓦开避雷孔4水平尺2 把琉璃瓦安装5靠尺5 把琉璃瓦安装6土桶灰匙等其它工具随现场施工所需加添结构基层清理 f 屋脊、檐口、屋面施工弹线(作预检)f 钢筋网片布置、焊接(作隐检)f 檐口瓦 f 屋脊 f 接缝处理 f 表面清理 f 成品保护 f验收。四、琉璃瓦挂贴技术措施:1、首先校对施工单位所提供交底控制线,根据施工图纸在屋面弹出交叉线,测量每个平面尺寸的数据(即出板面的多少)能否满足设计尺寸要求。2、琉璃瓦维修安装:(本工艺中最重要的一道工序).琉璃瓦缝隙嵌填2 小时后清理多余的材料,然后用防水胶防水材料调色后刷涂三遍,从而达到不渗不漏,万无一湿。将琉璃瓦放置在水中泡,挑出不符合质量要求的瓦件。尖顶琉璃瓦安装按每一面自分中往两边进行施工,其相邻一边也同时、 琉璃瓦施工方法:施工,以求沟槽对齐;从檐口(檐口处勾头、滴水均采用 20#铜丝和钢筋网横向钢筋拉接在一起)向脊部先挂出两排板瓦(檐口以上的板瓦隔三块绑一块),板瓦与板瓦之间的灰缝为 20MM,板瓦压六留四(详细见图纸)。接着两板瓦之间再挂上筒瓦,从檐口向脊部挂贴(檐口以上的筒瓦遇到可绑横...
