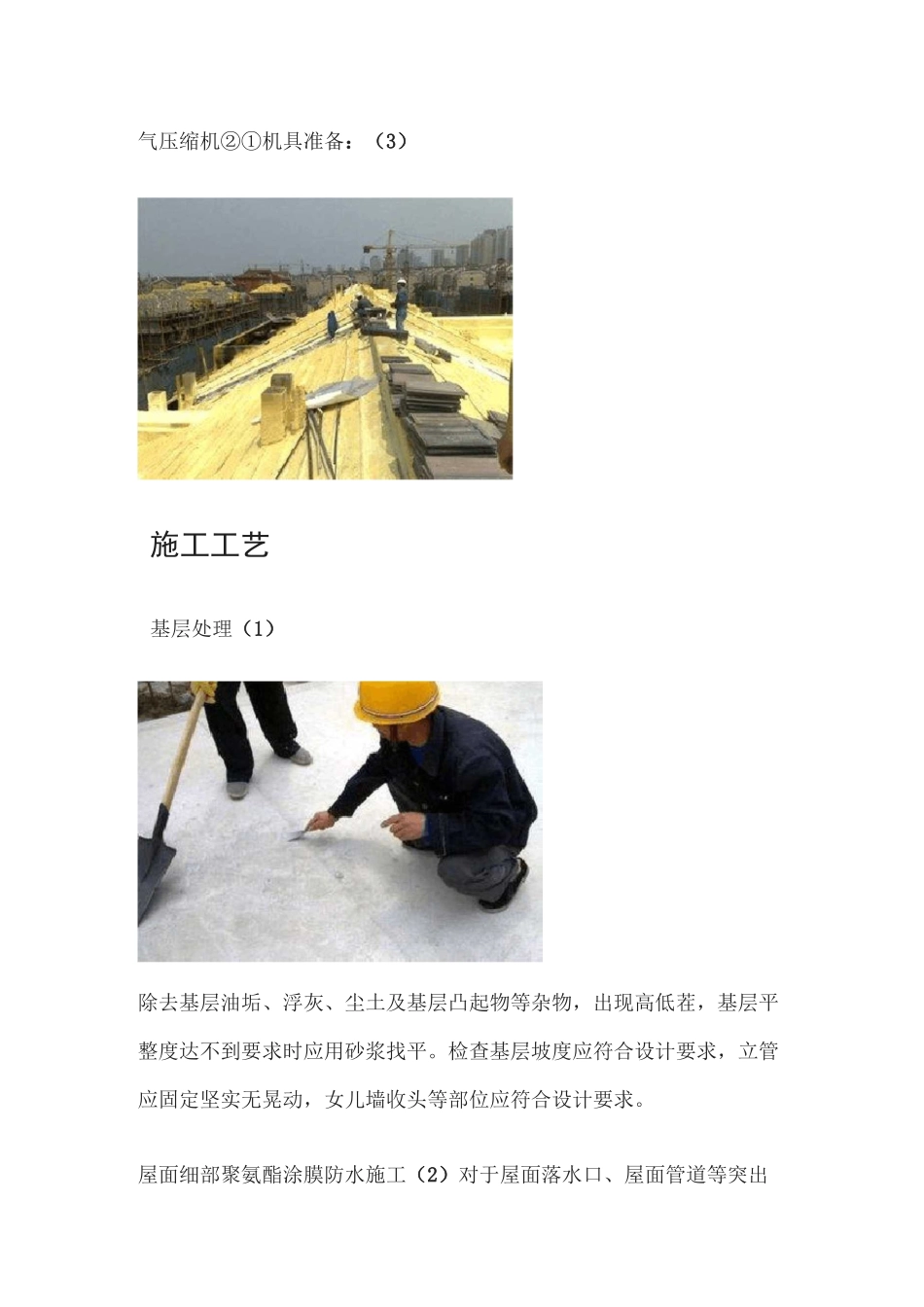

屋面喷涂硬泡聚氨酯保温防水施工工法屋面喷涂硬泡聚氨酯保温防水施工工法特点1、现场喷涂发泡,与基层粘结性能好,形成连续的无空腔构造,无需锚栓、没有拼缝,无冷热桥影响。2、聚氨酯的闭孔率高(达到 95%以上),强度大与防水层结合稳定可靠,保温防水性能优异。3、正常使用和维修条件下,使用寿命长达 25 年以上。4、原材料体积小,运输方便。5、施工周期短,一名熟练的工人每天可喷涂聚氨酯 500m2 左右。6、物业管理简便,适修性较强。工艺原理基层屋面、防水涂料(或防潮底漆)层、聚氨酯硬泡喷涂保温层、找平界面层、抗裂砂浆复合耐碱玻纤网格布保护层、防水层、饰面层组成。屋面保温防水构造简介如下:—防水层沙浆找平层抗裂沙浆网格布找」变腺:杲薄处<0〉钳②眾姦屋 i□扳平屋面聚竟酯保温做法施工准备气候条件:施工时现场的大气温度须不低于 10°C,空气相对湿度小于 90%,风力小于 5 级方能进行正常施工,特殊情况下须采取一定的措施。⑴基层条件:聚氨酯现场发泡体对基层最基本的要求是干燥和平整。基底含水率控制在 9%的范围内。(2)双组分硬泡聚氨酯高压无气喷涂机空气压缩机②①机具准备:(3)施工工艺基层处理(1)除去基层油垢、浮灰、尘土及基层凸起物等杂物,出现高低茬,基层平整度达不到要求时应用砂浆找平。检查基层坡度应符合设计要求,立管应固定坚实无晃动,女儿墙收头等部位应符合设计要求。屋面细部聚氨酯涂膜防水施工(2)对于屋面落水口、屋面管道等突出部位应采用聚氨酯防水涂料做防水处理,涂料施工前应搅拌均匀,厚度应均匀一致,涂刷应分三遍实施,第一遍涂刷量以 0.8〜1.0 廳血为宜,在第一层涂膜固化后再涂刷第二层聚氨酯防水涂料,两次涂刷方向应互相垂直,第三层涂刷量以 0.3〜0.5 廳加 2 为宜,当涂膜完全固化后应进行隐蔽验收,并做不少于 24h 的闭水试验测试,隐蔽验收合格后方可进行硬泡聚氨酯保温防水施工。聚氨酯底漆施工(3)涂刷聚氨酯底漆,待基层平整度验收合格并清理干净后进行,基层含水率应小于 9%,将稀释好的聚氨酯底漆用滚刷均匀地涂刷于基层屋面。涂刷两遍,时间间隔为 2 小时。阴雨天、大风天避免施工;湿度大的天气,适当延长时间间隔,以第一遍表干为标准。注意应保证硬泡聚氨酯保温层的作业面要覆盖完全,不得有露刷之处。喷涂硬泡聚氨酯保温材料(4)做好遮挡以防污染相邻部位。开启高压无气喷涂机将聚氨酯保温硬泡均匀地喷涂于屋面之上,喷涂次序应从屋面边...
