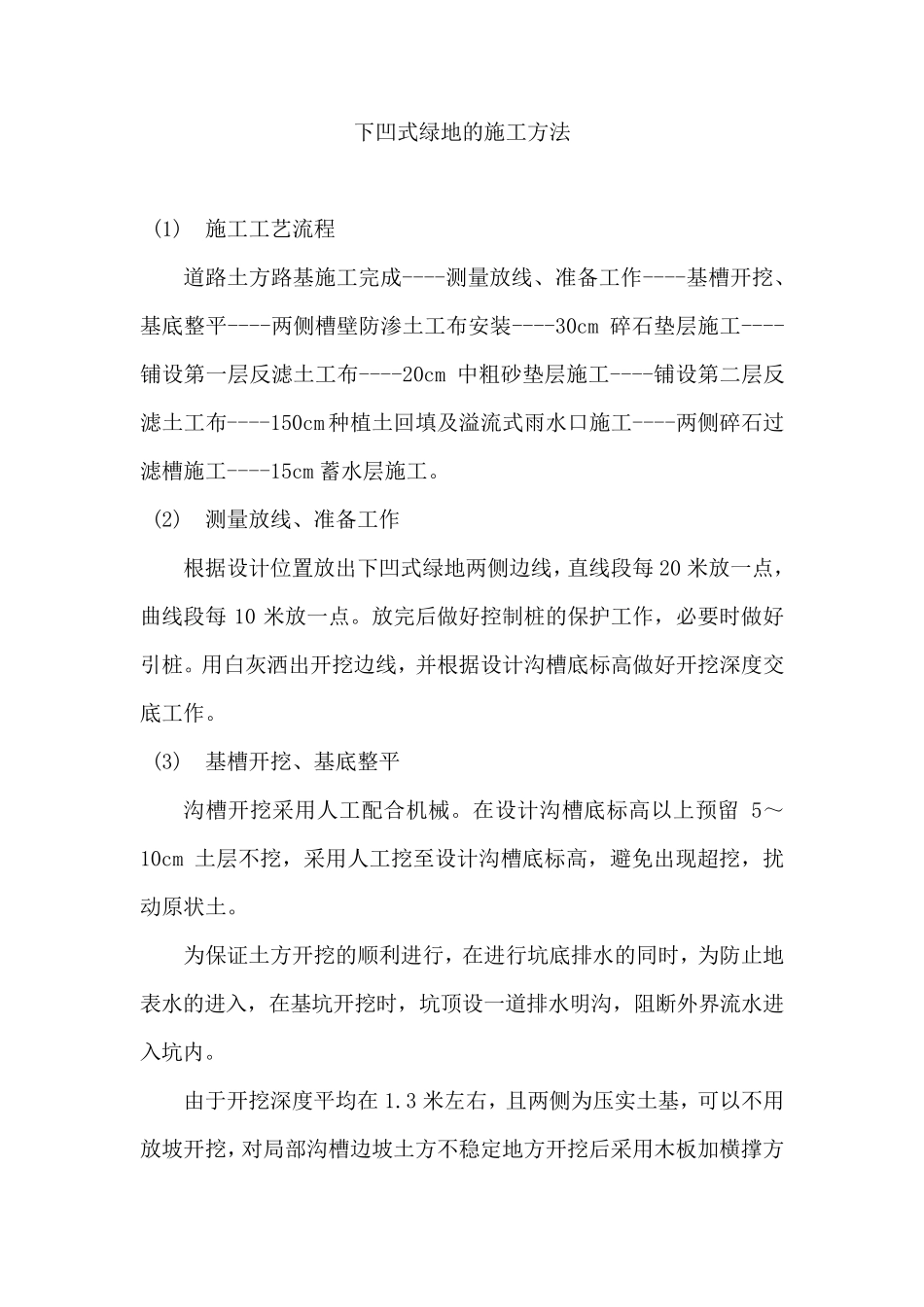

下凹式绿地的施工方法 (1) 施工工艺流程 道路土方路基施工完成----测量放线、准备工作----基槽开挖、基底整平----两侧槽壁防渗土工布安装----30cm 碎石垫层施工----铺设第一层反滤土工布----20cm 中粗砂垫层施工----铺设第二层反滤土工布----150cm 种植土回填及溢流式雨水口施工----两侧碎石过滤槽施工----15cm 蓄水层施工
(2) 测量放线、准备工作 根据设计位置放出下凹式绿地两侧边线,直线段每 20 米放一点,曲线段每 10 米放一点
放完后做好控制桩的保护工作,必要时做好引桩
用白灰洒出开挖边线,并根据设计沟槽底标高做好开挖深度交底工作
(3) 基槽开挖、基底整平 沟槽开挖采用人工配合机械
在设计沟槽底标高以上预留 5~10cm 土层不挖,采用人工挖至设计沟槽底标高,避免出现超挖,扰动原状土
为保证土方开挖的顺利进行,在进行坑底排水的同时,为防止地表水的进入,在基坑开挖时,坑顶设一道排水明沟,阻断外界流水进入坑内
由于开挖深度平均在 1
3 米左右,且两侧为压实土基,可以不用放坡开挖,对局部沟槽边坡土方不稳定地方开挖后采用木 板 加 横 撑 方式及时支护

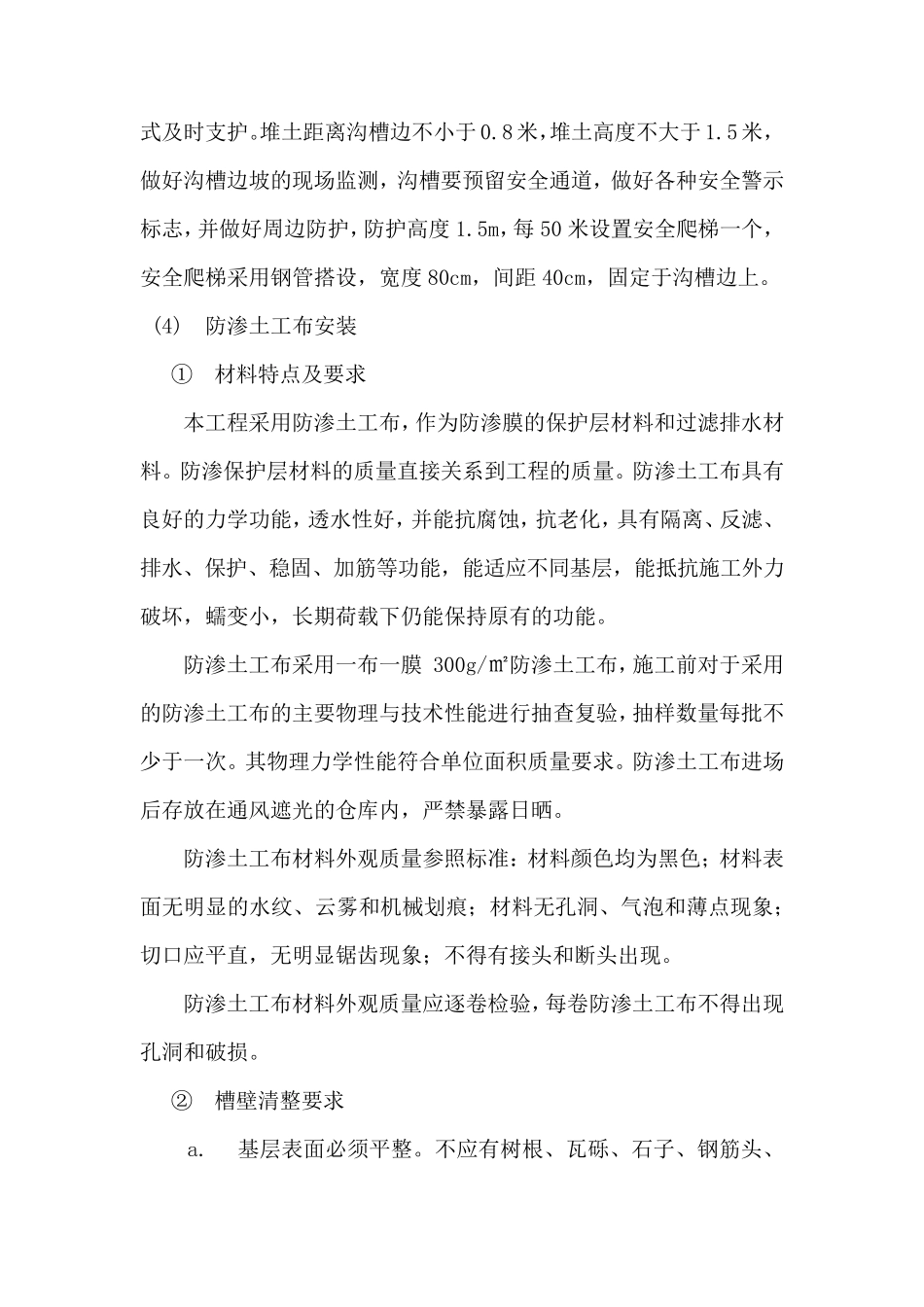

堆土距离沟槽边不小于0
8 米,堆土高度不大于1
5 米,做好沟槽边坡的现场监测,沟槽要预留安全通道,做好各种安全警示标志,并做好周边防护,防护高度1
5m,每50 米设置安全爬梯一个,安全爬梯采用钢管搭设,宽度80cm,间距40cm,固定于沟槽边上

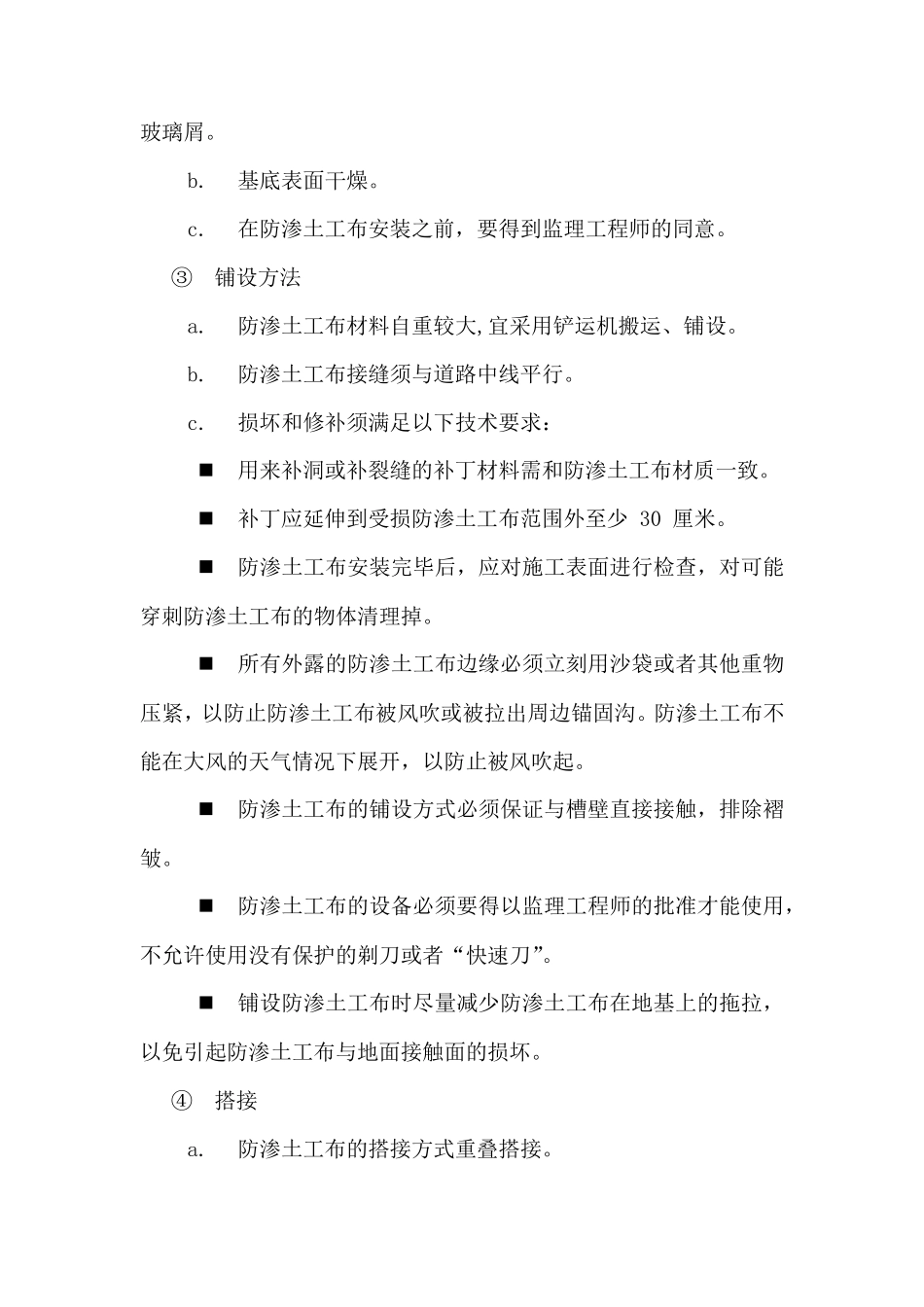

(4) 防渗土工布安装 ① 材料特点及要求 本工程采用防渗土工布,作为防渗膜的保护层材料和过滤排水材料
防渗保护层材料的质量直接关系到工程的质量
防渗土工布具有良好的力学功能,透水性好,并能抗腐蚀,抗老化,具有隔离、反滤、排水、保护、稳固、加筋等功能,能适应不同基层,能抵抗施工外力破坏,蠕变小,长期荷载下仍能保持原有的功
