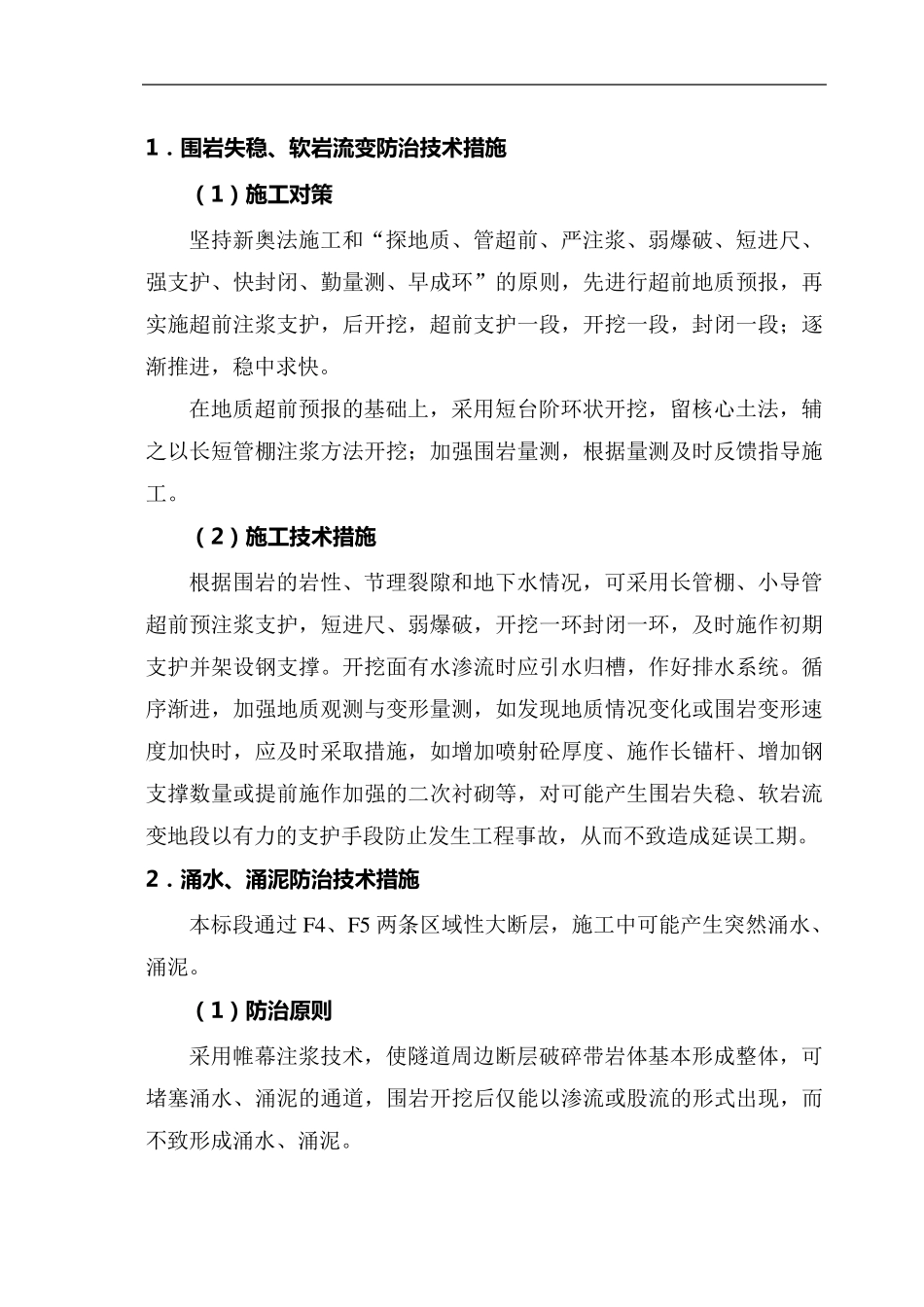

1. 围 岩 失 稳 、软岩 流变防治技术措施 (1)施工对策 坚持新奥法施工和“探地质、管超前、严注浆、弱爆破、短进尺、强支护、快封闭、勤量测、早成环”的原则,先进行超前地质预报,再实施超前注浆支护,后开挖,超前支护一段,开挖一段,封闭一段;逐渐推进,稳中求快
在地质超前预报的基础上,采用短台阶环状开挖,留核心土法,辅之以长短管棚注浆方法开挖;加强围岩量测,根据量测及时反馈指导施工
(2)施工技术措施 根据围岩的岩性、节理裂隙和地下水情况,可采用长管棚、小导管超前预注浆支护,短进尺、弱爆破,开挖一环封闭一环,及时施作初期支护并架设钢支撑
开挖面有水渗流时应引水归槽,作好排水系统
循序渐进,加强地质观测与变形量测,如发现地质情况变化或围岩变形速度加快时,应及时采取措施,如增加喷射砼厚度、施作长锚杆、增加钢支撑数量或提前施作加强的二次衬砌等,对可能产生围岩失稳、软岩流变地段以有力的支护手段防止发生工程事故,从而不致造成延误工期

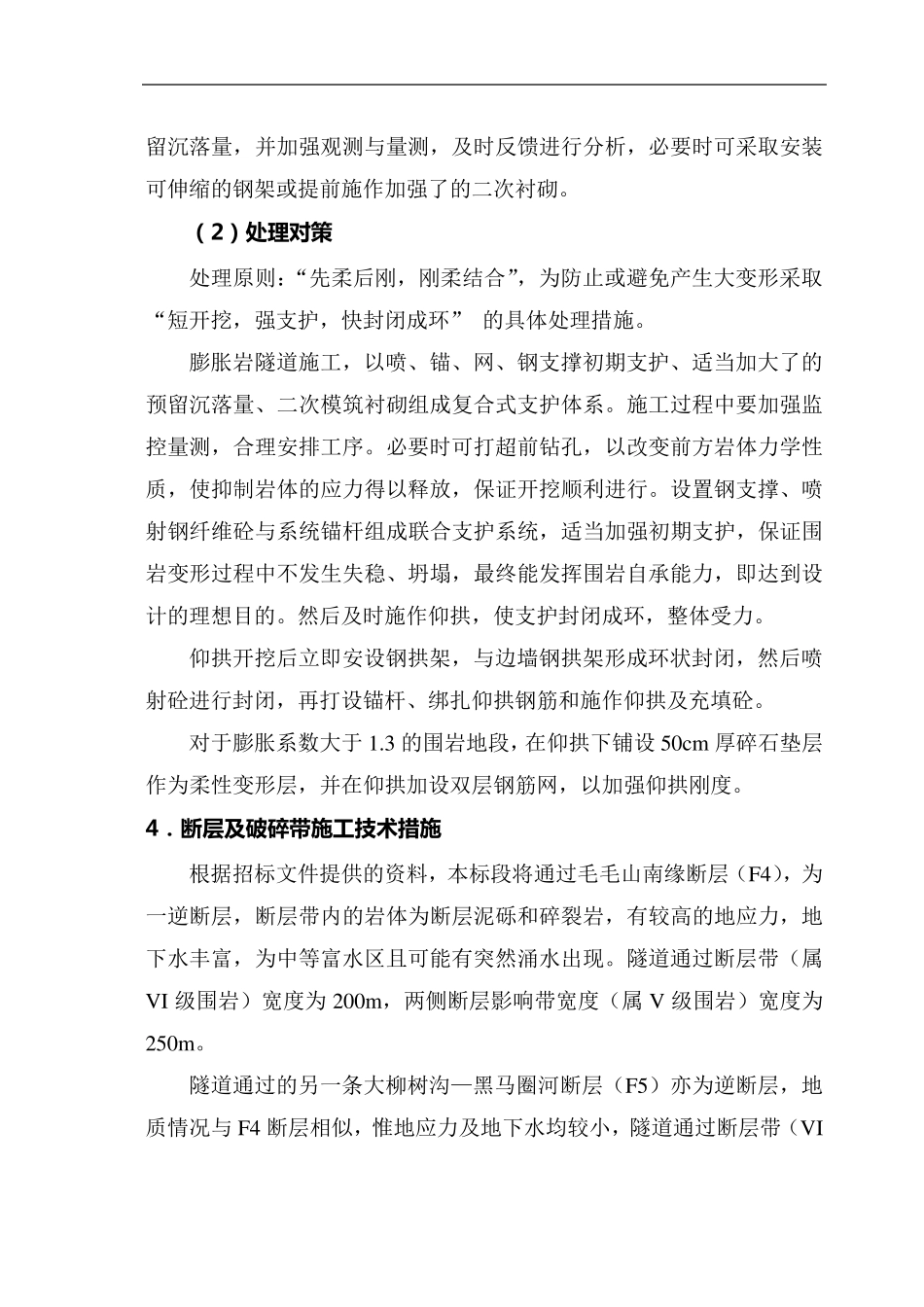

2. 涌水、涌泥防治技术措施 本标段通过 F4、F5 两条区域性大断层,施工中可能产生突然涌水、涌泥
(1)防治原则 采用帷幕注浆技术,使隧道周边断层破碎带岩体基本形成整体,可堵塞涌水、涌泥的通道,围岩开挖后仅能以渗流或股流的形式出现,而不致形成涌水、涌泥
对于大涌水、高水压地段采取“以堵涌水为主,限量排放,综合治理”的原则;对于水量不大地段采取“防、截、排、堵”综合治理的原则

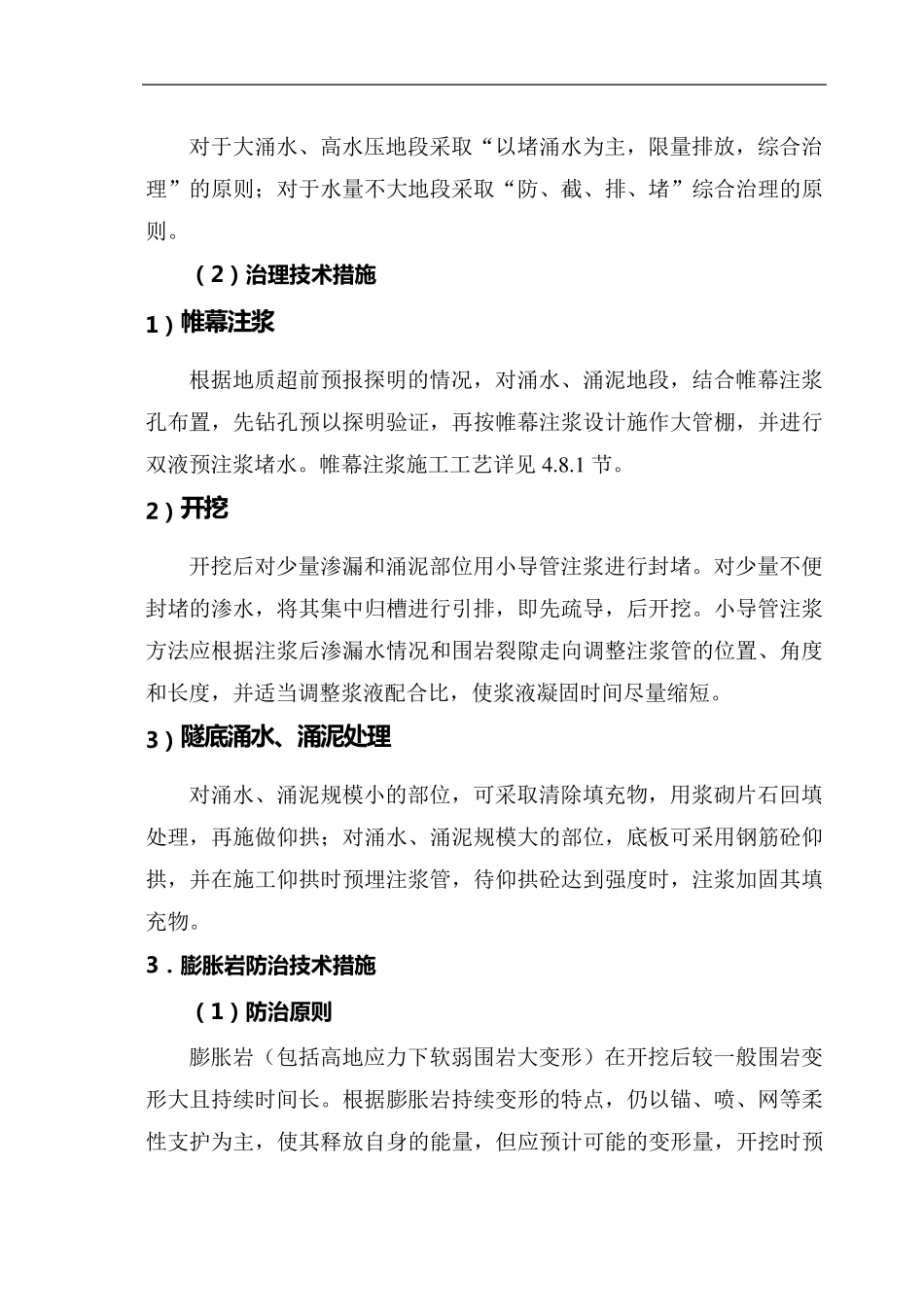

( 2) 治 理 技 术 措 施 1) 帷 幕 注 浆 根据地质超前预报探明的情况,对涌水、涌泥地段,结合帷幕注浆孔布置,先钻孔预以探明验证,再按帷幕注浆设计施作大管棚,并进行双液预注浆堵水
帷幕注浆施工工艺详见 4
2) 开 挖 开挖后对少量渗漏和涌泥部位用小导管注浆进行封堵
对少量不便封堵的渗水,将其集中归槽进行引排,即先疏导,后开挖
