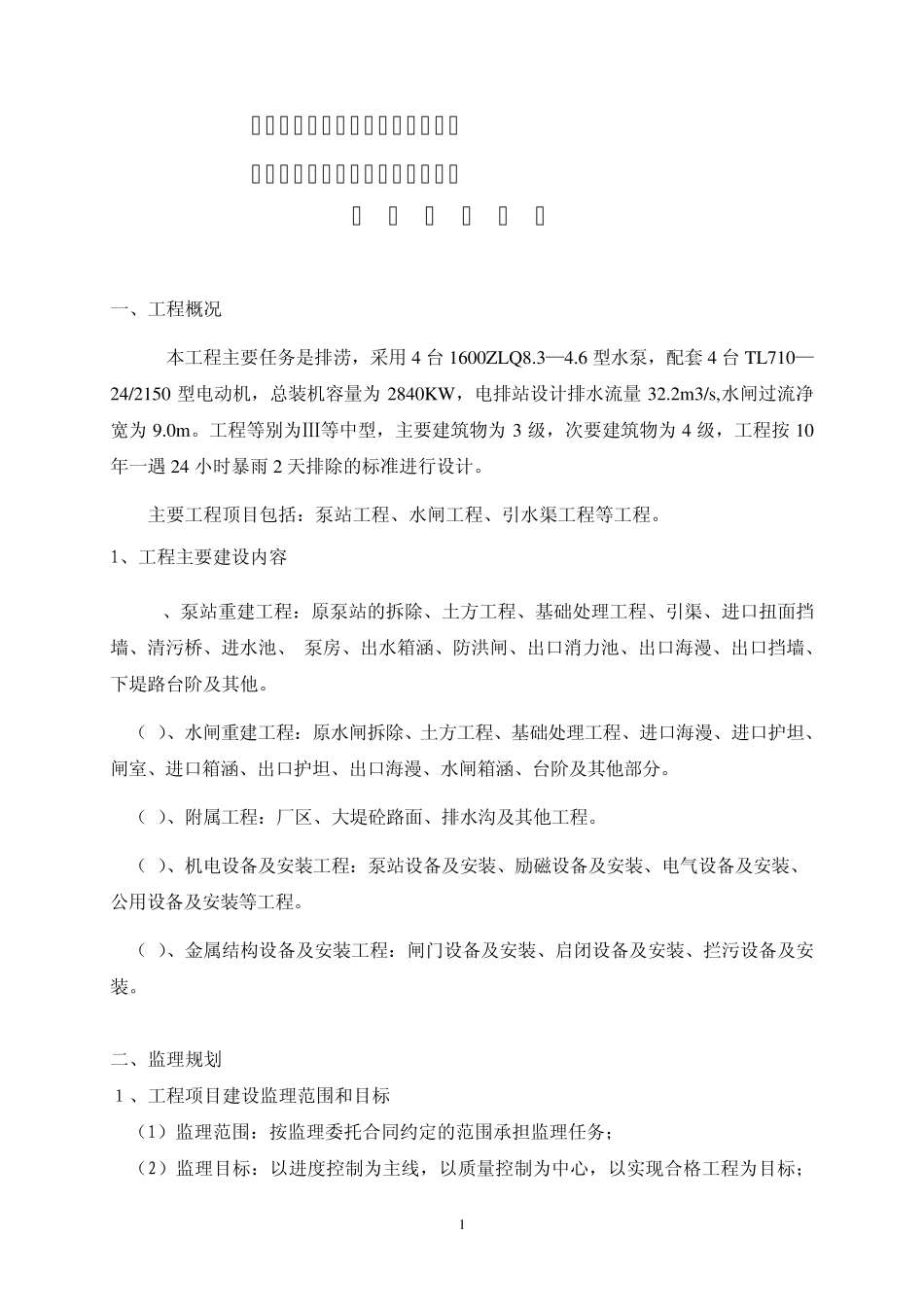

博罗县园洲镇东博电排站重建工程(排涝站部分) 水 下 工 程 阶 段 验 收 监理工作 报 告 惠州市东江水利工程建设监理有限公司 博罗县园洲镇东博电排站重建工程监理部 二 O 一一年五月十日 1 博罗县园洲镇东博电排站重建工程 (排涝站部分)水下部分阶段验收 监理工作报告 一、工程概况 本工程主要任务是排涝,采用4 台1600ZLQ8
6 型水泵,配套 4 台TL710—24/2150 型电动机,总装机容量为 2840KW,电排站设计排水流量 32
2m3/s,水闸过流净宽为 9
工程等别为Ⅲ等中型,主要建筑物为 3 级,次要建筑物为 4 级,工程按 10年一遇 24 小时暴雨 2 天排除的标准进行设计
主要工程顶目包括:泵站工程、水闸工程、引水渠工程等工程
1、工程主要建设内容 (1)、泵站重建工程:原泵站的拆除、土方工程、基础处理工程、引渠、进口扭面挡墙、清污桥、进水池、)泵房、出水箱涵、防洪闸、出口消力池、出口海漫、出口挡墙、下堤路台阶及其他
(2)、水闸重建工程:原水闸拆除、土方工程、基础处理工程、进口海漫、进口护坦、闸室、进口箱涵、出口护坦、出口海漫、水闸箱涵、台阶及其他部分
(3)、附属工程:厂区、大堤砼路面、排水沟及其他工程
(4)、机电设备及安装工程:泵站设备及安装、励磁设备及安装、电气设备及安装、公用设备及安装等工程
(5)、金属结构设备及安装工程:闸门设备及安装、启闭设备及安装、拦污设备及安装

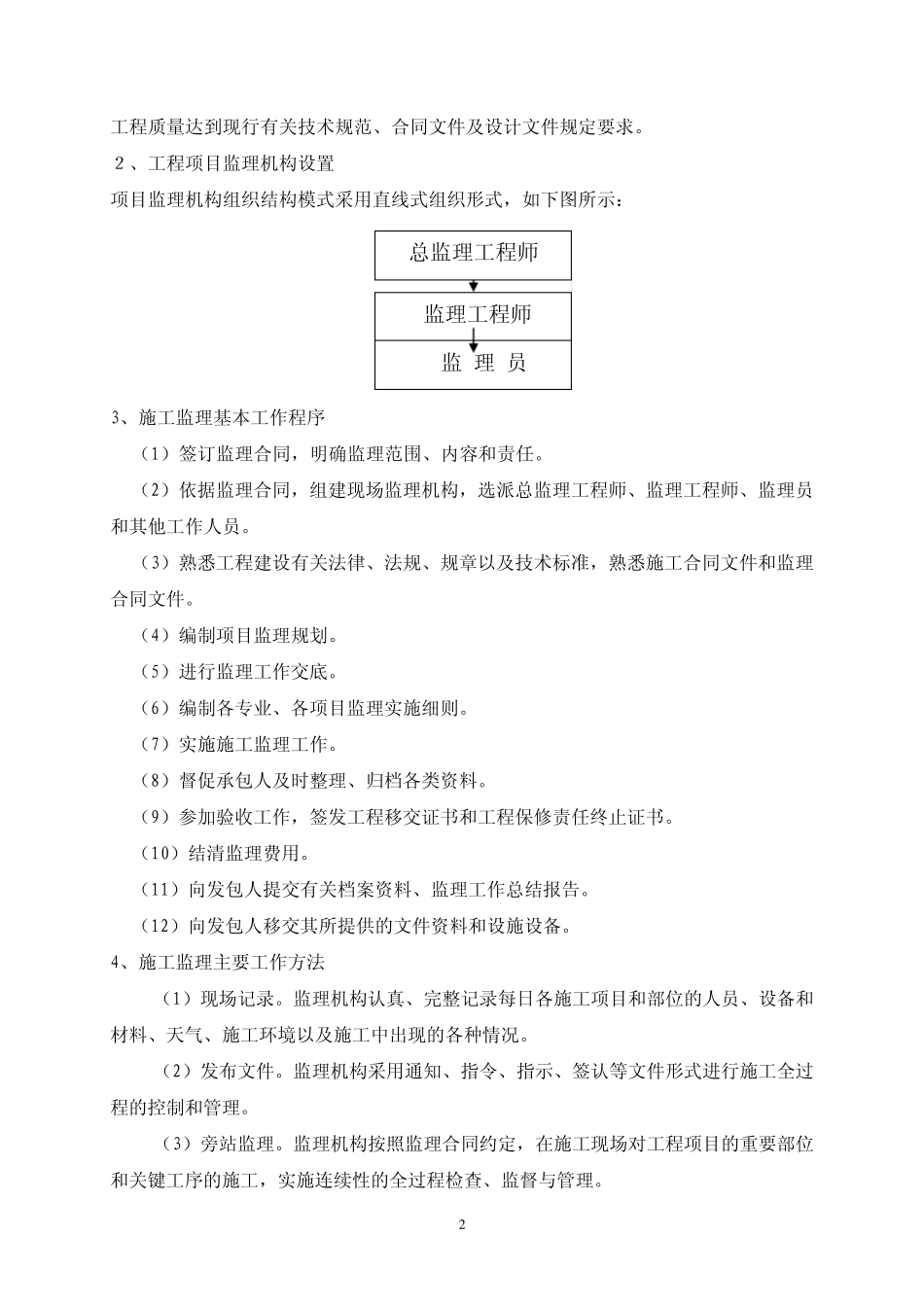

二、监理规划 1、工程项目建设监理范围和目标 (1)监理范围:按监理委托合同约定的范围承担监理任务; (2)监理目标:以进度控制为主线,以质量控制为中心,以实现合格工程为目标; 2 工程质量达到现行有关技术规范、合同文件及设计文件规定要求
2、工程项目监理机构设置 项目监理机构组织结构模式采用直线式组织形式,如下图所示: 3、施工监
