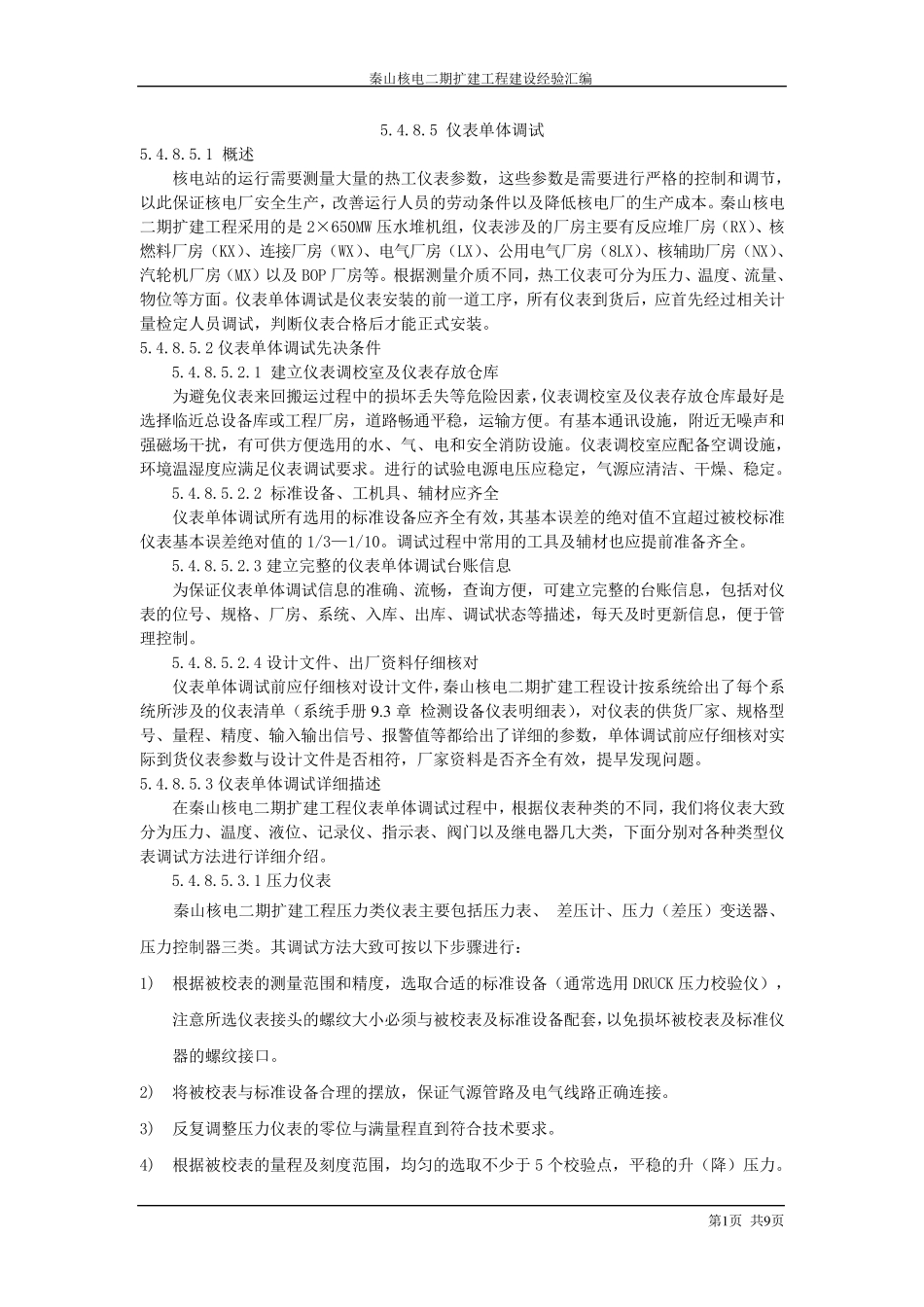

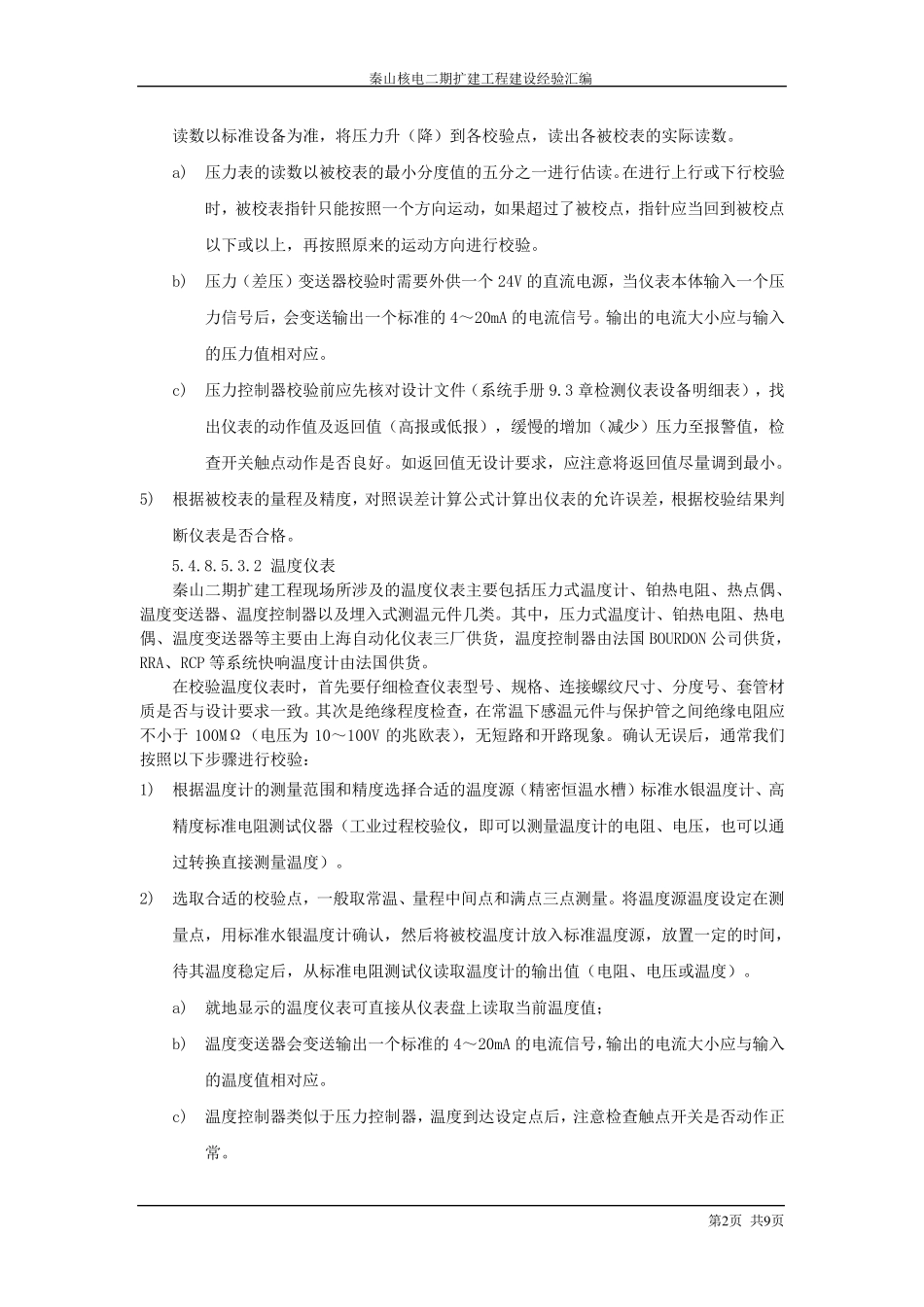

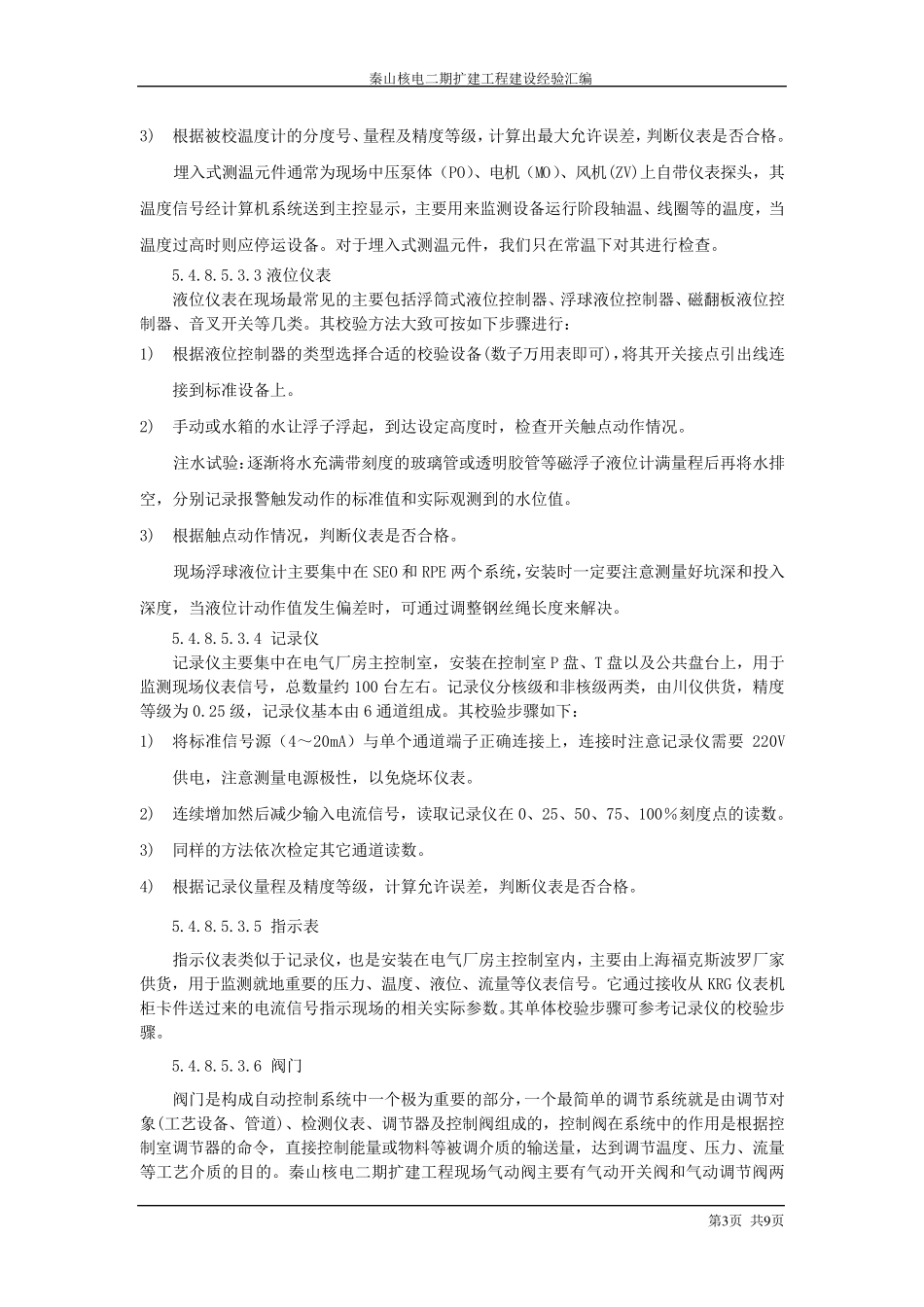

秦山核电二期扩建工程建设经验汇编 第1 页 共9 页 5.4.8.5 仪表单体调试 5.4.8.5.1 概述 核电站的运行需要测量大量的热工仪表参数,这些参数是需要进行严格的控制和调节,以此保证核电厂安全生产,改善运行人员的劳动条件以及降低核电厂的生产成本。秦山核电二期扩建工程采用的是2×650MW 压水堆机组,仪表涉及的厂房主要有反应堆厂房(RX)、核燃料厂房(KX)、连接厂房(WX)、电气厂房(LX)、公用电气厂房(8LX)、核辅助厂房(NX)、汽轮机厂房(MX)以及BOP 厂房等。根据测量介质不同,热工仪表可分为压力、温度、流量、物位等方面。仪表单体调试是仪表安装的前一道工序,所有仪表到货后,应首先经过相关计量检定人员调试,判断仪表合格后才能正式安装。 5.4.8.5.2 仪表单体调试先决条件 5.4.8.5.2.1 建立仪表调校室及仪表存放仓库 为避免仪表来回搬运过程中的损坏丢失等危险 因 素 ,仪表调校室及仪表存放仓库最 好 是选 择 临 近 总 设备 库或 工程厂房,道路 畅 通 平 稳 ,运输 方便 。有基 本通 讯 设施 ,附 近 无 噪 声 和强 磁 场 干 扰 ,有可供 方便 选 用的水、气、电和安全消 防 设施 。仪表调校室应配 备 空 调设施 ,环 境 温湿 度应满 足 仪表调试要求 。进行的试验电源 电压应稳 定,气源 应清 洁 、干 燥 、稳 定。 5.4.8.5.2.2 标 准 设备 、工机具 、辅材 应齐 全 仪表单体调试所有选 用的标 准 设备 应齐 全有效 ,其 基 本误 差 的绝 对 值 不宜 超 过被 校标 准仪表基 本误 差 绝 对 值 的1/3— 1/10。调试过程中常 用的工具 及辅材 也 应提 前准 备 齐 全。 5.4.8.5.2.3 建立完 整 的仪表单体调试台 账 信 息 为保证仪表单体调试信 息 的准 确 、流畅 ,查 询 方便 ,可建立完 整 的台 账 信 息 ,包 括 对 仪表的位号 、规 格、厂房、系 统 、入 库、出 库、调试状 态 等描 述,每 天 及时 更 新 信 息 ,便 于 管理 控制。 5.4.8.5.2.4 设计文 件、出 厂资 料仔 细 核对 仪表单体调试前应仔 细 核对 设计文 件,秦山核电二期扩建工程设计按 系 统 给 出 了 每 个 系统 所涉及的仪表清 单(系 统 手 册 9 .3 章 检测设备 仪表明 细 表),对 仪表的供 货厂家 、规 格型号 、量程、精 度、输 入 输 出 ...
