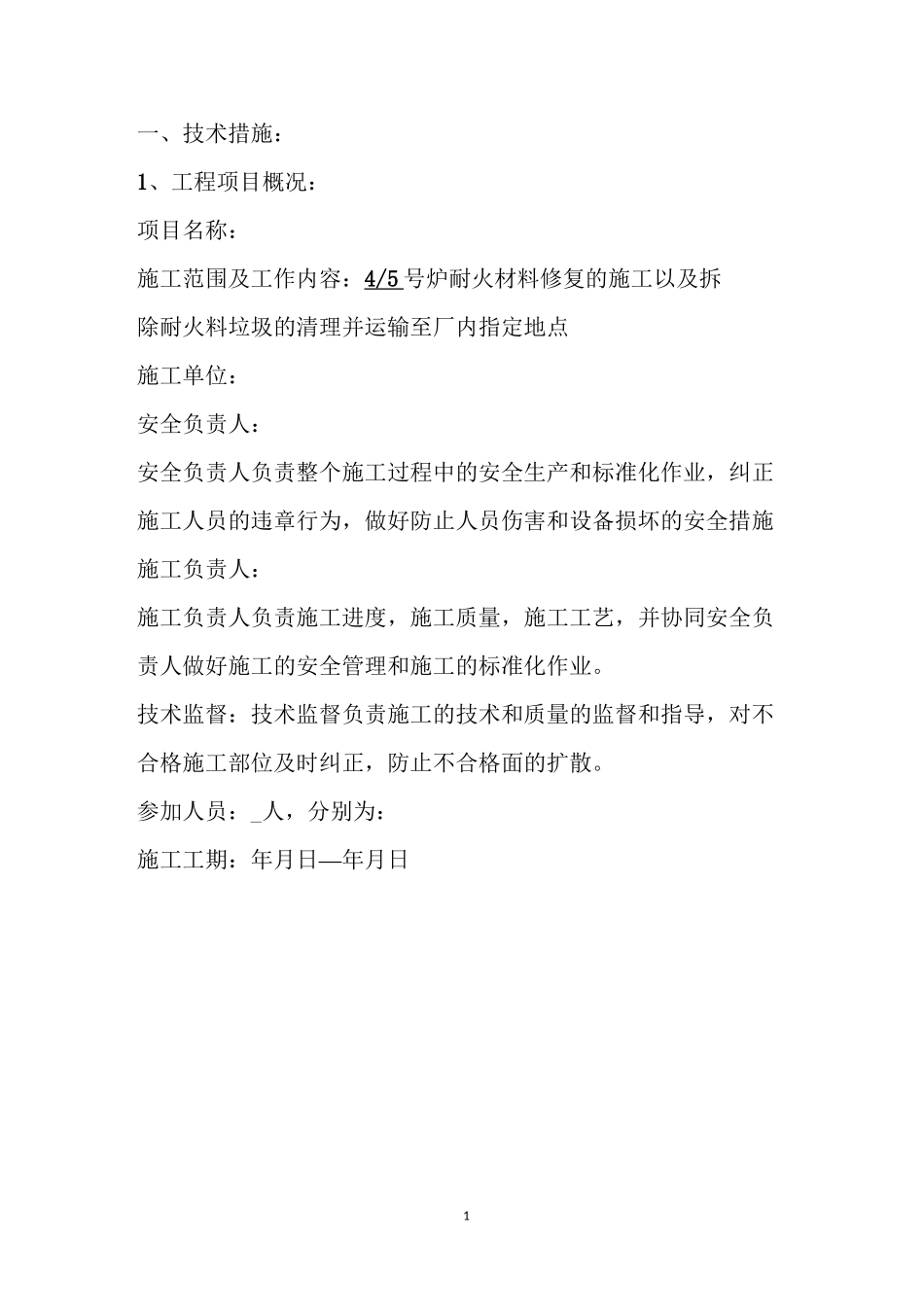

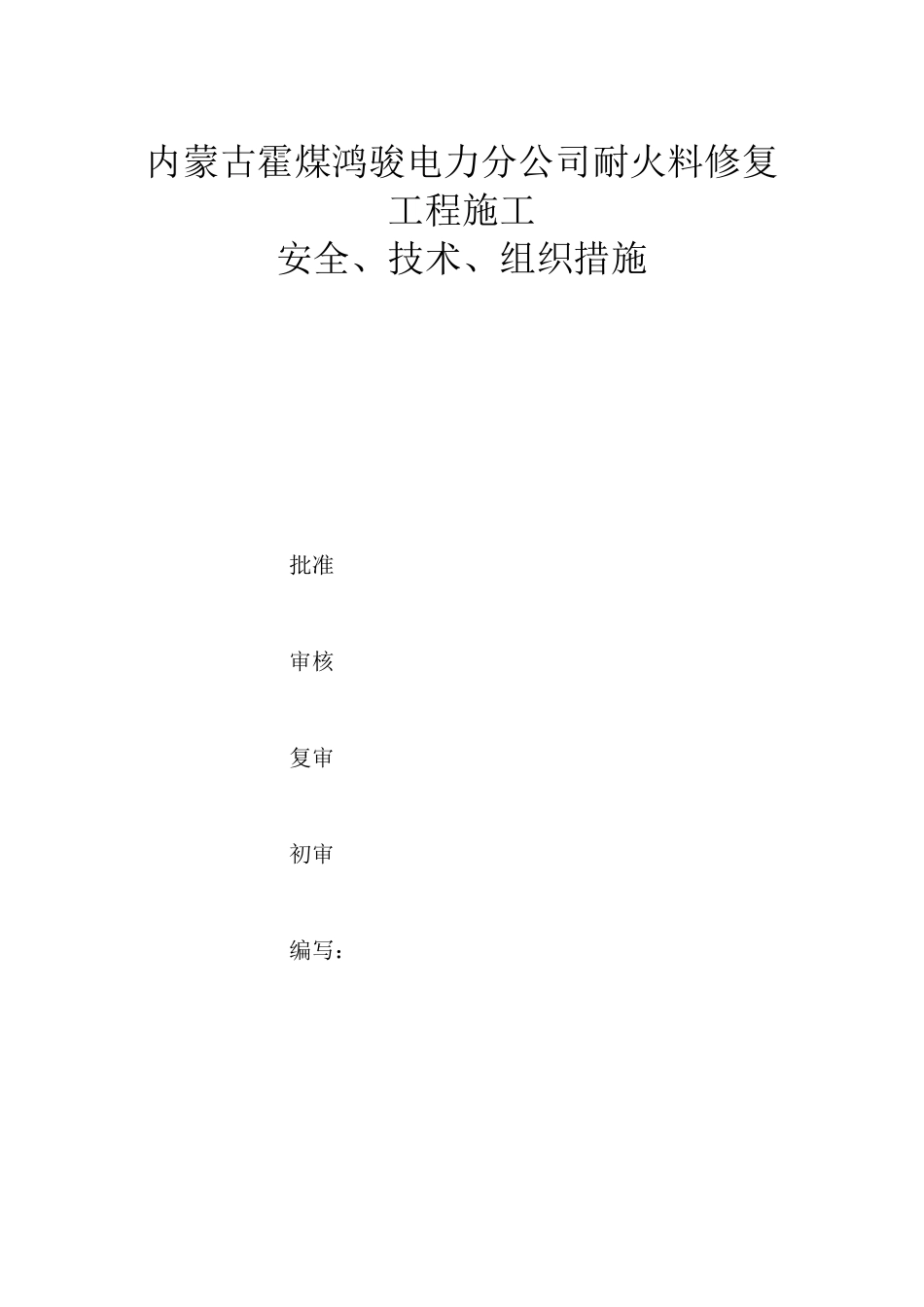

内蒙古霍煤鸿骏电力分公司耐火料修复工程施工安全、技术、组织措施批准审核复审初审编写:1一、技术措施:1、工程项目概况:项目名称:施工范围及工作内容:4/5 号炉耐火材料修复的施工以及拆除耐火料垃圾的清理并运输至厂内指定地点施工单位:安全负责人:安全负责人负责整个施工过程中的安全生产和标准化作业,纠正施工人员的违章行为,做好防止人员伤害和设备损坏的安全措施施工负责人:施工负责人负责施工进度,施工质量,施工工艺,并协同安全负责人做好施工的安全管理和施工的标准化作业
技术监督:技术监督负责施工的技术和质量的监督和指导,对不合格施工部位及时纠正,防止不合格面的扩散

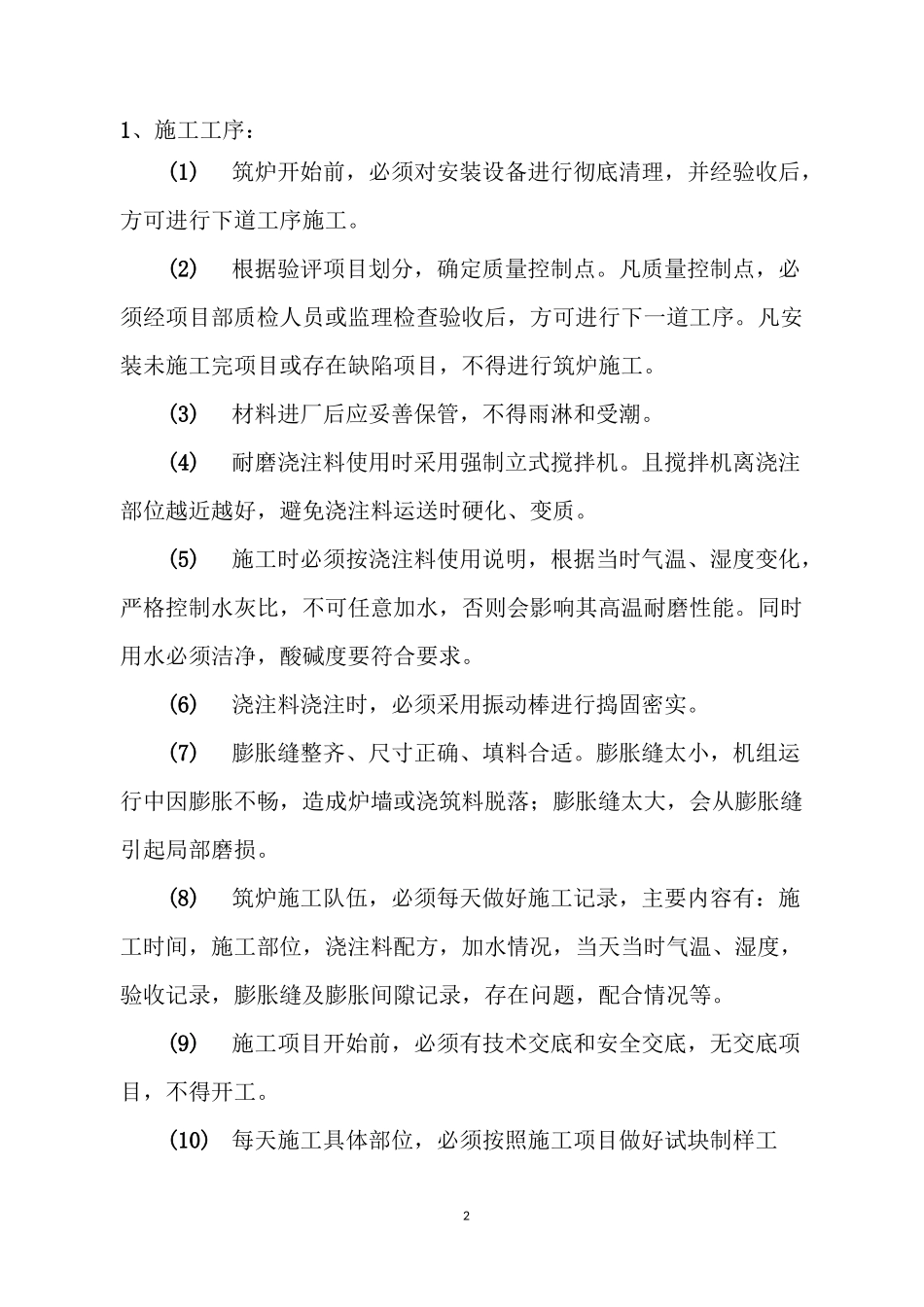

参加人员:_人,分别为:施工工期:年月日—年月日21、施工工序:(1)筑炉开始前,必须对安装设备进行彻底清理,并经验收后,方可进行下道工序施工
(2)根据验评项目划分,确定质量控制点
凡质量控制点,必须经项目部质检人员或监理检查验收后,方可进行下一道工序
凡安装未施工完项目或存在缺陷项目,不得进行筑炉施工
(3)材料进厂后应妥善保管,不得雨淋和受潮
(4)耐磨浇注料使用时采用强制立式搅拌机
且搅拌机离浇注部位越近越好,避免浇注料运送时硬化、变质
(5)施工时必须按浇注料使用说明,根据当时气温、湿度变化,严格控制水灰比,不可任意加水,否则会影响其高温耐磨性能
同时用水必须洁净,酸碱度要符合要求
(6)浇注料浇注时,必须采用振动棒进行捣固密实
(7)膨胀缝整齐、尺寸正确、填料合适
膨胀缝太小,机组运行中因膨胀不畅,造成炉墙或浇筑料脱落;膨胀缝太大,会从膨胀缝引起局部磨损
(8)筑炉施工队伍,必须每天做好施工记录,主要内容有:施工时间,施工部位,浇注料配方,加水情况,当天当时气温、湿度,验收记录,膨胀缝及膨胀间隙记录,存在问题,配合情况等
(9)施工项目开始前,必须有技术交底和安全交底,无交底项目,不得开工
(10)每天施工具
