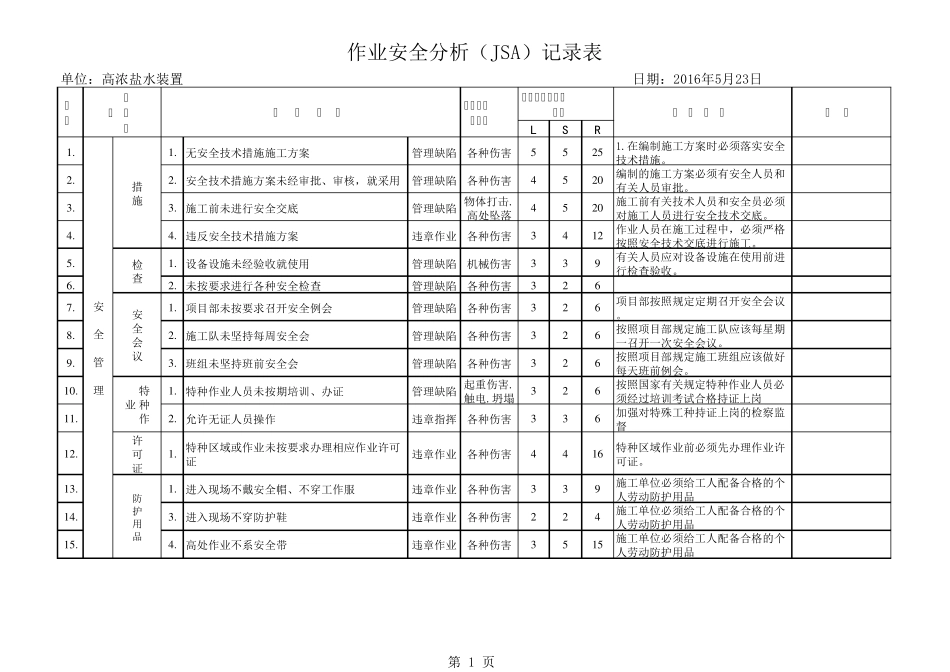

无安全技术措施施工方案管理缺陷各种伤害552 51
在编制施工方案时必须落实安全技术措施
安全技术措施方案未经审批、审核,就采用管理缺陷各种伤害452 0编制的施工方案必须有安全人员和有关人员审批
施工前未进行安全交底管理缺陷物体打击
高处坠落452 0施工前有关技术人员和安全员必须对施工人员进行安全技术交底
违反安全技术措施方案违章作业各种伤害341 2作业人员在施工过程中,必须严格按照安全技术交底进行施工
设备设施未经验收就使用管理缺陷机械伤害339有关人员应对设备设施在使用前进行检查验收
未按要求进行各种安全检查管理缺陷各种伤害3267
项目部未按要求召开安全例会管理缺陷各种伤害326项目部按照规定定期召开安全会议
施工队未坚持每周安全会管理缺陷各种伤害326按照项目部规定施工队应该每星期一召开一次安全会议
班组未坚持班前安全会管理缺陷各种伤害326按照项目部规定施工班组应该做好每天班前例会
特种作业人员未按期培训、办证管理缺陷起重伤害
坍塌326按照国家有关规定特种作业人员必须经过培训考试合格持证上岗1 1
允许无证人员操作违章指挥各种伤害336加强对特殊工种持证上岗的检察监督1 2
特种区域或作业未按要求办理相应作业许可证违章作业各种伤害441 6特种区域作业前必须先办理作业许可证
进入现场不戴安全帽、不穿工作服违章作业各种伤害339施工单位必须给工人配备合格的个人劳动防护用品1 4
进入现场不穿防护鞋违章作业各种伤害224施工单位必须给工人配备合格的个人劳动防护用品1 5
高处作业不系安全带违章作业各种伤害351 5施工单位必须给工人配备合格的个人劳
