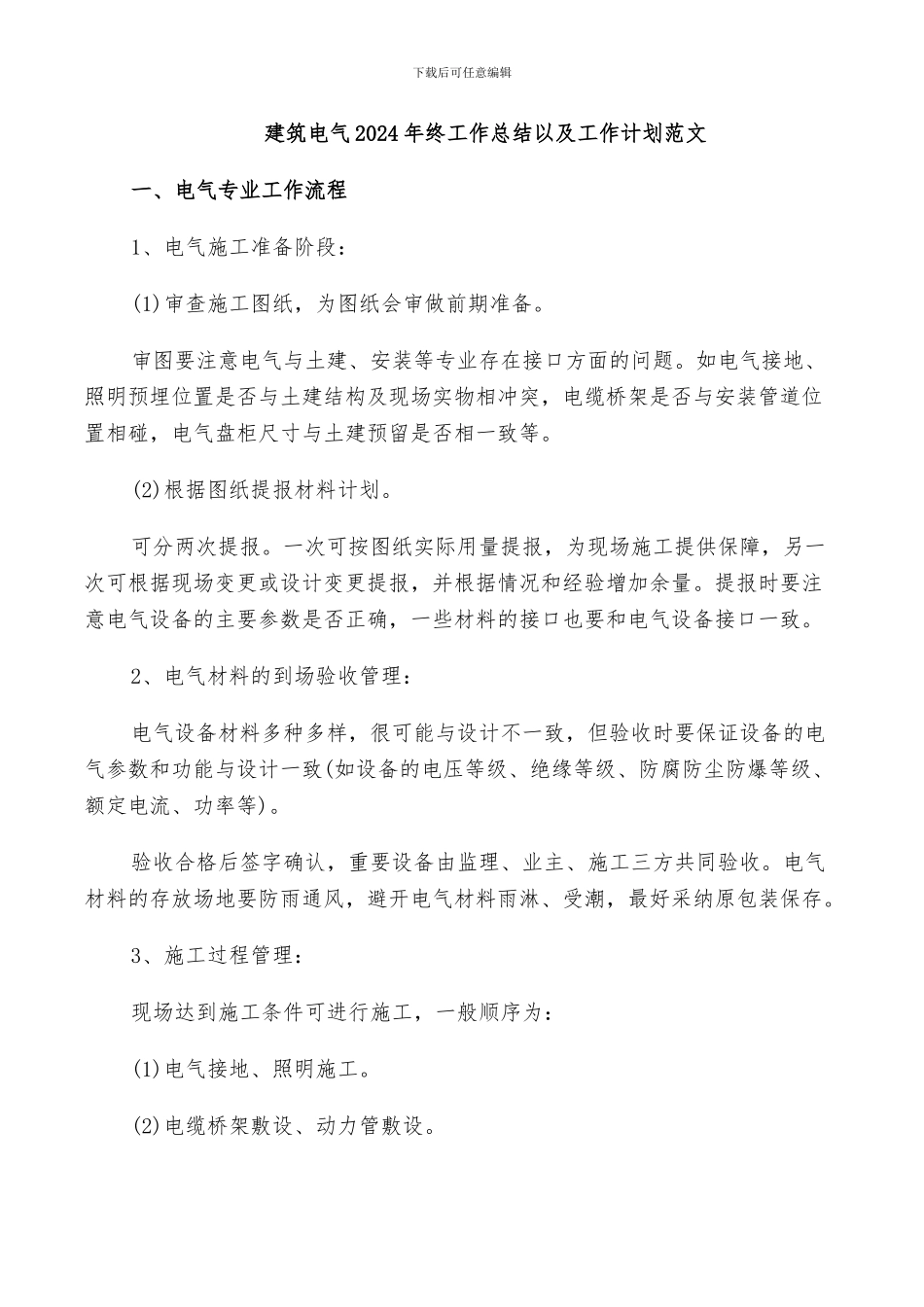

下载后可任意编辑建筑电气 2024 年终工作总结以及工作计划范文一、电气专业工作流程1、电气施工准备阶段:(1)审查施工图纸,为图纸会审做前期准备
审图要注意电气与土建、安装等专业存在接口方面的问题
如电气接地、照明预埋位置是否与土建结构及现场实物相冲突,电缆桥架是否与安装管道位置相碰,电气盘柜尺寸与土建预留是否相一致等
(2)根据图纸提报材料计划
可分两次提报
一次可按图纸实际用量提报,为现场施工提供保障,另一次可根据现场变更或设计变更提报,并根据情况和经验增加余量
提报时要注意电气设备的主要参数是否正确,一些材料的接口也要和电气设备接口一致
2、电气材料的到场验收管理:电气设备材料多种多样,很可能与设计不一致,但验收时要保证设备的电气参数和功能与设计一致(如设备的电压等级、绝缘等级、防腐防尘防爆等级、额定电流、功率等)
验收合格后签字确认,重要设备由监理、业主、施工三方共同验收
电气材料的存放场地要防雨通风,避开电气材料雨淋、受潮,最好采纳原包装保存
3、施工过程管理:现场达到施工条件可进行施工,一般顺序为:(1)电气接地、照明施工
(2)电缆桥架敷设、动力管敷设

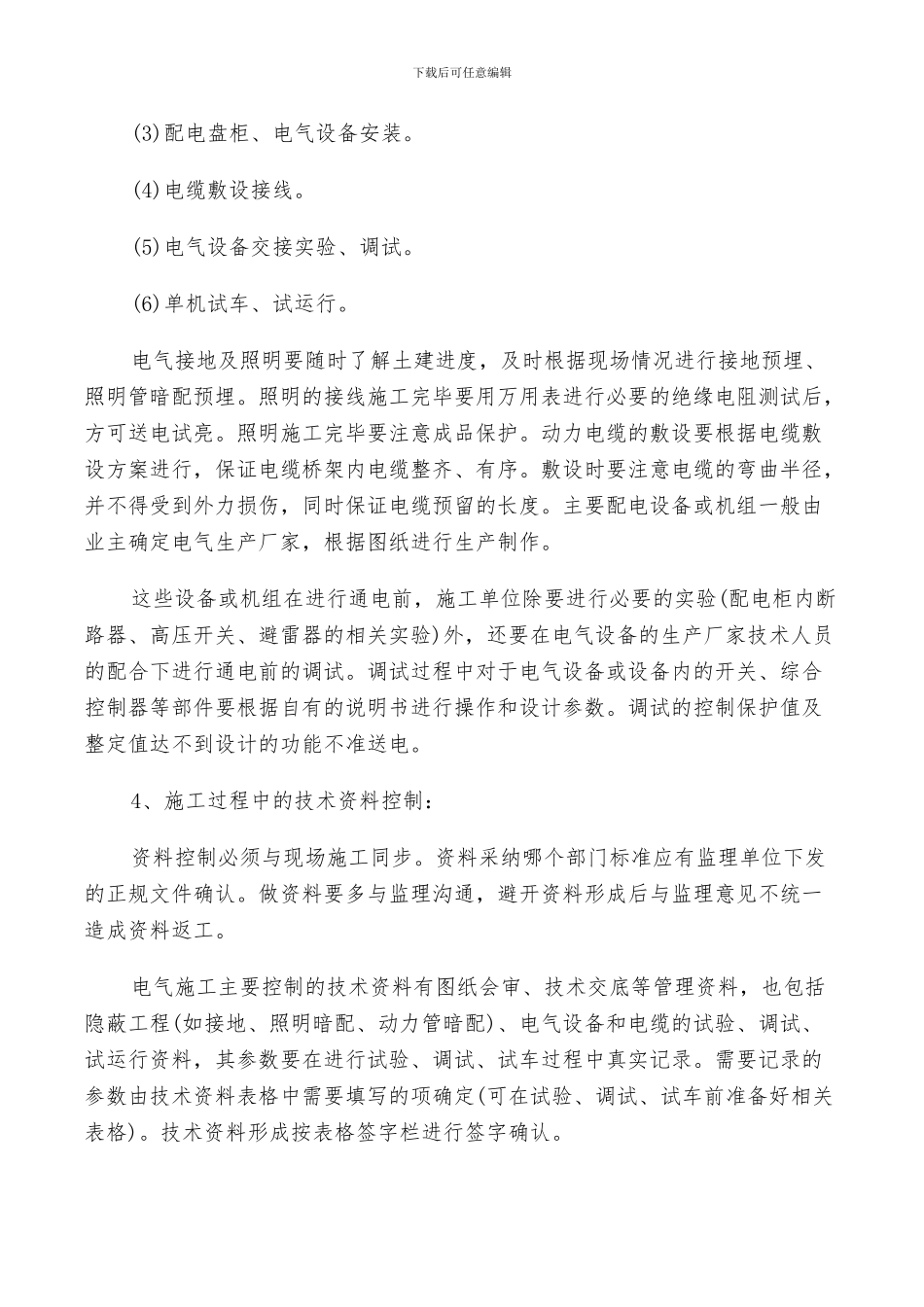

下载后可任意编辑(3)配电盘柜、电气设备安装
(4)电缆敷设接线
(5)电气设备交接实验、调试
(6)单机试车、试运行
电气接地及照明要随时了解土建进度,及时根据现场情况进行接地预埋、照明管暗配预埋
照明的接线施工完毕要用万用表进行必要的绝缘电阻测试后,方可送电试亮
照明施工完毕要注意成品保护
动力电缆的敷设要根据电缆敷设方案进行,保证电缆桥架内电缆整齐、有序
敷设时要注意电缆的弯曲半径,并不得受到外力损伤,同时保证电缆预留的长度
主要配电设备或机组一般由业主确定电气生产厂家,根据图纸进行生产制作

这些设备或机组在进行通电前,施工单位除要进行必要的实验(配电柜内断路器、高压开关、避雷器的相关实验)外,还要在电
