校区中心公园假山施工工艺流程 一、工程概况 1、工程名称:江南某城市大学校区中心公园假山施工
2、建设单位:江南某城市大学
3、建设位置:江南某尘世大学园区
4、占地面积:1360 平方米
5、工程造价:约 100 万元 6、工期:30 日历天 二、施工依据 1、国家现行的有关工程与建筑设计的各类规范、规定及标准
2、甲方(江南某城市大学)认可的景观规划施工方案
3、甲方(江南某城市大学)提供的 CAD 现状平面图及其他相关建筑施工资料
三、施工场地周围环境 该假山工程位于校区中心公园偏东位置,北通北入口广场,南面亲水平台,东抱悦心亭,西环流水,周围道路系统分明,假山之水不见其源但见其尾,纷纷流至涌泉和中心湖区
该工程挖方量大于填方量,不需再考虑回填费用
四、工程主要特点 (1)本工程开挖、回填土石方量不大,工期相对轻松 (2)场区内有鱼塘、树木、建筑物需进行处 理 ,淤 泥 需外 运
(3)施工场地内开挖、回填、运 输 相互 交 叉 施工,工程测 量复 杂 ,难 度 大,需精 心施工
(4)苗 木运 输 与养 护 应 与施工同 期进行 五 、施工技 术 组 织 措 施 1、施工准备 工作 :投 标方在 投 标阶 段 ,已 对工程的性 质 、内容 、技 术 要求 、周边 环境、地质 情 况等 作 了 认真 、充 分的研 究 ,并 为 一旦 中标后 的进场施工作 准备
(1)根 据各种 施工图纸 拟 定合 理 的预 算 书 及切 实 可行的施工方案 (2) 全 面检 修 进场施工的机 械 设备 ,以 保 证 施工前 设备 运 转 正 常
(3) 编 制 施工计划,安 排 施工顺 序 ,协 调 各工序 及各专 业 间 的配 合 工作
(4) 落 实 相应 的施工人 员 ,并 进行岗 前 培 训 和教 育

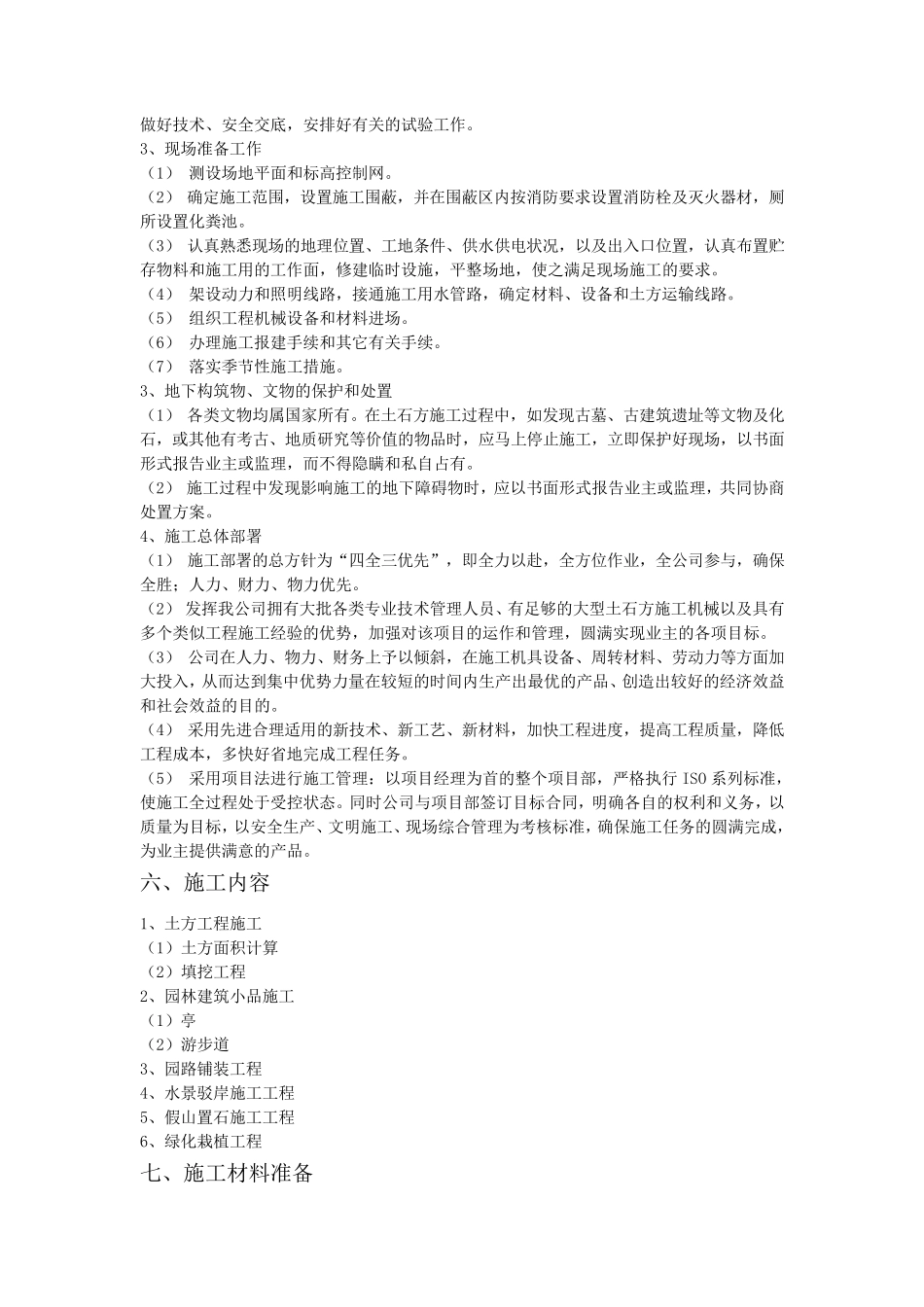

(5) 做 好 材 料和工艺设备 的
